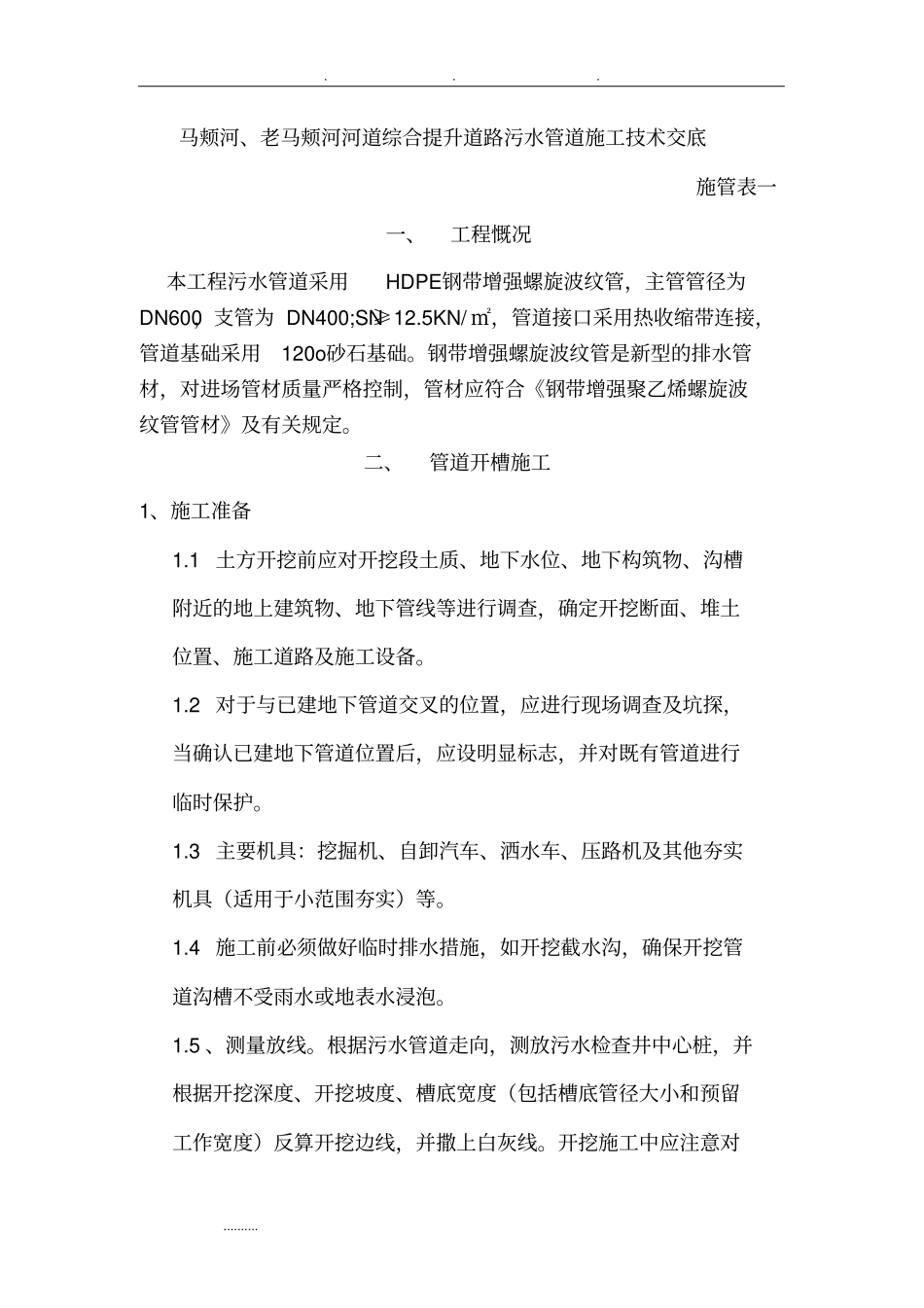

马颊河、老马颊河河道综合提升道路污水管道施工技术交底施管表一一、工程慨况本工程污水管道采用HDPE钢带增强螺旋波纹管,主管管径为DN600,支管为 DN400;SN≥12
5KN/ ㎡,管道接口采用热收缩带连接,管道基础采用120o砂石基础
钢带增强螺旋波纹管是新型的排水管材,对进场管材质量严格控制,管材应符合《钢带增强聚乙烯螺旋波纹管管材》及有关规定
二、管道开槽施工1、施工准备1
1 土方开挖前应对开挖段土质、地下水位、地下构筑物、沟槽附近的地上建筑物、地下管线等进行调查,确定开挖断面、堆土位置、施工道路及施工设备
2 对于与已建地下管道交叉的位置,应进行现场调查及坑探,当确认已建地下管道位置后,应设明显标志,并对既有管道进行临时保护
3 主要机具:挖掘机、自卸汽车、洒水车、压路机及其他夯实机具(适用于小范围夯实)等
4 施工前必须做好临时排水措施,如开挖截水沟,确保开挖管道沟槽不受雨水或地表水浸泡
5 、测量放线
根据污水管道走向,测放污水检查井中心桩,并根据开挖深度、开挖坡度、槽底宽度(包括槽底管径大小和预留工作宽度)反算开挖边线,并撒上白灰线

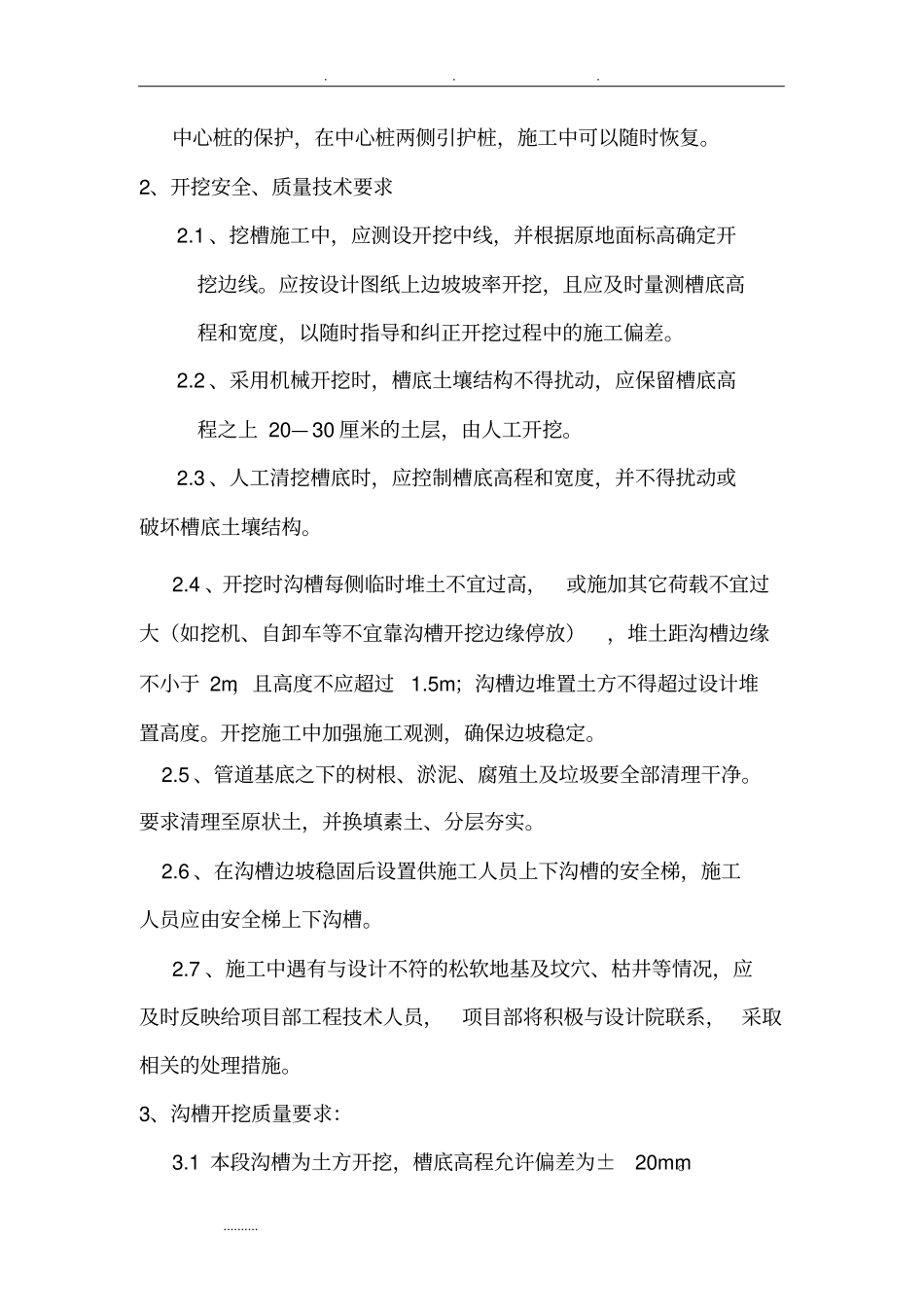

开挖施工中应注意对
中心桩的保护,在中心桩两侧引护桩,施工中可以随时恢复
2、开挖安全、质量技术要求2
1 、挖槽施工中,应测设开挖中线,并根据原地面标高确定开挖边线
应按设计图纸上边坡坡率开挖,且应及时量测槽底高程和宽度,以随时指导和纠正开挖过程中的施工偏差
2 、采用机械开挖时,槽底土壤结构不得扰动,应保留槽底高程之上 20— 30 厘米的土层,由人工开挖
3 、人工清挖槽底时,应控制槽底高程和宽度,并不得扰动或破坏槽底土壤结构
4 、开挖时沟槽每侧临时堆土不宜过高,或施加其它荷载不宜过大(如挖机、自卸车等不宜靠沟槽开挖边缘停放
