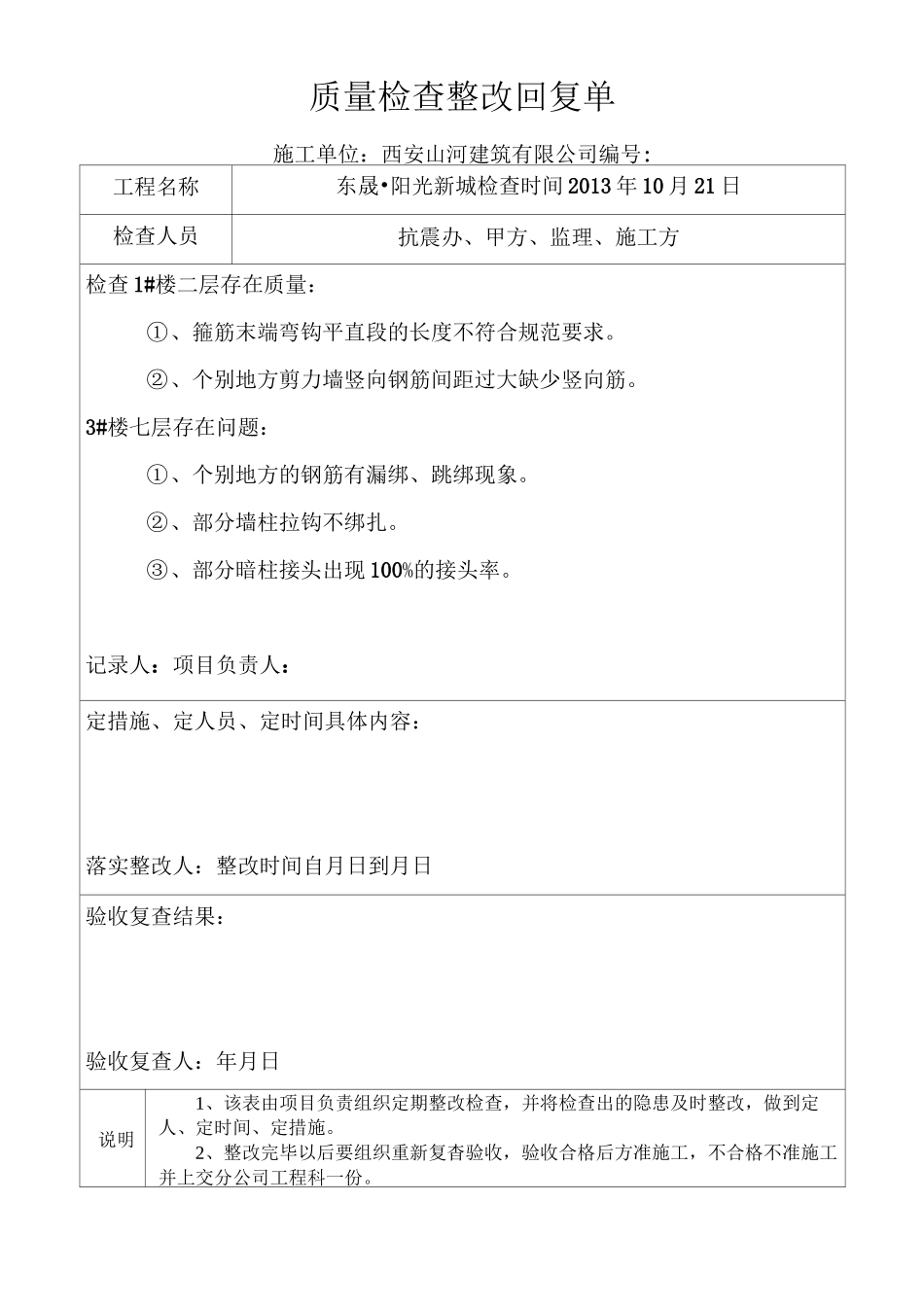

质量检查整改回复单施工单位:西安山河建筑有限公司编号:工程名称东晟•阳光新城检查时间 2013 年 10 月 21 日检查人员抗震办、甲方、监理、施工方检查 1#楼二层存在质量:①、箍筋末端弯钩平直段的长度不符合规范要求
②、个别地方剪力墙竖向钢筋间距过大缺少竖向筋
3#楼七层存在问题:①、个别地方的钢筋有漏绑、跳绑现象
②、部分墙柱拉钩不绑扎
③、部分暗柱接头出现 100%的接头率
记录人:项目负责人:定措施、定人员、定时间具体内容:落实整改人:整改时间自月日到月日验收复查结果:验收复查人:年月日说明1、该表由项目负责组织定期整改检查,并将检查出的隐患及时整改,做到定人、定时间、定措施
2、整改完毕以后要组织重新复杳验收,验收合格后方准施工,不合格不准施工并上交分公司工程科一份

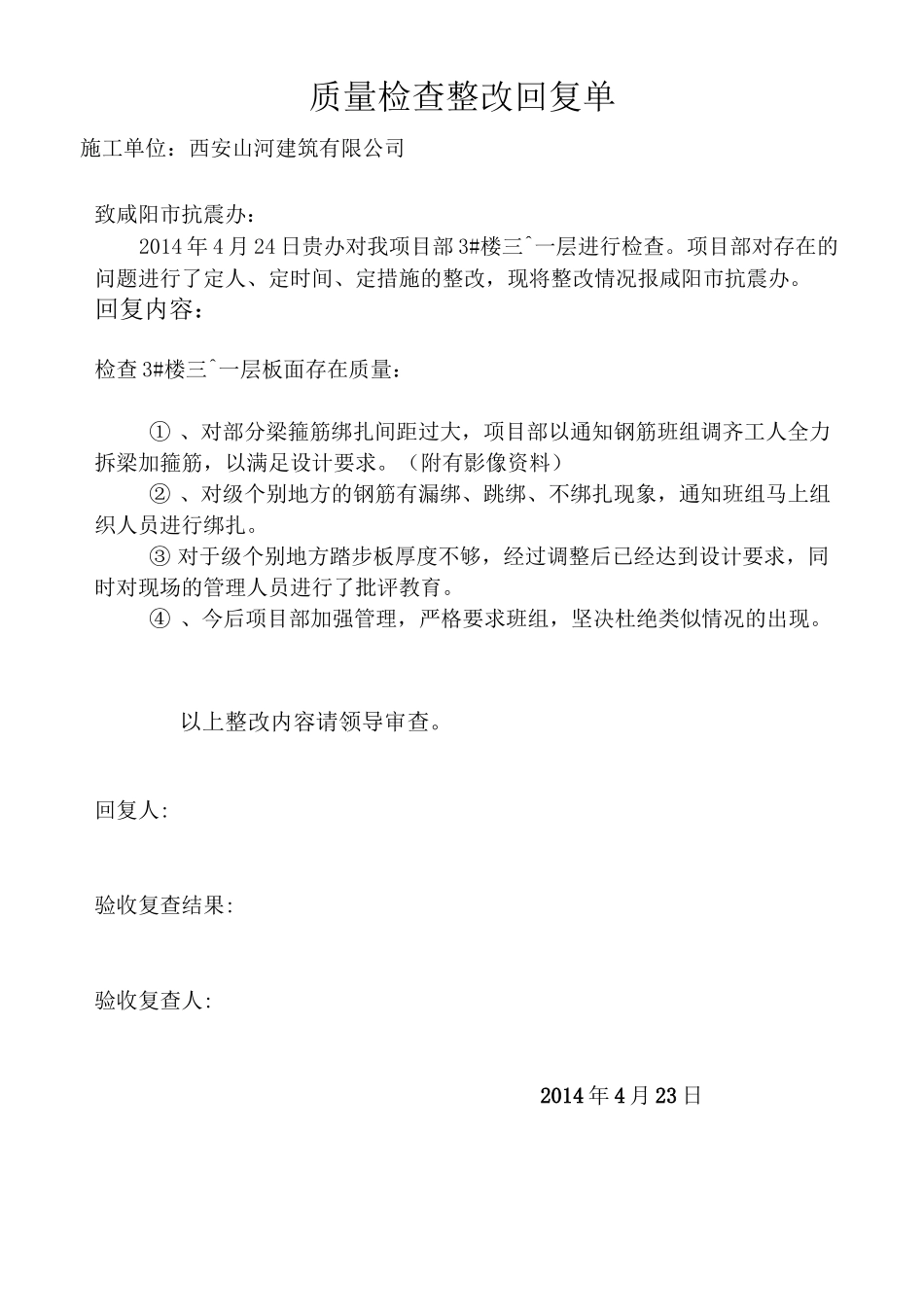

质量检查整改回复单施工单位:西安山河建筑有限公司致咸阳市抗震办:2014 年 4 月 24 日贵办对我项目部 3#楼三^一层进行检查
项目部对存在的问题进行了定人、定时间、定措施的整改,现将整改情况报咸阳市抗震办
回复内容:检查 3#楼三^一层板面存在质量:① 、对部分梁箍筋绑扎间距过大,项目部以通知钢筋班组调齐工人全力拆梁加箍筋,以满足设计要求
(附有影像资料)② 、对级个别地方的钢筋有漏绑、跳绑、不绑扎现象,通知班组马上组织人员进行绑扎
③ 对于级个别地方踏步板厚度不够,经过调整后已经达到设计要求,同时对现场的管理人员进行了批评教育
④ 、今后项目部加强管理,严格要求班组,坚决杜绝类似情况的出现
以上整改内容请领导审查

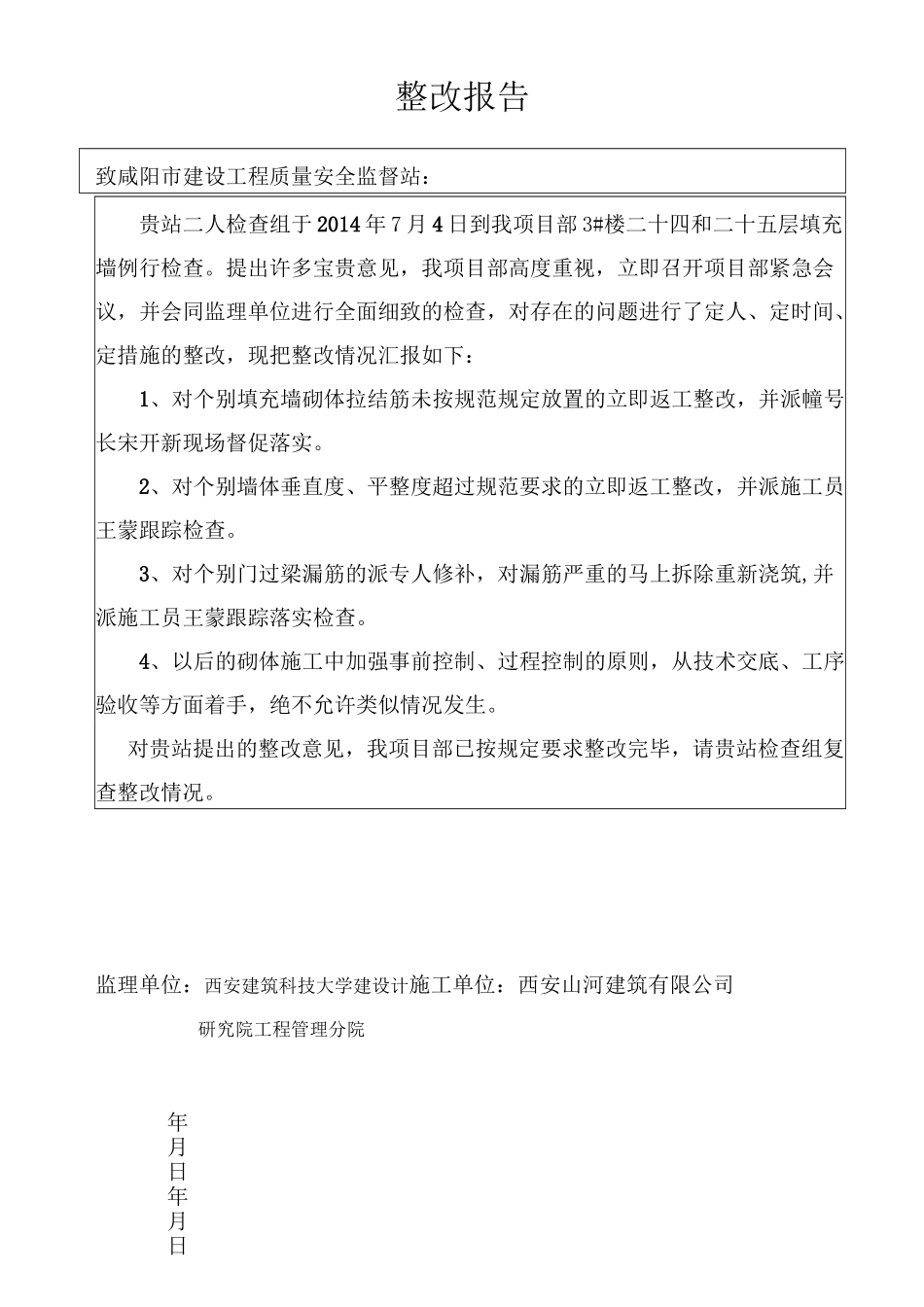

回复人:验收复查结果:验收复查人:2014 年 4 月 23 日年月日年月日整改报告致咸阳市建设工程质量安全监督站:贵站二人检查组于 2014 年 7 月 4 日到我项目部 3#楼二十四和二十五层填充墙例行检查
提出许多宝贵意见,我项目部高度重视,立即召开项目部紧急会议,并会同
