沥青路面施工技术交底一、 工程概况横泾路道路面层为12CM粗粒式 +4CM细粒式,采用集中拌和,摊铺机摊铺
二、施工前准备工作 1 、仔细复核导线点和水准点,放出道路的中线和建筑红线
2、清理下承层
基层各项验收合格
3、做好各种标准以及原材料试验
4、检修机械设备,保证性能良好
5、对各部门进行安全和技术交底
6、仔细调查沿线管线和构筑物,施工前加以保护和避让措施
做好明显标记
7、道路需要封闭时提前做好通告,请求有关部门配合管制

三、主要工序的施工方法1)施工工艺流程如下:下封层检验、处理沥青混合料检验运输原材料试验控制测量、清扫试拌配合比设计拌和检验测量、放样、挂线运输挂线报验摊铺机械就位压实2)准备工作(1)沥青下封层施工 (采用乳化沥青)A、下封层经检查无缺陷,平整、洁净,并经监理工程师验收合格
如有缺陷早修补,并经验收合格
B、验收后及时对路基基层用洒水车洒水清洗干净,晒干后在洒乳化沥青前,再用森林灭火器将路基灰尘吹扫干净
C、该层采用层铺法进行施工,用沥青洒布车将乳化沥青均匀洒入路面基层,封层中矿料粒径为3--5mm,用量在7-9M3/1000M2(压实时),沥青用量控制在1
0kg/m2左右 , 然后将矿料撒在沥青表层,及时用压路机碾压成型
(2)人员、机械设备、材料进场安排提前对所用机械设备进行检修,确保所用机械以良好状态投入施工,所用设备见施工机械表
实行定岗定员,制定出明确的岗位目标,提高其质量意识,确保工程质量
根据工程进度情况, 储备精良石料及沥青, 并严格按规范标准加强原材料的质量控制
(3)沥青混合料配合比实验热拌沥青混合料配合比设计为:目标配合比设计阶段,生产配合比设计阶段及生产配合比验证阶段

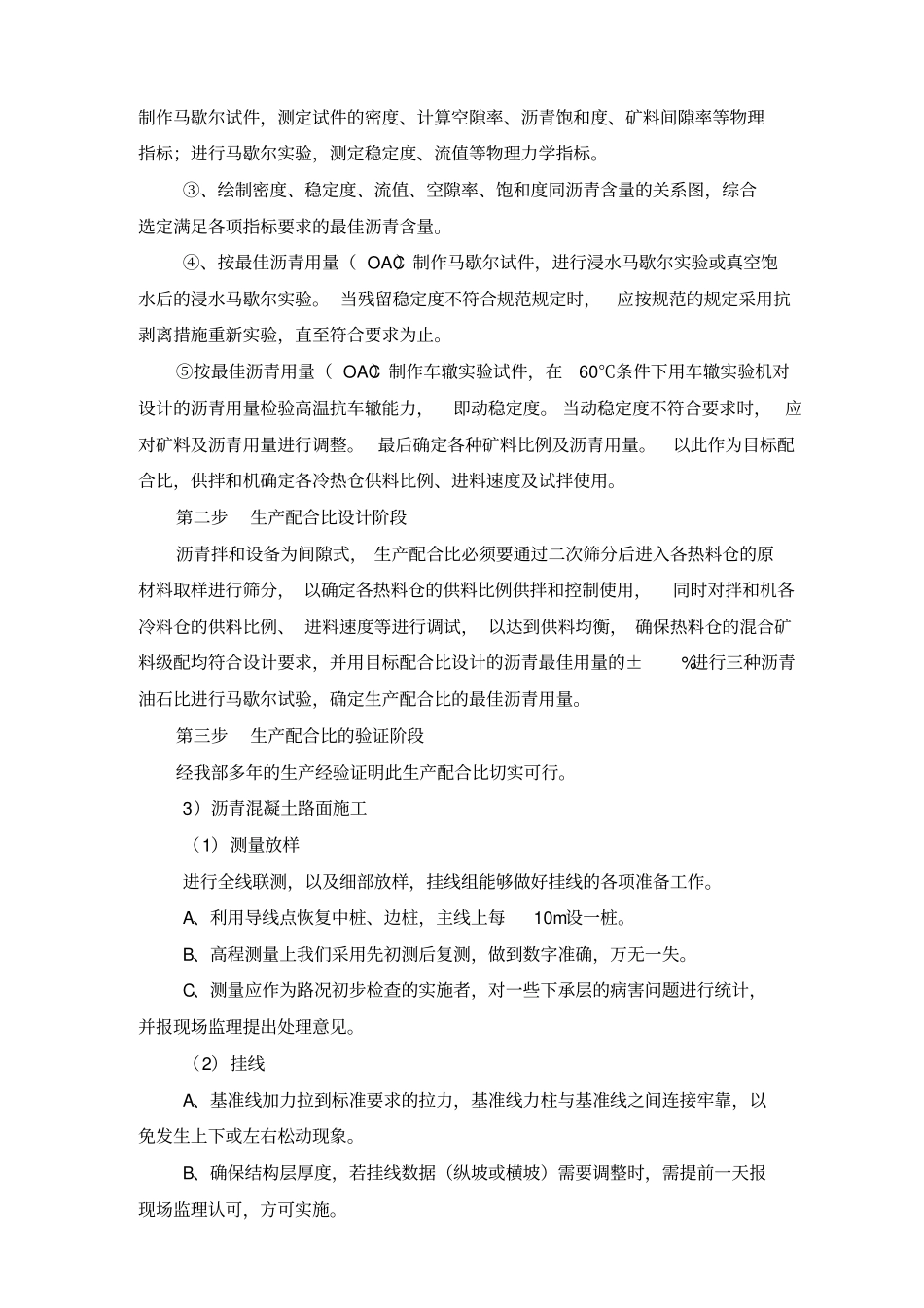

第一步 目标配合比设计①、原材料试验准备好符合要求的道路石油沥青、碎石料、砂及矿粉,计算出各种材料的用量比例, 使混合料级配组成符合要求
