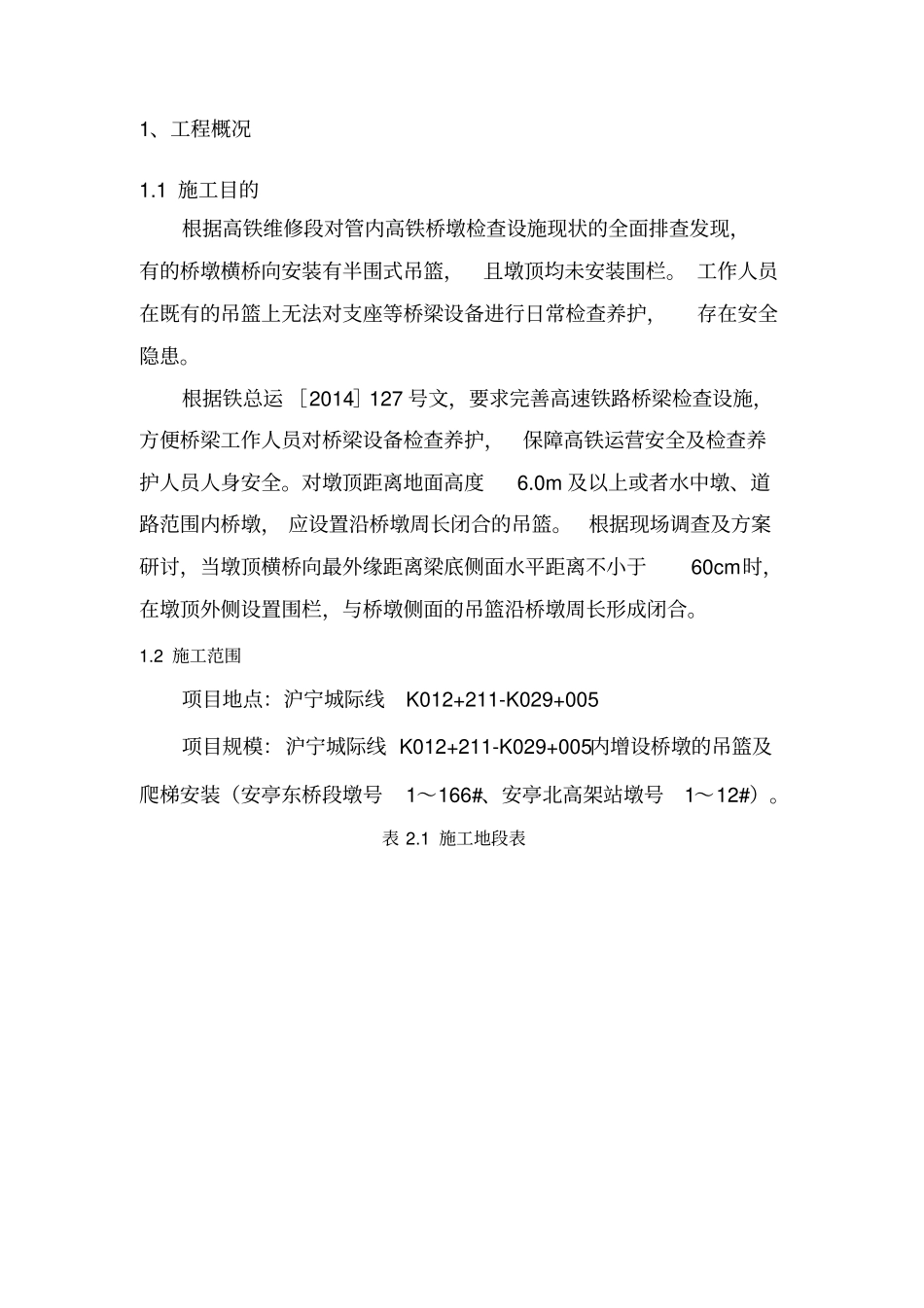

沪宁城际增设桥墩检查吊围栏工程(第二批) III标施工组织设计编制: 上海达圣建筑安装工程有限公司日期: 2018 年 8 月 16 日目录1、工程概况 3 2、主要技术标准 4 3、总体施工组织安排 4 4、施工方案、施工工艺和技术组织措施 6 5.施工安装工艺及质量保证措施126.钢构件加工生产工艺及质量标准19 7、质量检测 29 8、质量保证措施 29 9、安全保证措施 32 10、文明施工及环境保护措施 39 1、工程概况1.1 施工目的根据高铁维修段对管内高铁桥墩检查设施现状的全面排查发现,有的桥墩横桥向安装有半围式吊篮,且墩顶均未安装围栏。 工作人员在既有的吊篮上无法对支座等桥梁设备进行日常检查养护,存在安全隐患。根据铁总运 [2014]127 号文,要求完善高速铁路桥梁检查设施,方便桥梁工作人员对桥梁设备检查养护,保障高铁运营安全及检查养护人员人身安全。对墩顶距离地面高度6.0m 及以上或者水中墩、道路范围内桥墩, 应设置沿桥墩周长闭合的吊篮。根据现场调查及方案研讨,当墩顶横桥向最外缘距离梁底侧面水平距离不小于60cm时,在墩顶外侧设置围栏,与桥墩侧面的吊篮沿桥墩周长形成闭合。1.2 施工范围项目地点:沪宁城际线K012+211-K029+005 项目规模:沪宁城际线 K012+211-K029+005内增设桥墩的吊篮及爬梯安装(安亭东桥段墩号1~166#、安亭北高架站墩号1~12#)。表 2.1 施工地段表1.3 施工作业时间2018年9月1日至 2018年11月30日( 具体开工日期以项目部通知为准) 。2、主要技术标准1、《铁路桥涵施工规范》(TB 10203-2002)2、《金属覆盖层钢铁制件热浸镀锌层技术要求及试验方法》 (GB/T 13912-2002)3、《钢铁制件粉末渗锌》(JB/T 5067-1999) 4、《公路桥涵施工技术规范》(JTJ 041-2000) 3、总体施工组织安排3.1 组织机构我公司对沪宁城际增设桥墩检查围栏工程(第二批)Ⅰ标十分重视,为了加强项目建设管理,确保工期、质量、安全、生态环境保护等建设目标全面实现, 优质高效完成工程建设任务,我公司特成立了沪宁城际桥墩增设吊篮及围栏工程项目部,配备了精干力量, 专职承担本项工程施工任务。项目部下设工程技术部、物资设备部、安全质量环保部、综合办公室四个只能管理部门。施工组织机构图如下图所示图 3.1 施工组织机构图项目经理为项目负责人,项目总工为本项目技术负责人。工程技术部:由项目总工担任部长,各施工队技术负责人组成。负责技术方案编制、作业方案制定、现场...
