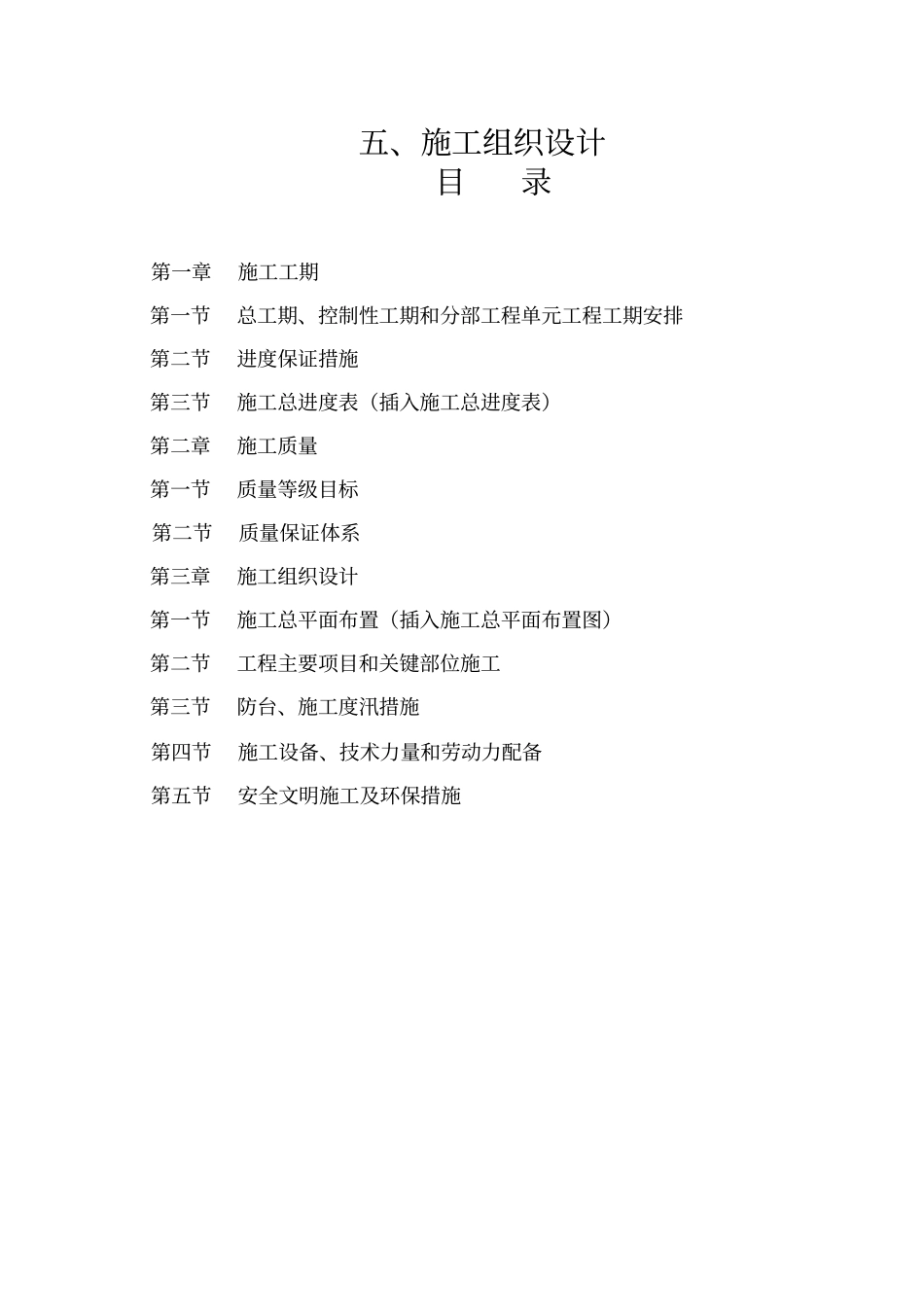

五、施工组织设计目录第一章施工工期第一节总工期、控制性工期和分部工程单元工程工期安排第二节进度保证措施第三节施工总进度表(插入施工总进度表)第二章施工质量第一节质量等级目标第二节质量保证体系第三章施工组织设计第一节施工总平面布置(插入施工总平面布置图)第二节工程主要项目和关键部位施工第三节防台、施工度汛措施第四节施工设备、技术力量和劳动力配备第五节安全文明施工及环保措施第一章施工工期工程概况:干览镇位于舟山本岛东北部,隶属舟山市定海区,镇域三面环山,一面临海,东邻白泉镇、南接盐仓街道,西接马岙镇、北面岱山岛,是舟山本岛北部对外开放的门户和通道。 干览西闸扩建工程位于干览镇西码头附近,丰产塘西端。现状干览西闸建于1991 年,工程规模为 1 孔× 2m,底高程- 1.0m,最大过水流量 13m3/s ,属于小( 2)型水闸。水闸运行20 多年,水闸混凝土结构存在混凝土剥落, 石子裸露、 钢筋裸露并锈蚀。 水闸下游河床淤积和河岸冲刷破坏严重,水闸产生不均匀沉降, 闸室出现沉降裂缝, 影响工程安全。 电气设备陈旧、老化,超期服役,无水(潮)位观测设施,影响了水闸的正常启闭、运用及操作人员的安全。 本工程的主要任务是: 通过扩建西闸及其配套泵站的建设,提高区域防洪能力到 10年一遇标准及以上,闸孔规模采用 2 孔×3m,闸底高程为- 1.2m,泵站设计提排量为5 m3/s 。工程计划于 2012 年 5 月 1 日动工(暂定)。第一节 总工期、控制性工期和分部工程单元工程工期安排一. 编制依据1、本工程施工招标文件 《舟山市定海区干览镇西闸扩建工程》和招标图纸;2、定海区干览镇西闸扩建工程现场施工条件和施工特点;3、本工程施工资源配置情况、工程施工程序及方法;4、本承包人拥有类似本工程的施工经验和综合施工管理水平。二. 编制原则1、严格按照招标文件规定的施工程序和各项施工工期控制点安排施工总进度。2、在满足施工总进度和各项控制性进度要求的前提下,通过施工进度的合理安排,做到均衡施工,以保证设备和劳动力能得到合理利用。3、明确各项工程的主次,确保关键线路上的关键工序的施工。4、优化施工方案,合理配备施工设备,从技术和设备上提供保证措施,使工程质量、安全和进度同时满足合同要求。三. 总工期安排总工期根据招标文件中业主对工程工期的要求,本工程总工期: 工程开工时间为 2012 年 5 月 1 日至 2013 年 4 月 30 日,总工期 ...
