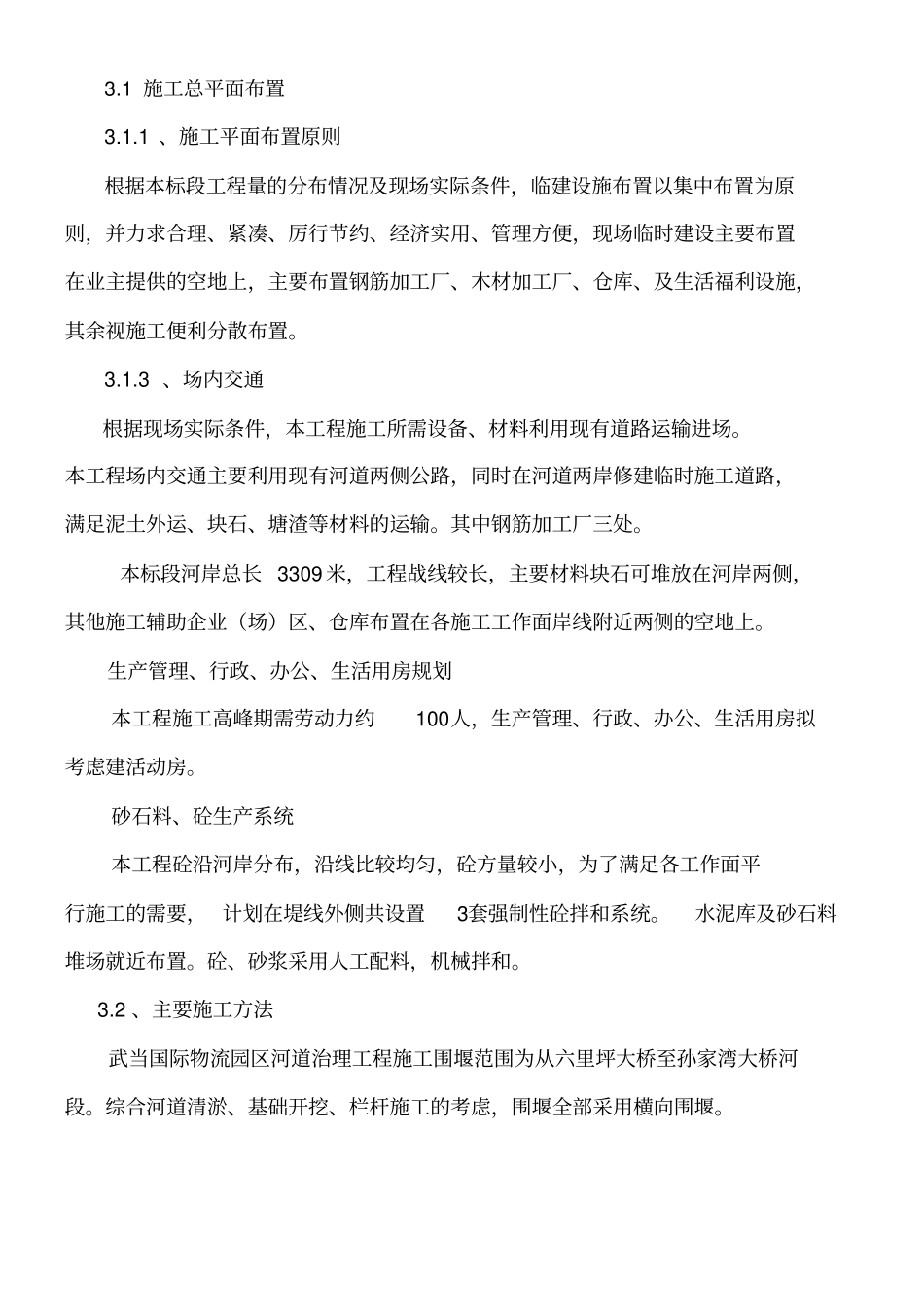

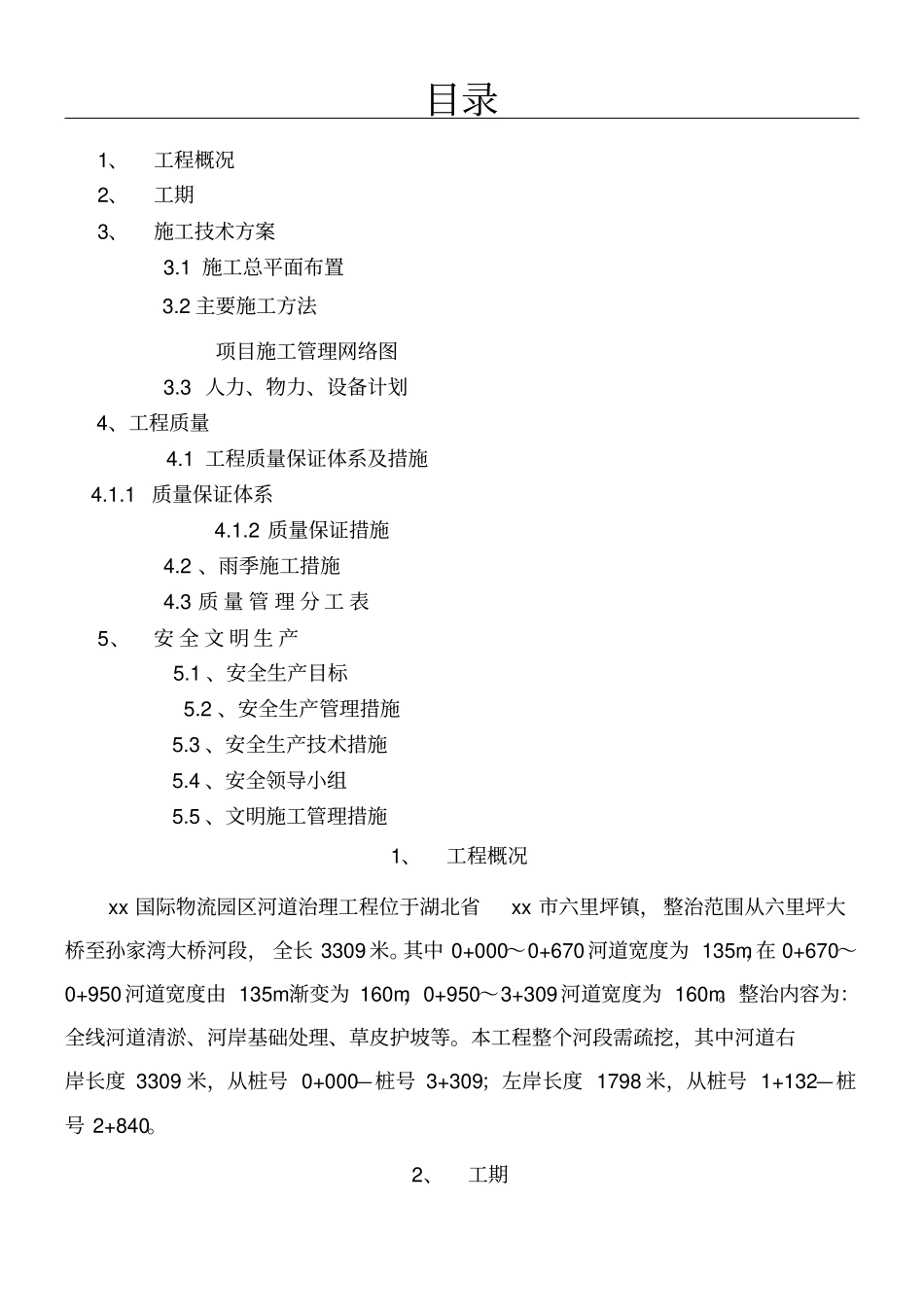

目录1、工程概况2、工期3、施工技术方案3.1 施工总平面布置3.2 主要施工方法项目施工管理网络图3.3 人力、物力、设备计划4、工程质量4.1 工程质量保证体系及措施4.1.1 质量保证体系4.1.2 质量保证措施4.2 、雨季施工措施4.3 质 量 管 理 分 工 表5、安 全 文 明 生 产5.1 、安全生产目标5.2 、安全生产管理措施5.3 、安全生产技术措施5.4 、安全领导小组5.5 、文明施工管理措施1、工程概况xx 国际物流园区河道治理工程位于湖北省xx 市六里坪镇,整治范围从六里坪大桥至孙家湾大桥河段, 全长 3309 米。其中 0+000~0+670河道宽度为 135m,在 0+670~0+950河道宽度由 135m渐变为 160m,0+950~3+309河道宽度为 160m。整治内容为:全线河道清淤、河岸基础处理、草皮护坡等。本工程整个河段需疏挖,其中河道右岸长度 3309 米,从桩号 0+000—桩号 3+309;左岸长度 1798 米,从桩号 1+132—桩号 2+840。2、工期2.1 根据招标文件规定,本工程开始于2011 年 9 月正式开工,竣工于2012 年 8月。2.2 根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。2.3 为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度。2.4 进度安排要点武当国际物流园区河道治理工程,全长3309m,工期紧,施工强度高,为了优质快速完成本工程的建设任务,施工总进度安排考虑如下:河床清淤、高砼栏杆及基础工程上, 为加快施工进度, 该工程实行分段流水作业,平行施工,以提高效率。工程属于河堤施工,导流选择在枯水期11~次年 3 月。官山河河道整治施工进度图工程项目第一年第二年910 11 12 1 2 3 4 5 6 7 8 准备工作三通一平主体工程土石方开挖土石方回填河道疏挖格宾墙砌筑混凝土浇筑亲水平台岸坡美化收尾工程3、施工技术方案3.1 施工总平面布置3.1.1 、施工平面布置原则根据本标段工程量的分布情况及现场实际条件,临建设施布置以集中布置为原则,并力求合理、紧凑、厉行节约、经济实用、管理方便,现场临时建设主要布置在业主提供的空地上,主要布置钢筋加工厂、木材加工厂、仓库、及生活福利设施,其余视施工便利分散布置。3.1.3 、场内交通根据现场实际条件,本工程施工所需设备、材料利用现有道路运输进场。本工程场内...
