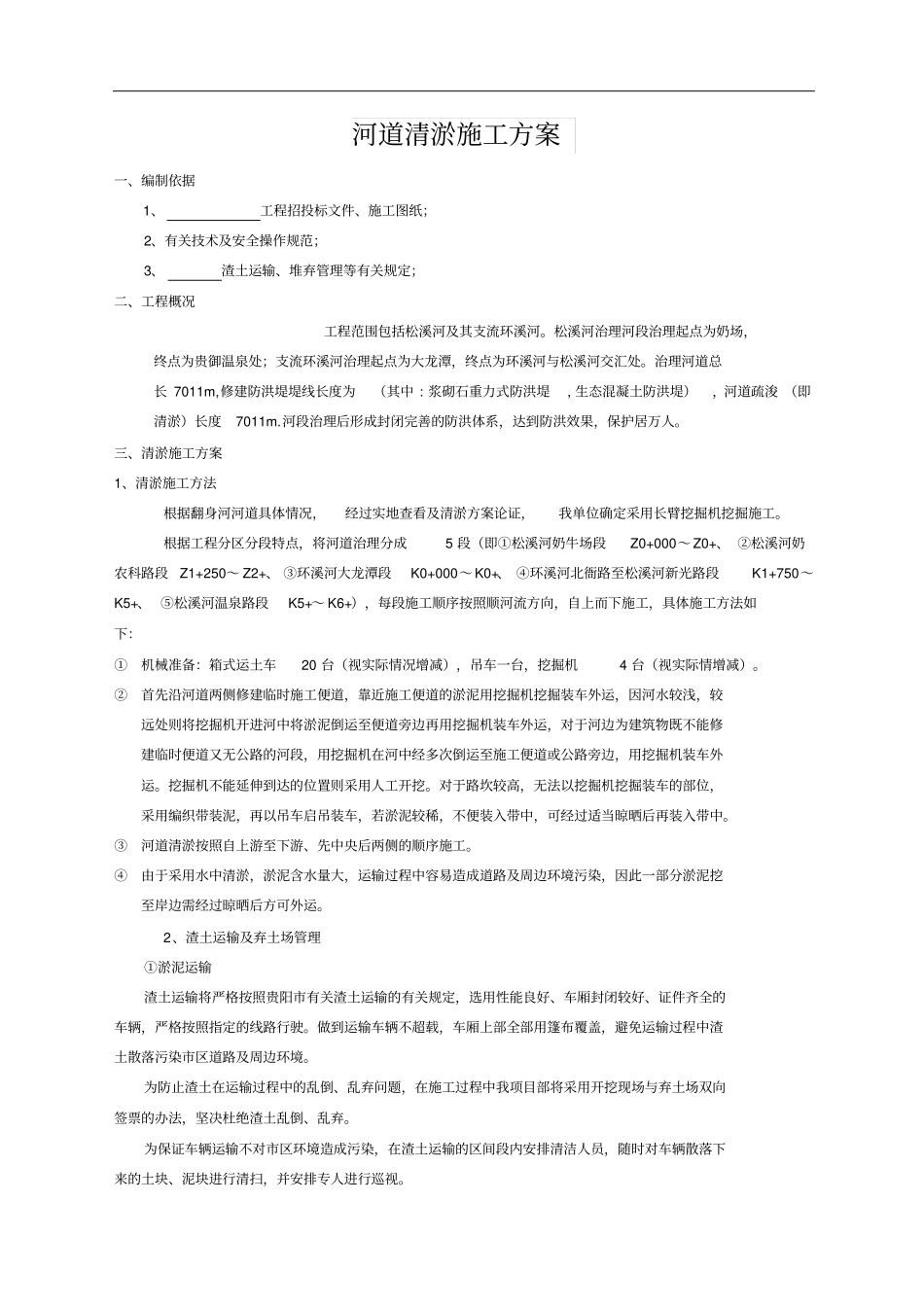

河道清淤施工方案编制 : 审核 : 审批 : 年 月日河道清淤施工方案一、编制依据1、工程招投标文件、施工图纸;2、有关技术及安全操作规范;3、渣土运输、堆弃管理等有关规定;二、工程概况工程范围包括松溪河及其支流环溪河
松溪河治理河段治理起点为奶场,终点为贵御温泉处;支流环溪河治理起点为大龙潭,终点为环溪河与松溪河交汇处
治理河道总长 7011m,修建防洪堤堤线长度为(其中 : 浆砌石重力式防洪堤, 生态混凝土防洪堤),河道疏浚 (即清淤)长度7011m
河段治理后形成封闭完善的防洪体系,达到防洪效果,保护居万人
三、清淤施工方案1、清淤施工方法根据翻身河河道具体情况,经过实地查看及清淤方案论证,我单位确定采用长臂挖掘机挖掘施工
根据工程分区分段特点,将河道治理分成5 段(即①松溪河奶牛场段Z0+000~Z0+、 ②松溪河奶农科路段Z1+250~ Z2+、 ③环溪河大龙潭段K0+000~K0+、 ④环溪河北衙路至松溪河新光路段K1+750~K5+、 ⑤松溪河温泉路段K5+~ K6+),每段施工顺序按照顺河流方向,自上而下施工,具体施工方法如下:①机械准备:箱式运土车20 台(视实际情况增减),吊车一台,挖掘机4 台(视实际情增减)
②首先沿河道两侧修建临时施工便道,靠近施工便道的淤泥用挖掘机挖掘装车外运,因河水较浅,较远处则将挖掘机开进河中将淤泥倒运至便道旁边再用挖掘机装车外运,对于河边为建筑物既不能修建临时便道又无公路的河段,用挖掘机在河中经多次倒运至施工便道或公路旁边,用挖掘机装车外运
挖掘机不能延伸到达的位置则采用人工开挖
对于路坎较高,无法以挖掘机挖掘装车的部位,采用编织带装泥,再以吊车启吊装车,若淤泥较稀,不便装入带中,可经过适当晾晒后再装入带中
③河道清淤按照自上游至下游、先中央后两侧的顺序施工
④由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境
