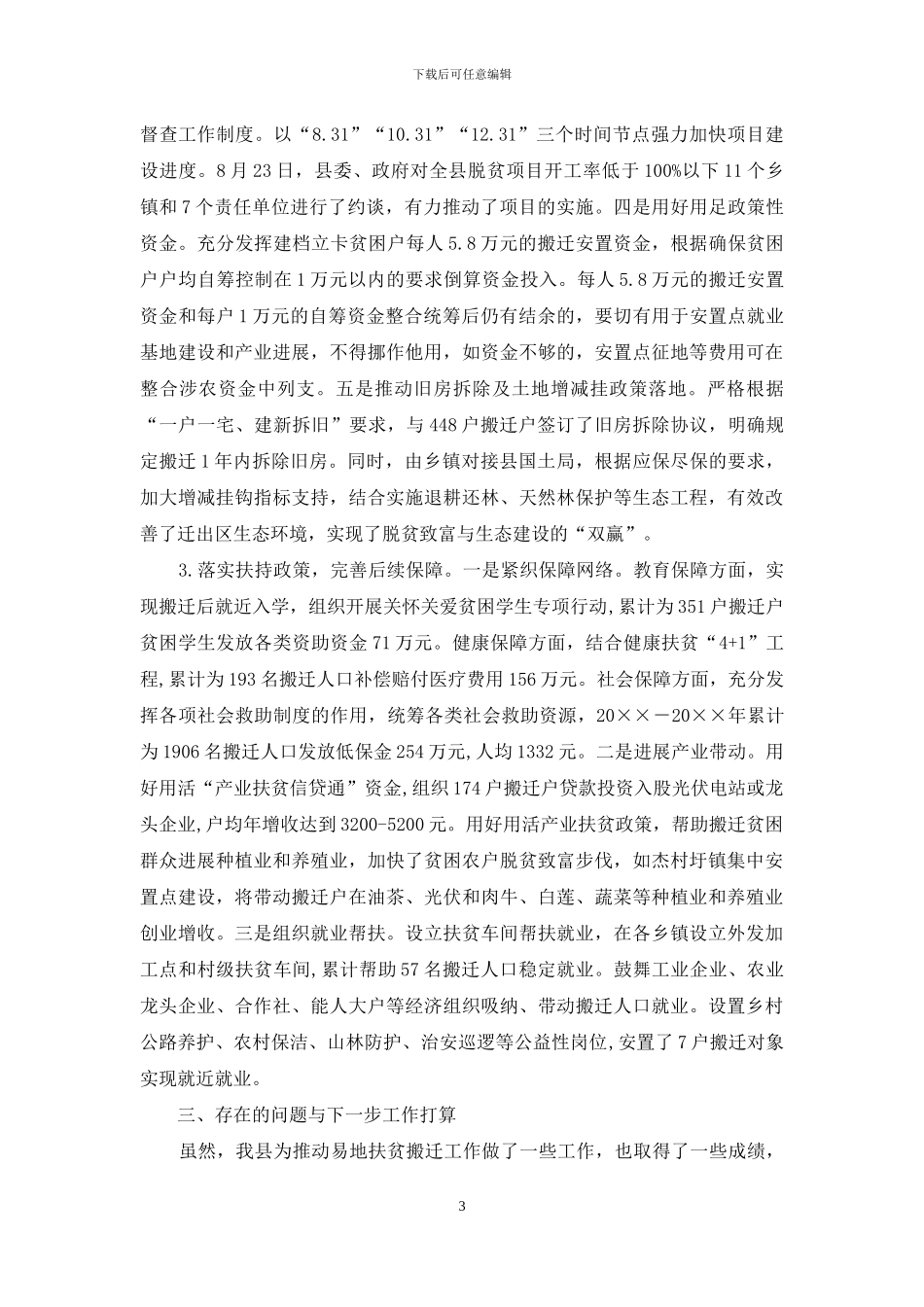

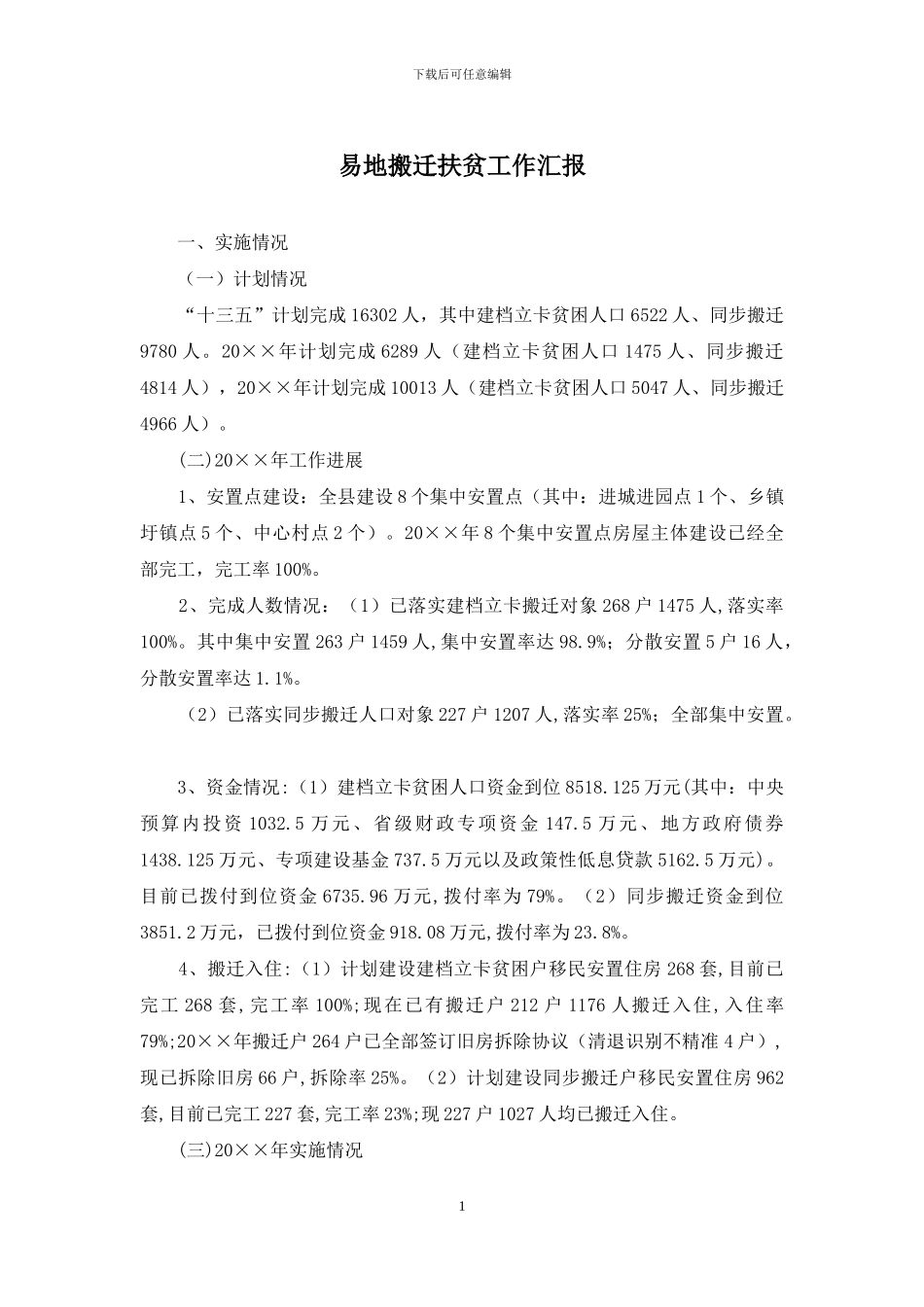

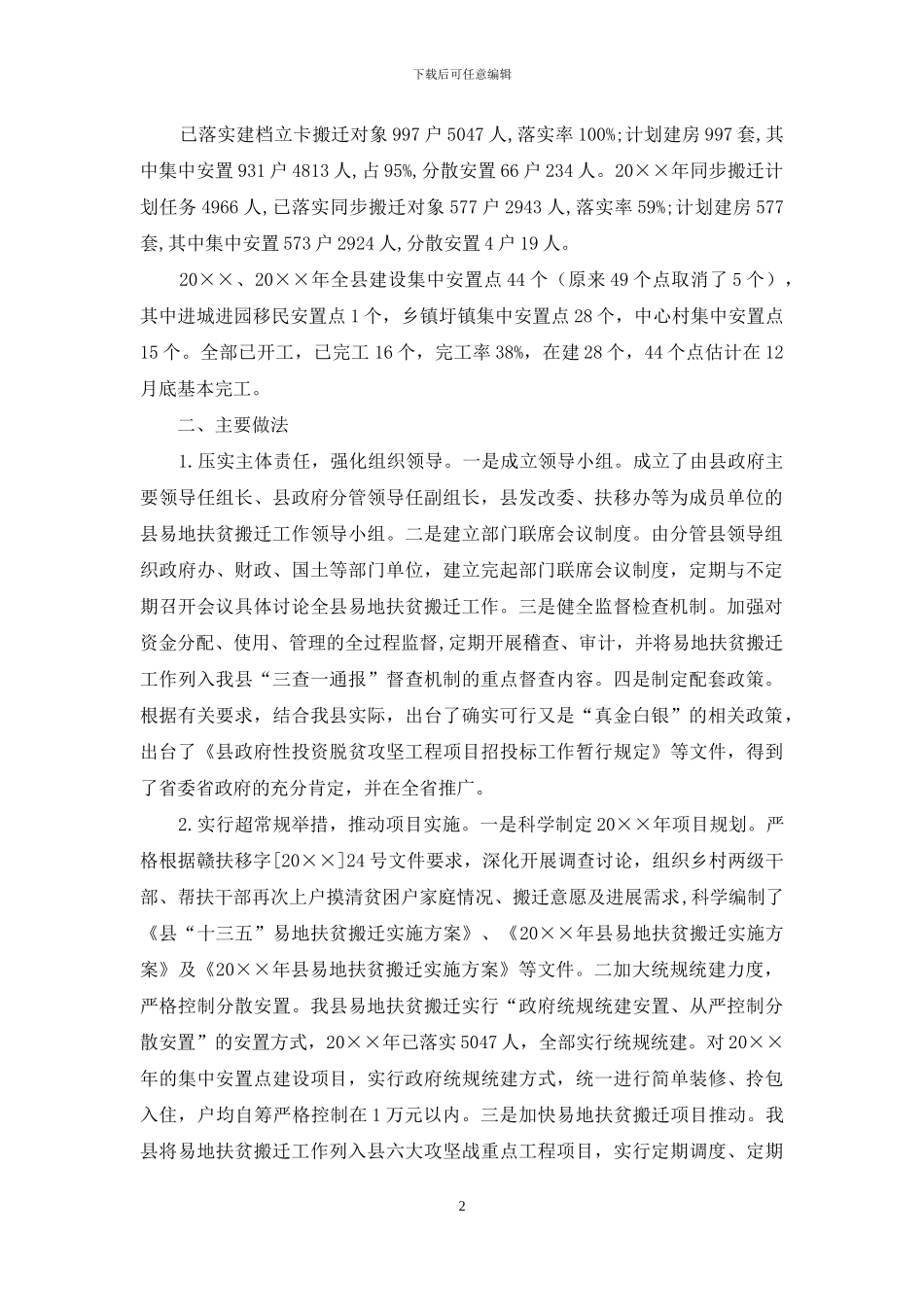

下载后可任意编辑易地搬迁扶贫工作汇报 一、实施情况 (一)计划情况 “十三五”计划完成 16302 人,其中建档立卡贫困人口 6522 人、同步搬迁9780 人
20××年计划完成 6289 人(建档立卡贫困人口 1475 人、同步搬迁4814 人),20××年计划完成 10013 人(建档立卡贫困人口 5047 人、同步搬迁4966 人)
(二)20××年工作进展 1、安置点建设:全县建设 8 个集中安置点(其中:进城进园点 1 个、乡镇圩镇点 5 个、中心村点 2 个)
20××年 8 个集中安置点房屋主体建设已经全部完工,完工率 100%
2、完成人数情况:(1)已落实建档立卡搬迁对象 268 户 1475 人,落实率100%
其中集中安置 263 户 1459 人,集中安置率达 98
9%;分散安置 5 户 16 人,分散安置率达 1
(2)已落实同步搬迁人口对象 227 户 1207 人,落实率 25%;全部集中安置
3、资金情况:(1)建档立卡贫困人口资金到位 8518
125 万元(其中:中央预算内投资 1032
5 万元、省级财政专项资金 147
5 万元、地方政府债券1438
125 万元、专项建设基金 737
5 万元以及政策性低息贷款 5162
目前已拨付到位资金 6735
96 万元,拨付率为 79%
(2)同步搬迁资金到位3851
2 万元,已拨付到位资金 918
08 万元,拨付率为 23
4、搬迁入住:(1)计划建设建档立卡贫困户移民安置住房 268 套,目前已完工 268 套,完工率 100%;现在已有搬迁户 212 户 1176 人搬迁入住,入住率79%;20××年搬迁户 264 户已全部签订旧房拆除协议(清退识别不精准 4 户),现已拆除旧房 66 户,拆除率 25%
(2)计划建设同步搬迁户移民安置住房
