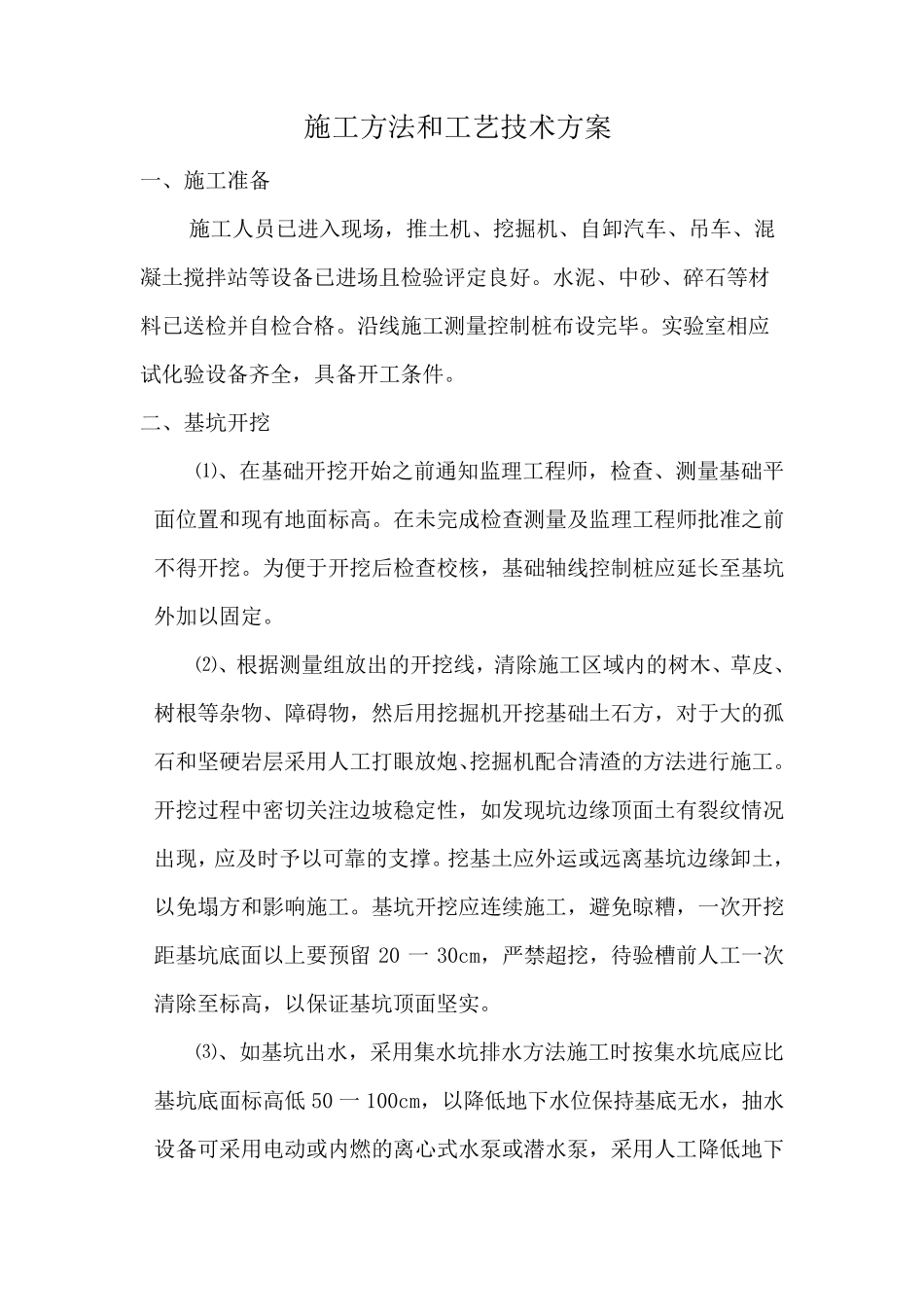

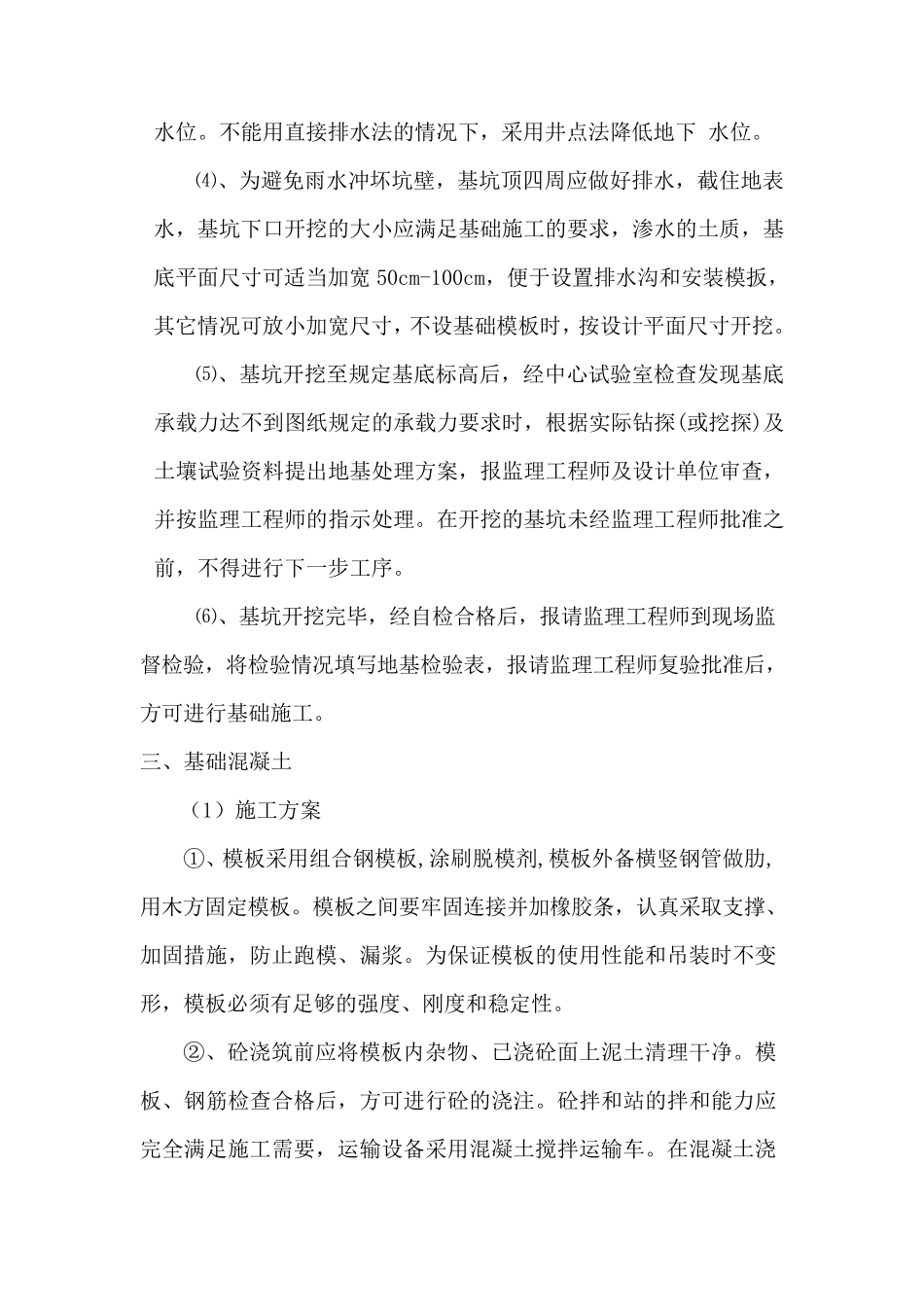

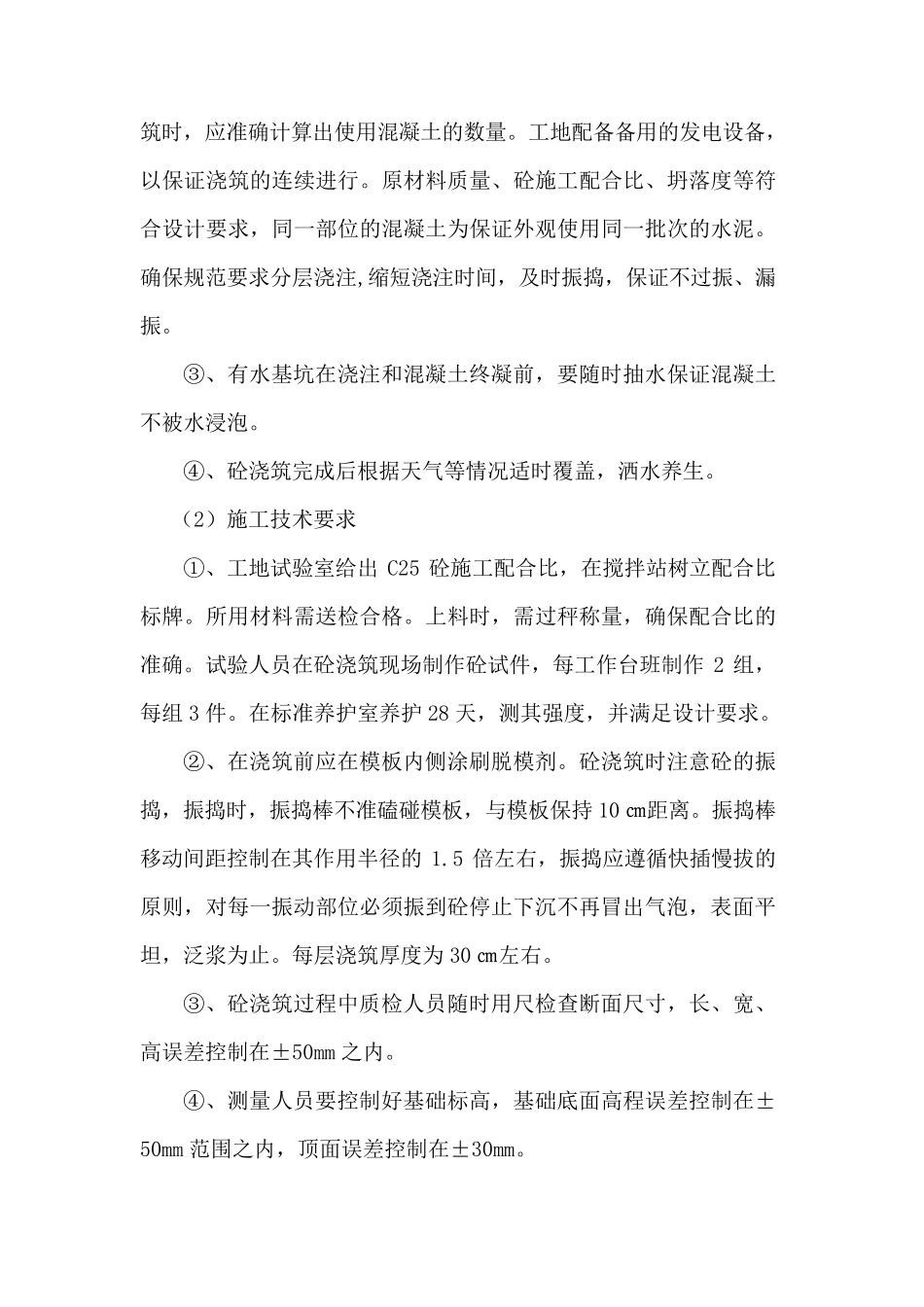

施工方法和工艺技术方案 一、施工准备 施工人员已进入现场,推土机、挖掘机、自卸汽车、吊车、混凝土搅拌站等设备已进场且检验评定良好
水泥、中砂、碎石等材料已送检并自检合格
沿线施工测量控制桩布设完毕
实验室相应试化验设备齐全,具备开工条件
二、基坑开挖 ⑴、在基础开挖开始之前通知监理工程师,检查、测量基础平面位置和现有地面标高
在未完成检查测量及监理工程师批准之前不得开挖
为便于开挖后检查校核,基础轴线控制桩应延长至基坑外加以固定
⑵、根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,然后用挖掘机开挖基础土石方,对于大的孤石和坚硬岩层采用人工打眼放炮、挖掘机配合清渣的方法进行施工
开挖过 程中密 切 关 注 边 坡 稳 定性 ,如 发 现坑边 缘 顶 面土有裂 纹 情 况出现,应及时 予 以可 靠 的支 撑
挖基土应外运 或 远 离 基坑边 缘 卸土,以免 塌 方和影 响 施工
基坑开挖应连 续 施工,避 免 晾 糟 ,一次 开挖距 基坑底 面以上 要 预 留20 一30cm,严 禁 超 挖,待 验槽 前人工一次清除至标高,以保 证 基坑顶 面坚实
⑶ 、如 基坑出水,采用集 水坑排 水方法施工时 按 集 水坑底 应比基坑底 面标高低 50 一100cm,以降 低 地下 水位保 持 基底 无 水,抽 水设备可 采用电 动 或 内燃 的离 心 式 水泵 或 潜 水泵 ,采用人工降 低 地下水 位
不 能 用 直 接 排 水 法 的 情 况 下 , 采 用 井 点 法 降 低 地 下 水 位
⑷ 、 为 避 免 雨 水 冲 坏 坑 壁 , 基 坑 顶 四 周 应 做 好 排 水 , 截 住 地 表水 , 基 坑 下 口 开 挖 的 大 小 应 满 足 基 础 施 工 的 要 求 , 渗 水 的 土 质 , 基底 平 面 尺 寸 可 适 当 加
