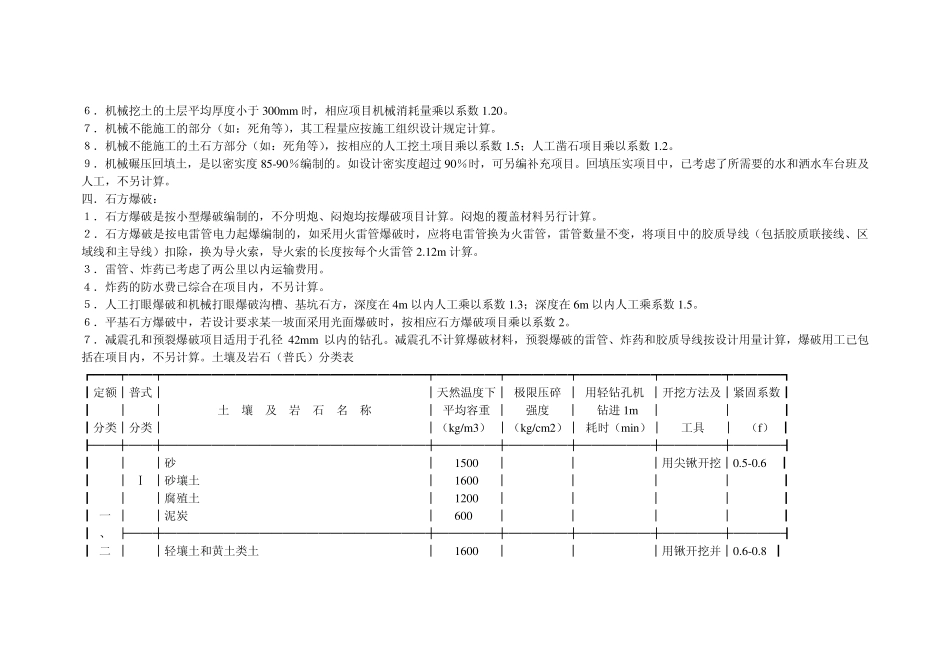

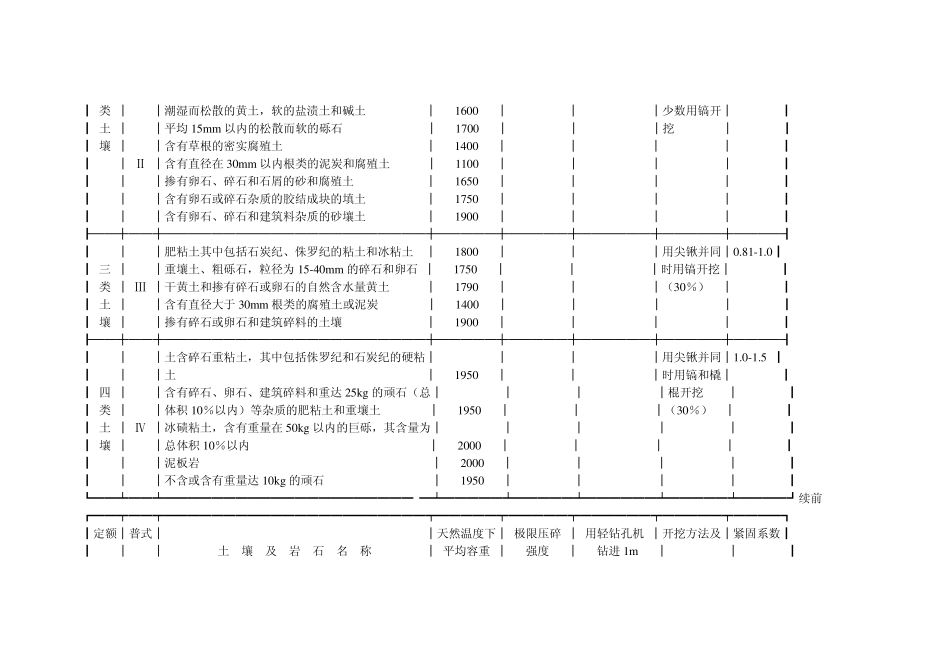

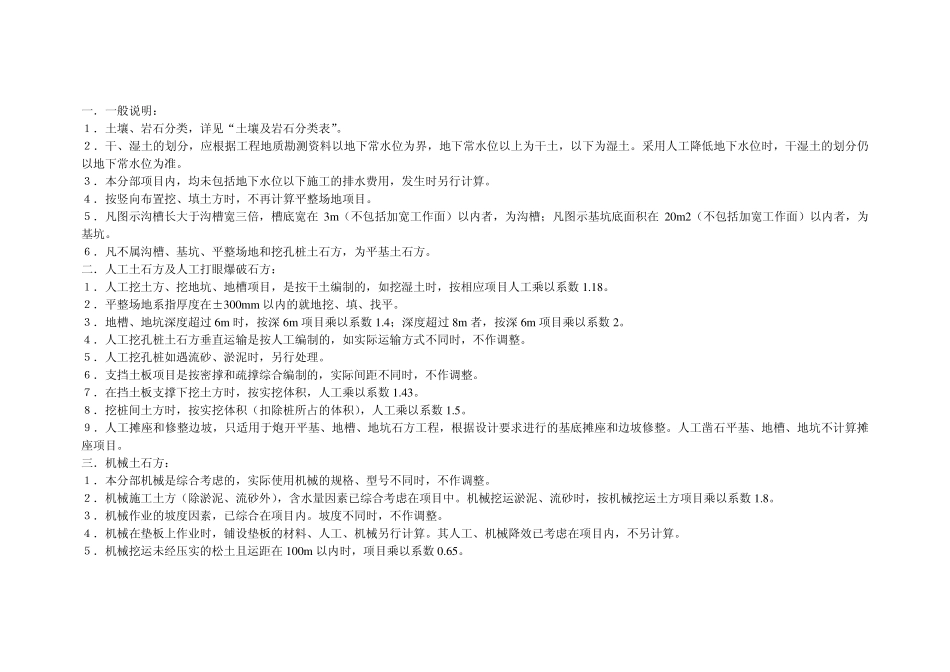

一.一般说明: 1.土壤、岩石分类,详见“土壤及岩石分类表”
2.干、湿土的划分,应根据工程地质勘测资料以地下常水位为界,地下常水位以上为干土,以下为湿土
采用人工降低地下水位时,干湿土的划分仍以地下常水位为准
3.本分部项目内,均未包括地下水位以下施工的排水费用,发生时另行计算
4.按竖向布置挖、填土方时,不再计算平整场地项目
5.凡图示沟槽长大于沟槽宽三倍,槽底宽在 3m (不包括加宽工作面)以内者,为沟槽;凡图示基坑底面积在 20m 2(不包括加宽工作面)以内者,为基坑
6.凡不属沟槽、基坑、平整场地和挖孔桩土石方,为平基土石方
二.人工土石方及人工打眼爆破石方: 1.人工挖土方、挖地坑、地槽项目,是按干土编制的,如挖湿土时,按相应项目人工乘以系数1
2.平整场地系指厚度在±300m m 以内的就地挖、填、找平
3.地槽、地坑深度超过 6m 时,按深 6m 项目乘以系数1
4;深度超过 8m 者,按深 6m 项目乘以系数2
4.人工挖孔桩土石方垂直运输是按人工编制的,如实际运输方式不同时,不作调整
5.人工挖孔桩如遇流砂、淤泥时,另行处理
6.支挡土板项目是按密撑和疏撑综合编制的,实际间距不同时,不作调整
7.在挡土板支撑下挖土方时,按实挖体积,人工乘以系数1
8.挖桩间土方时,按实挖体积(扣除桩所占的体积),人工乘以系数1
9.人工摊座和修整边坡,只适用于炮开平基、地槽、地坑石方工程,根据设计要求进行的基底摊座和边坡修整
人工凿石平基、地槽、地坑不计算摊座项目
三.机械土石方: 1.本分部机械是综合考虑的,实际使用机械的规格、型号不同时,不作调整
2.机械施工土方(除淤泥、流砂外),含水量因素已综合考虑在项目中
机械挖运淤泥、流砂时,按机械挖运土方项目乘以系数1
3.机械作业的坡度因素,已综合在项目内
