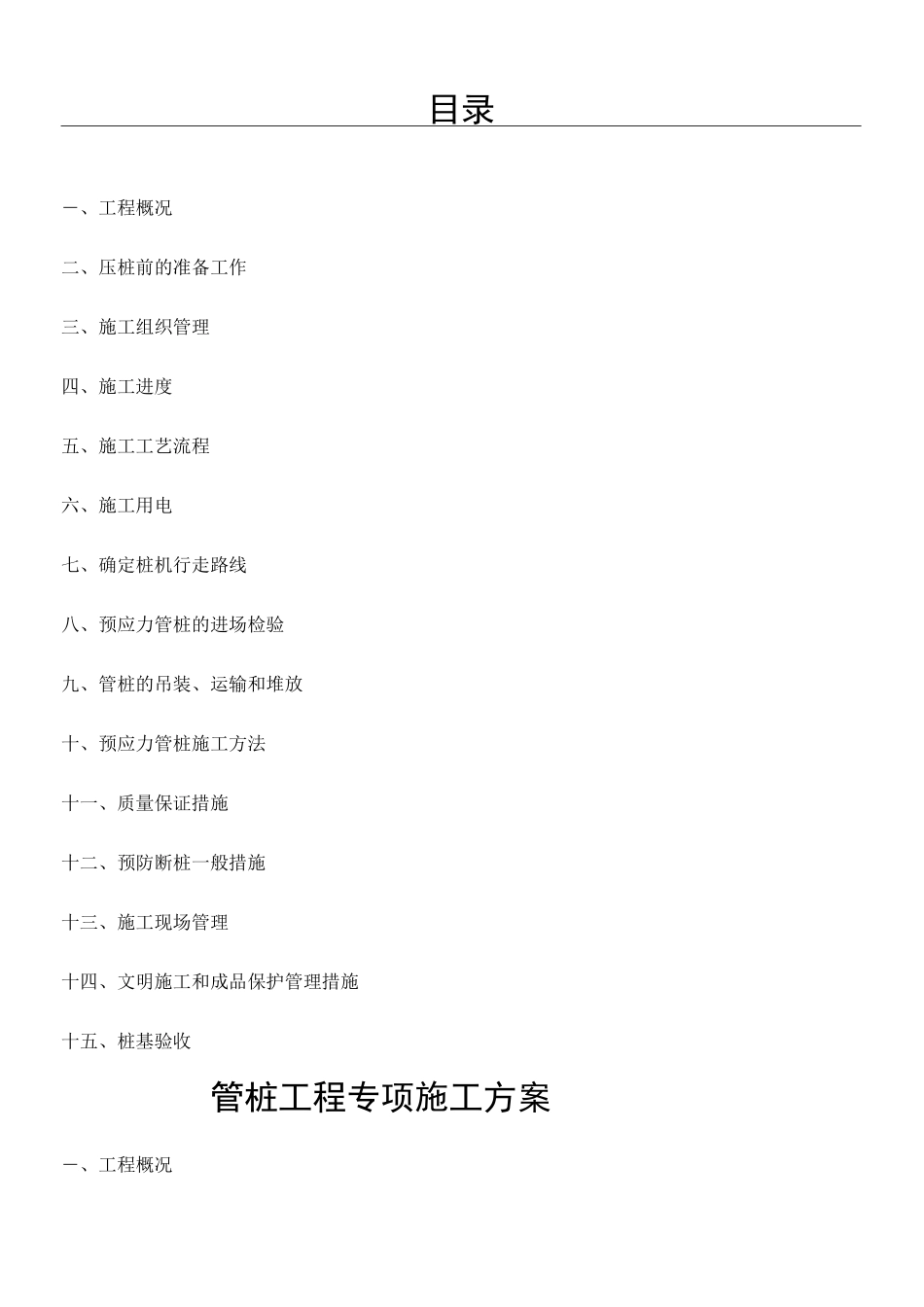

目录―、工程概况二、压桩前的准备工作三、施工组织管理四、施工进度五、施工工艺流程六、施工用电七、确定桩机行走路线八、预应力管桩的进场检验九、管桩的吊装、运输和堆放十、预应力管桩施工方法十一、质量保证措施十二、预防断桩一般措施十三、施工现场管理十四、文明施工和成品保护管理措施十五、桩基验收管桩工程专项施工方案―、工程概况精心整理本工程位于瑞昌市三径路东侧。建设单位:九江市嘉泽润德新能源电器有限公司,由江西瑞南建设有限公司负责桩基础施工。基础采用静压钢筋混凝土预应力管桩基础,桩为摩擦端承桩,设计桩径为 0400、桩数为 1278 根,设计要求单桩承载力特征值 700 , 800 KN:桩端持力层为第 3 圆砾 岩层,设计有效桩长约 12-15 , 30 米,桩尖采用十字型桩尖施工。6.正式施工前必须先进行试桩,以确定桩长、最大压力值等技术指标,并校核压桩机设备、施工工艺及技术措施是否符合要求。7•现场供电(300kw 以上)、供水、道路、临设房屋等应满足施工要求。8.夜间工作时,在桩机操作范围内必须装上 8 盏 1 千瓦电来满足照明要求 9.在施工过程中,如出现场地有旧基础、孤石等,需立即通知设计单位进行设计变更。10.由于桩机自重高达 200 多吨,为了能满足桩机行走,施压时必须在场地底洼处挖排水沟排水且回填 1.2m 高,2-4 石或砖碴压实来以满足桩机行走。三、施工组织管理质量体系精心整理四、施工进度的控制根据本工程特点以及以往的施工经验,采用 2 台液压桩机进行压桩作业,每台压桩机一天时间可压桩 15 根左右,在没有其他外界因素影响的情况下,60 天左右可以完成本工程每段预应力管桩的压桩任务。如遇图纸没出来、设计变更、自然灾害或场地出现陷机,工期应顺延。(主要工序施工计划详见附图)基桩预制成品桩进场直按临时用电安全技术的有关规定执行:采用保护系统,接地电阻不大于 Q,在临设总配电箱处加重复接地。接地采用镀锌角钢 X 或镀锌钢管埋设。应铺设绝缘垫板。实行‘一机、'。勤检查勤维修。七、确定桩机行走路线终止压桩五、施工工艺流程场地平整 f 桩位放线 f 桩机就位 f 桩机调整(在此之前完成管桩的检验和运输工作)一吊桩定位(桩尖焊接)一垂直检查一试桩一静压桩一接桩一再静压桩一压桩完成静力压桩施工工艺流程图:测量放线六、施工用电安全保证措施(i、施工机就临时配电线路按施工现场临时用电安全技成品关规程要求架设整齐,架空线路采用绝缘导线。...
