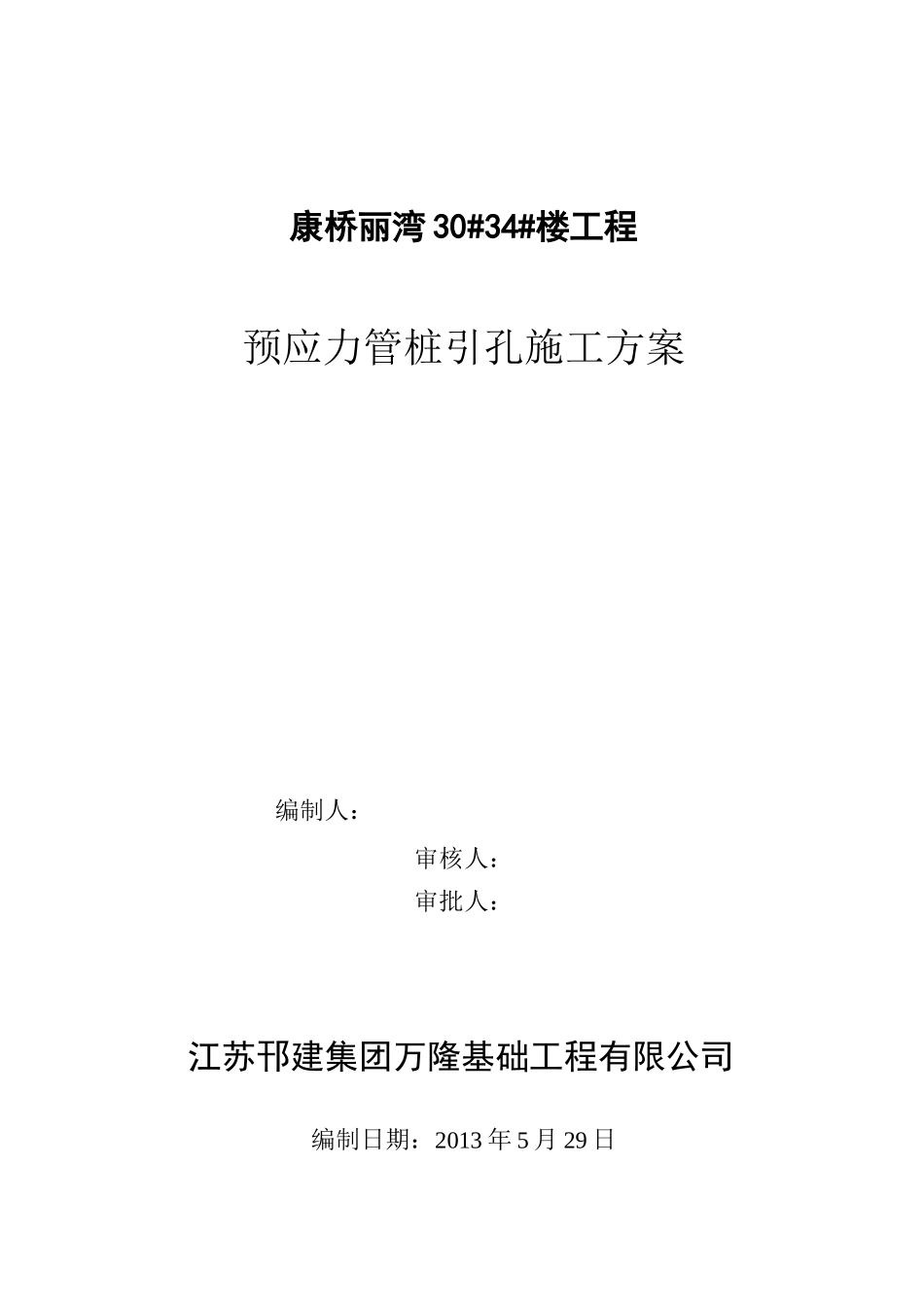

康桥丽湾 30#34#楼工程预应力管桩引孔施工方案编制人:审核人:审批人:江苏邗建集团万隆基础工程有限公司编制日期:2013 年 5 月 29 日第一章工程概况工程概况宿迁康桥丽湾建设项目,位于南外环与发展大道交叉口,在 30#楼管桩锤击施工时,在锤机沉桩至粉细沙土层时由于锤击数过高,贯入度过低,桩身回弹严重,很容易导致桩头破裂,桩身强度受损
后经研究决定采用长螺旋钻机进行引孔取土
施工参数沉桩位置引孔:引孔深度 22m,引孔直径 320mm工作目标质量目标:桩径、桩长、桩位符合设计及规范要求,工程质量合格
安全目标:无重大人员伤亡和重大设备及管线事故,轻伤率%
编制依据《岩土工程详细勘察报告书》建筑地基基础工程施工质量验收规范;GB50202—2002 施工图纸第二章施工准备与作业条件施工前期准备工作施工动员:在施工前召开全体作业人员会议,组织全体作业人员学习领会合同条款,熟悉了解工程特点、设计意图以及施工的重点、难点,统一思想认识,明确项目管理职责和人员分工,调动一切积极因素,确保安全、优质、高效、如期完成施工任务
技术准备:① 由项目技术负责带头组织技术人员熟悉、分析施工图纸,了解和掌握设计意图、工程的难点和重点,积极与甲方技术人员沟通,为顺利施工创造条件
② 编制详细的施工进度计划和质量计划,同时编制月、周作业计划,并备齐有关技术管理记录表
③ 做好有关技术资料的准备工作,进行逐级技术交底准备
④ 由甲方提供施工各有关轴线、作业面平均标高和基准点标高
根据轴线布放桩位并报请监理验收
施工机具准备:① 根据施工机械选用计划和进场时间,组织施工机械和设备陆续进场,并按施工总平面布置图规定的位置放置和就位
② 机械设备进场就位后及时组织机组人员安装调试,并经现场安全部门验收合格后方能挂牌使用

③ 特殊工种操作人员须持证上岗
现场准备:① 施工现场甲方提供的场地应做到
