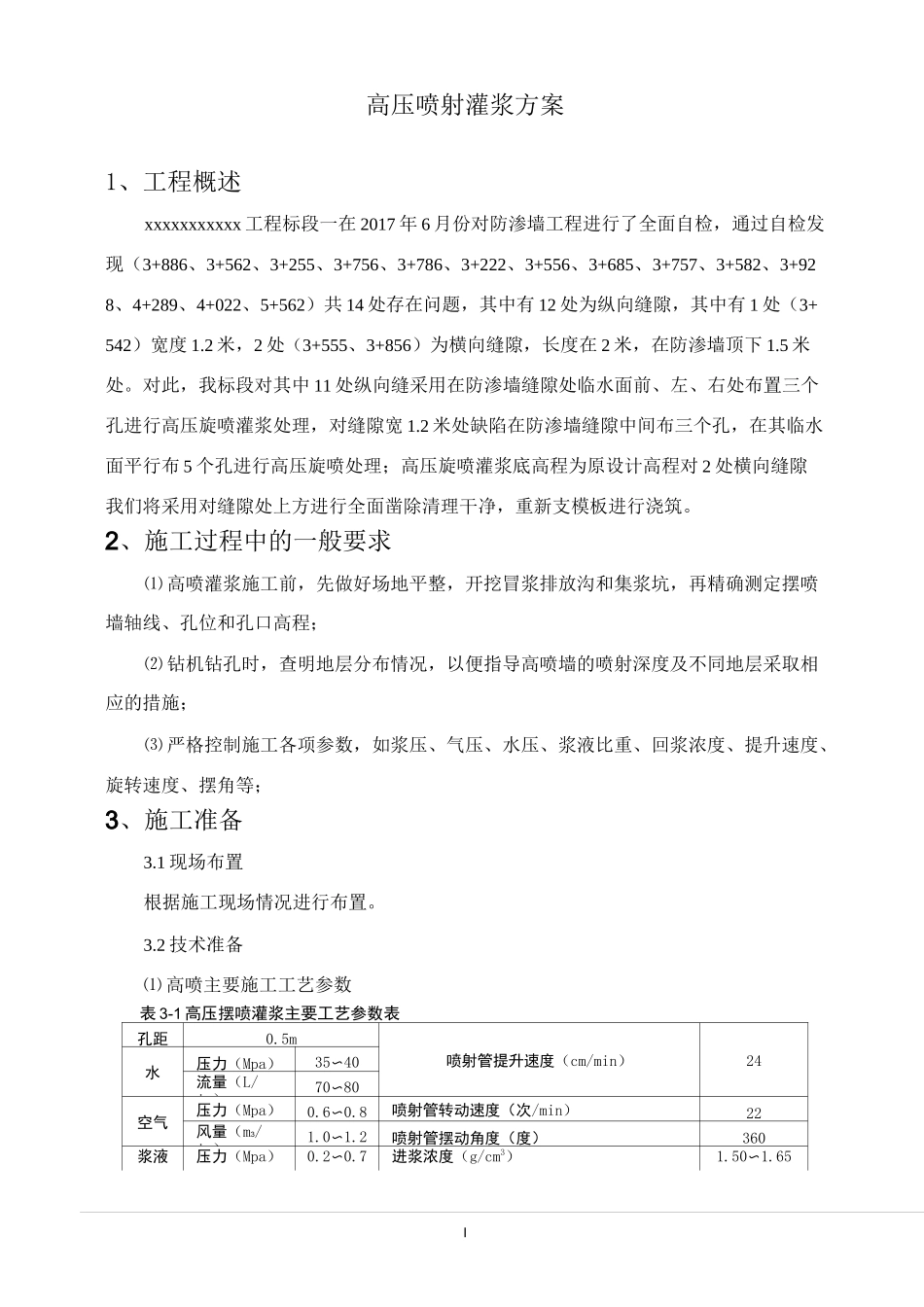

I高压喷射灌浆方案1、工程概述xxxxxxxxxxx 工程标段一在 2017 年 6 月份对防渗墙工程进行了全面自检,通过自检发现(3+886、3+562、3+255、3+756、3+786、3+222、3+556、3+685、3+757、3+582、3+928、4+289、4+022、5+562)共 14 处存在问题,其中有 12 处为纵向缝隙,其中有 1 处(3+542)宽度 1
2 米,2 处(3+555、3+856)为横向缝隙,长度在 2 米,在防渗墙顶下 1
对此,我标段对其中 11 处纵向缝采用在防渗墙缝隙处临水面前、左、右处布置三个孔进行高压旋喷灌浆处理,对缝隙宽 1
2 米处缺陷在防渗墙缝隙中间布三个孔,在其临水面平行布 5 个孔进行高压旋喷处理;高压旋喷灌浆底高程为原设计高程对 2 处横向缝隙我们将采用对缝隙处上方进行全面凿除清理干净,重新支模板进行浇筑
2、施工过程中的一般要求⑴ 高喷灌浆施工前,先做好场地平整,开挖冒浆排放沟和集浆坑,再精确测定摆喷墙轴线、孔位和孔口高程;⑵ 钻机钻孔时,查明地层分布情况,以便指导高喷墙的喷射深度及不同地层采取相应的措施;⑶ 严格控制施工各项参数,如浆压、气压、水压、浆液比重、回浆浓度、提升速度、旋转速度、摆角等;3、施工准备3
1 现场布置根据施工现场情况进行布置

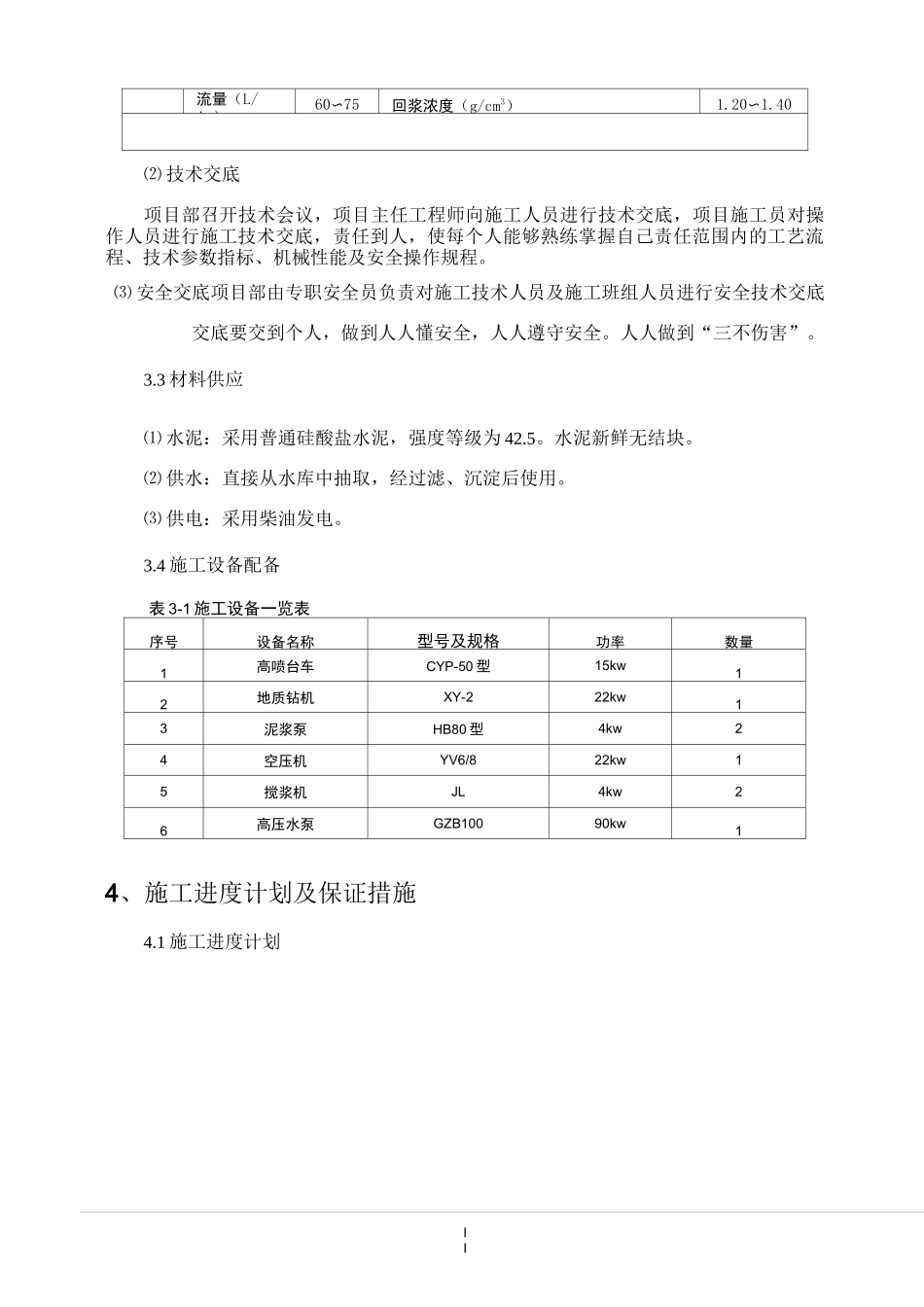

2 技术准备⑴ 高喷主要施工工艺参数表 3-1 高压摆喷灌浆主要工艺参数表孔距0
5m喷射管提升速度(cm/min)24水压力(Mpa)35〜40流量(L/min)70〜80空气压力(Mpa)0
8喷射管转动速度(次/min)22风量(m3/min)1
2喷射管摆动角度(度)360浆液压力(Mpa)0
7进浆浓度(g/cm3)1
65II流量(L/min)60〜75回浆浓度(g/cm3)1
