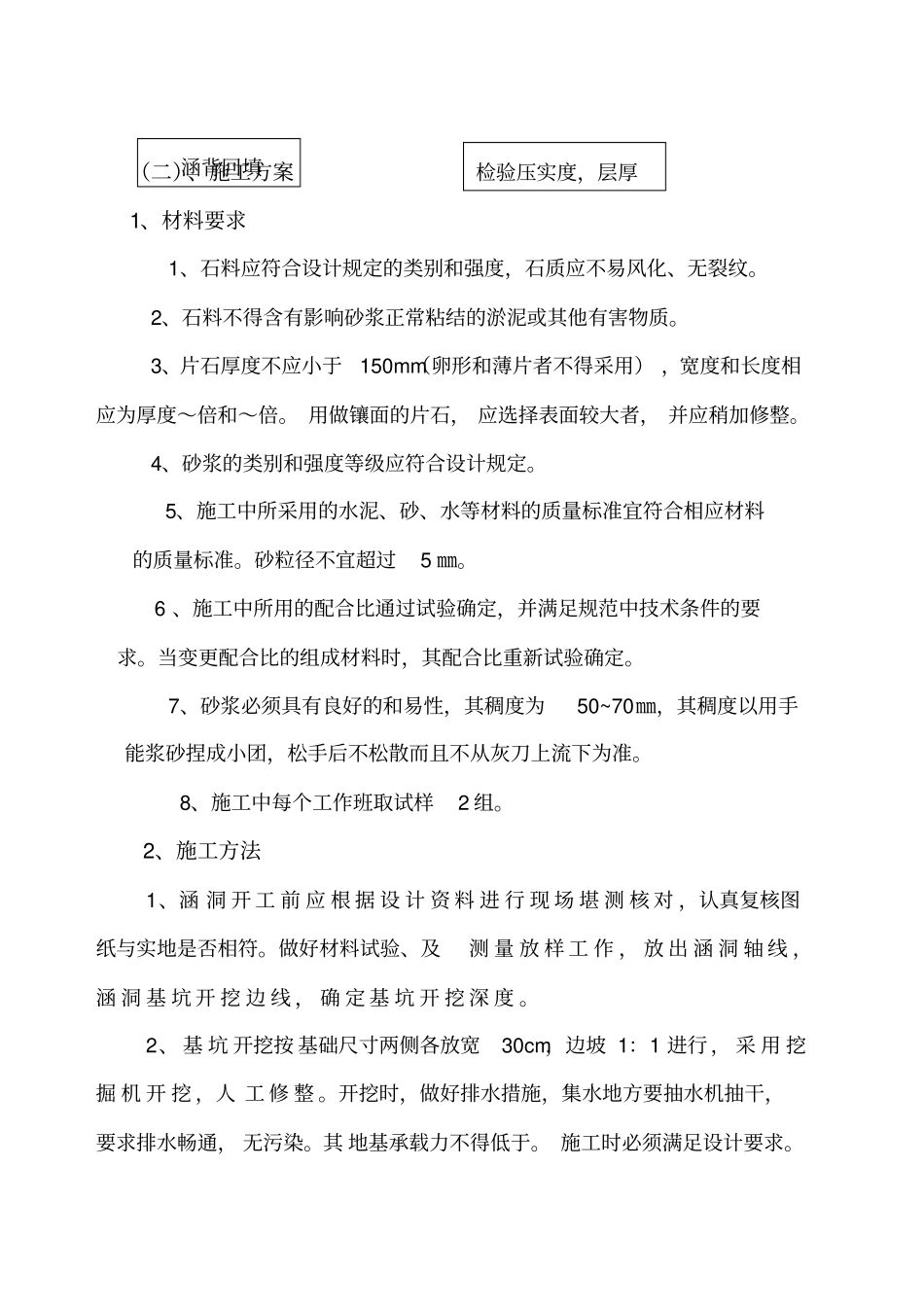

隆 安 经 进 结 至 天 等 公 路 工 程 № 2 合 同 段圆管涵施工方案一、施工准备1、涵 洞 开 工 前 应 根 据 设 计 资 料 进 行 现 场 堪 测 核 对 , 认真复核图纸与实地是否相符
做好材料试验、及测 量 放 样 工 作
2、试验:施工中砂、石、水泥等材料已抽样回工地试验室进行各指标的原材料试验,经试验达到规范要求
水泥性能指标已由生产厂家通过检验标定,并签发了合格证书,满足规范及施工要求
工地试验室所做的砂浆配合比试验成果, 已得到监理工程师审批、 鉴证,并满足技术规范及施工要求
3、测量:我项目部测量人员已会同监理工程师对涵洞位置进行复测,确保测量放样的准确性,放出 涵 洞 轴 线 , 涵 洞 基 坑 开 挖 边 线 , 确 定 基坑 开 挖 深 度 , 同时整理完测量资料并报监理工程师审批

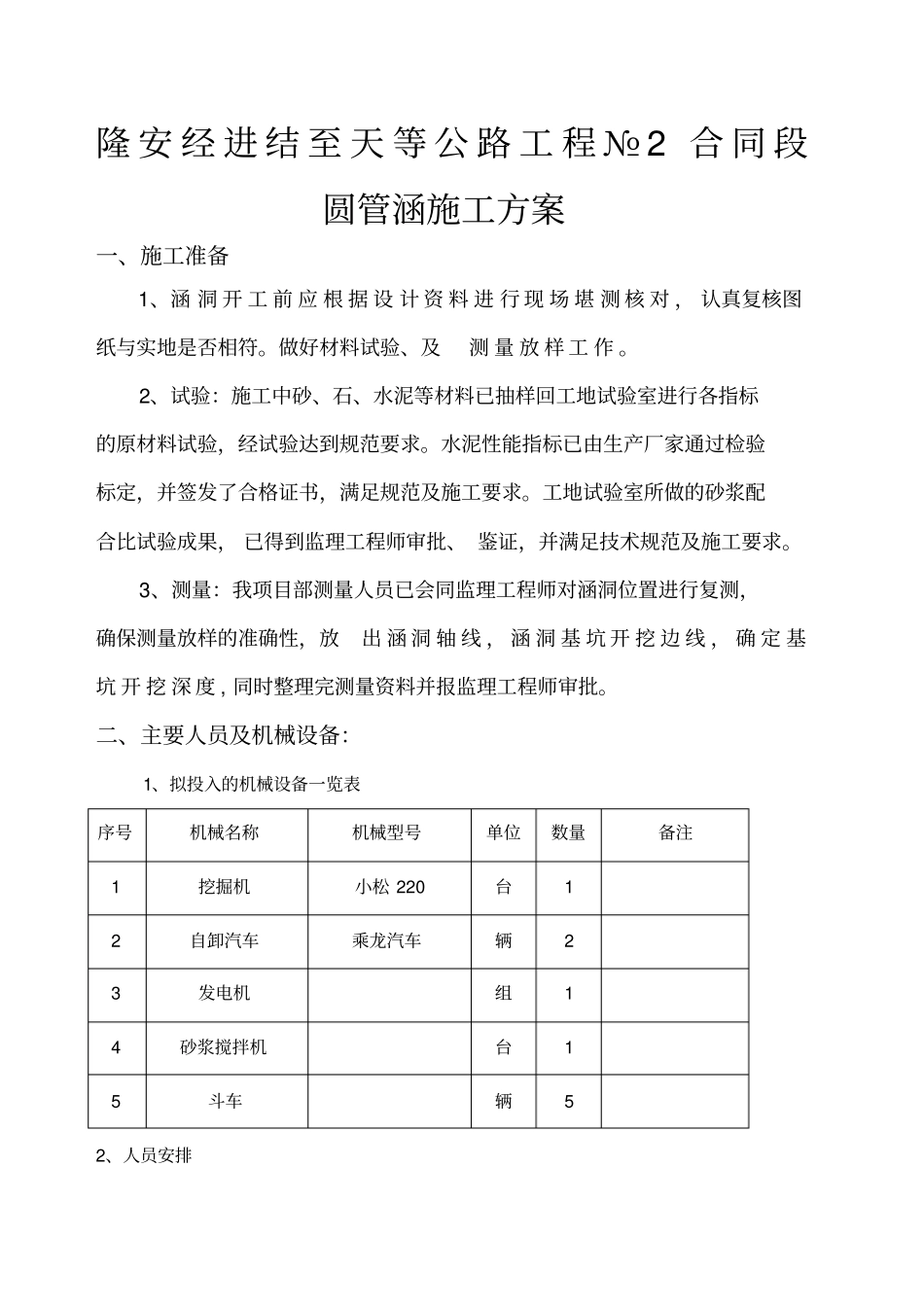

二、主要人员及机械设备:1、拟投入的机械设备一览表序号机械名称机械型号单位数量备注1 挖掘机小松 220 台1 2 自卸汽车乘龙汽车辆2 3 发电机组1 4 砂浆搅拌机台1 5 斗车辆5 2、人员安排序号姓名职务职责1 潘金辉项目经理负责各部门协调工作2 彭玉良技术负责人负责施工技术工作3 黄捷质检工程师施工质量检测资料收集4 黄慰锋测量工程师负责各项施工测量工作5 陈国雄试验工程师负责各项试验检测工作6 周磊专职安全员负责安全工作7 梁建清施工员现场指挥8 工人15 现场施工三、施工工艺及方案(一)、 施工工艺流程施工放样检验平面位置开挖基坑土方检验涵底承载力、基底高程、基坑尺寸浆砌片石基础检验平面尺寸、强度涵管安装检验相邻管节底面错台浆砌片石护管检验宽度、厚度、强度洞口砌筑检验断面尺寸、竖直度或坡度、强度(二)、施工方案1、材料要求1、石料应符合设计规定的类别和强度,石质应不易风化、无裂纹
2、石料不得含有影响砂浆正常粘结的淤泥或其他有害物质
