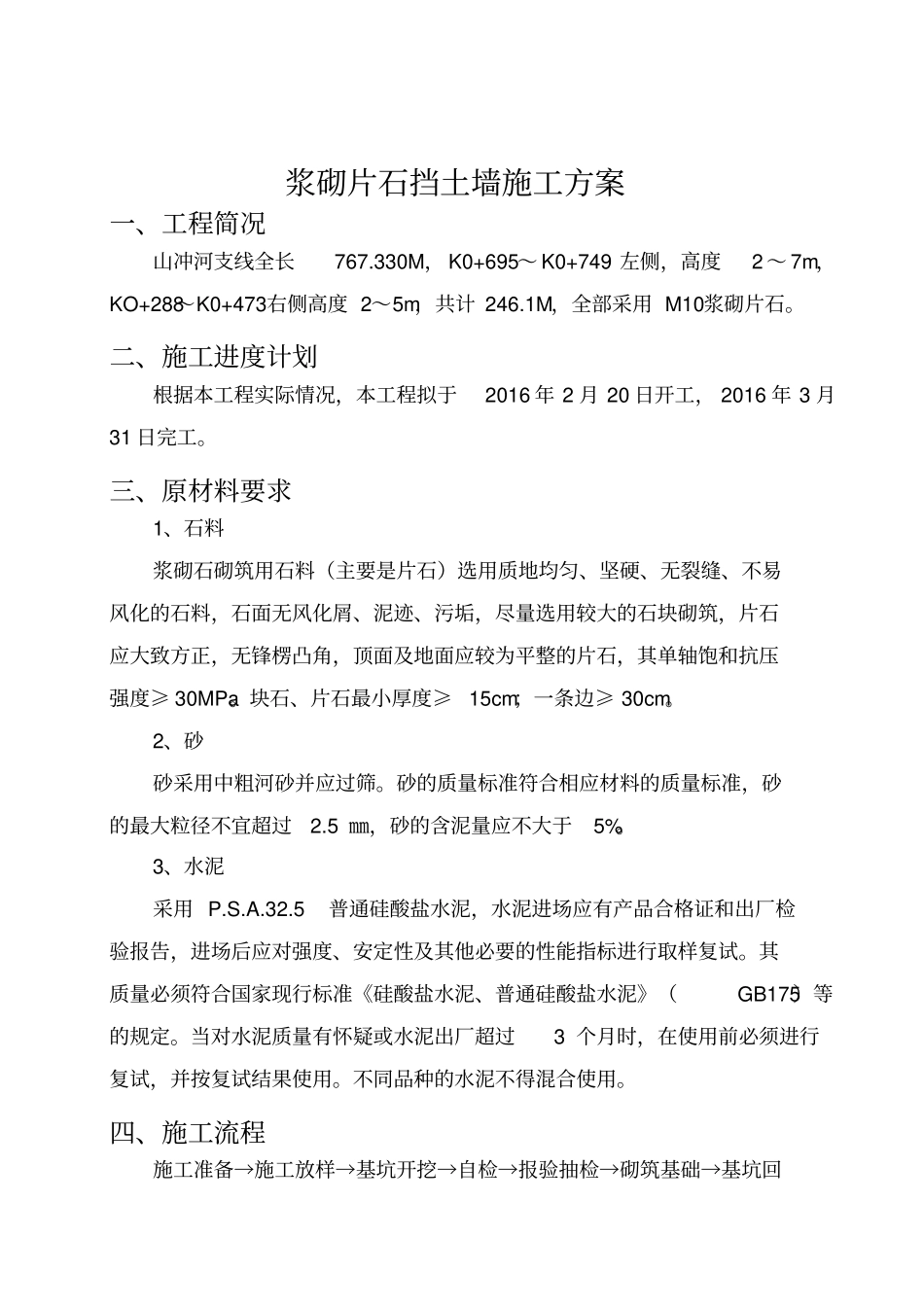

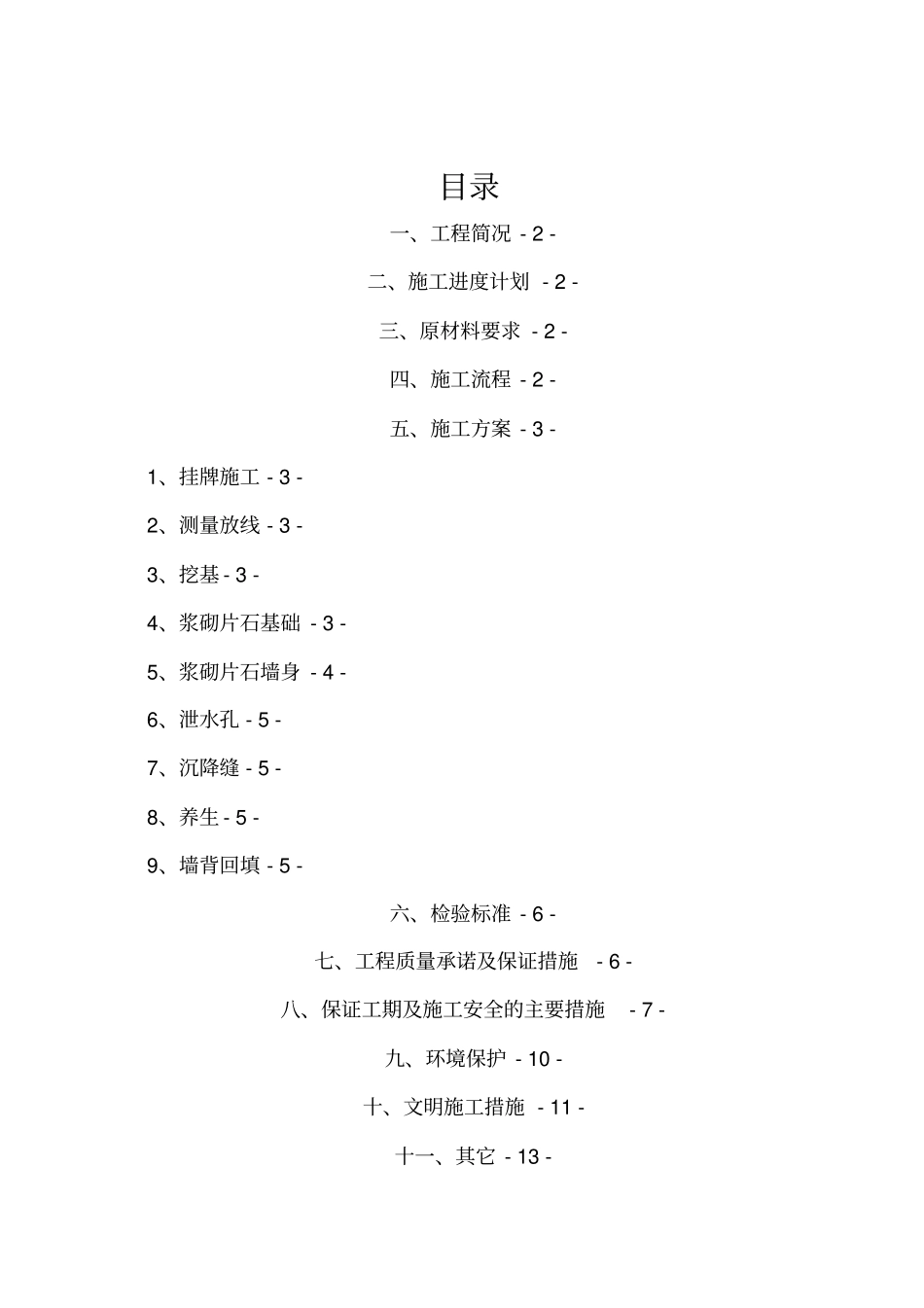

目录一、工程简况 - 2 - 二、施工进度计划 - 2 - 三、原材料要求 - 2 - 四、施工流程 - 2 - 五、施工方案 - 3 - 1、挂牌施工 - 3 - 2、测量放线 - 3 - 3、挖基 - 3 - 4、浆砌片石基础 - 3 - 5、浆砌片石墙身 - 4 - 6、泄水孔 - 5 - 7、沉降缝 - 5 - 8、养生 - 5 - 9、墙背回填 - 5 - 六、检验标准 - 6 - 七、工程质量承诺及保证措施- 6 - 八、保证工期及施工安全的主要措施- 7 - 九、环境保护 - 10 - 十、文明施工措施 - 11 - 十一、其它 - 13 - 浆砌片石挡土墙施工方案一、工程简况山冲河支线全长767
330M, K0+695~ K0+749 左侧,高度2 ~ 7m,KO+288~K0+473右侧高度 2~5m,共计 246
1M,全部采用 M10浆砌片石
二、施工进度计划根据本工程实际情况,本工程拟于2016 年 2 月 20 日开工, 2016 年 3 月31 日完工

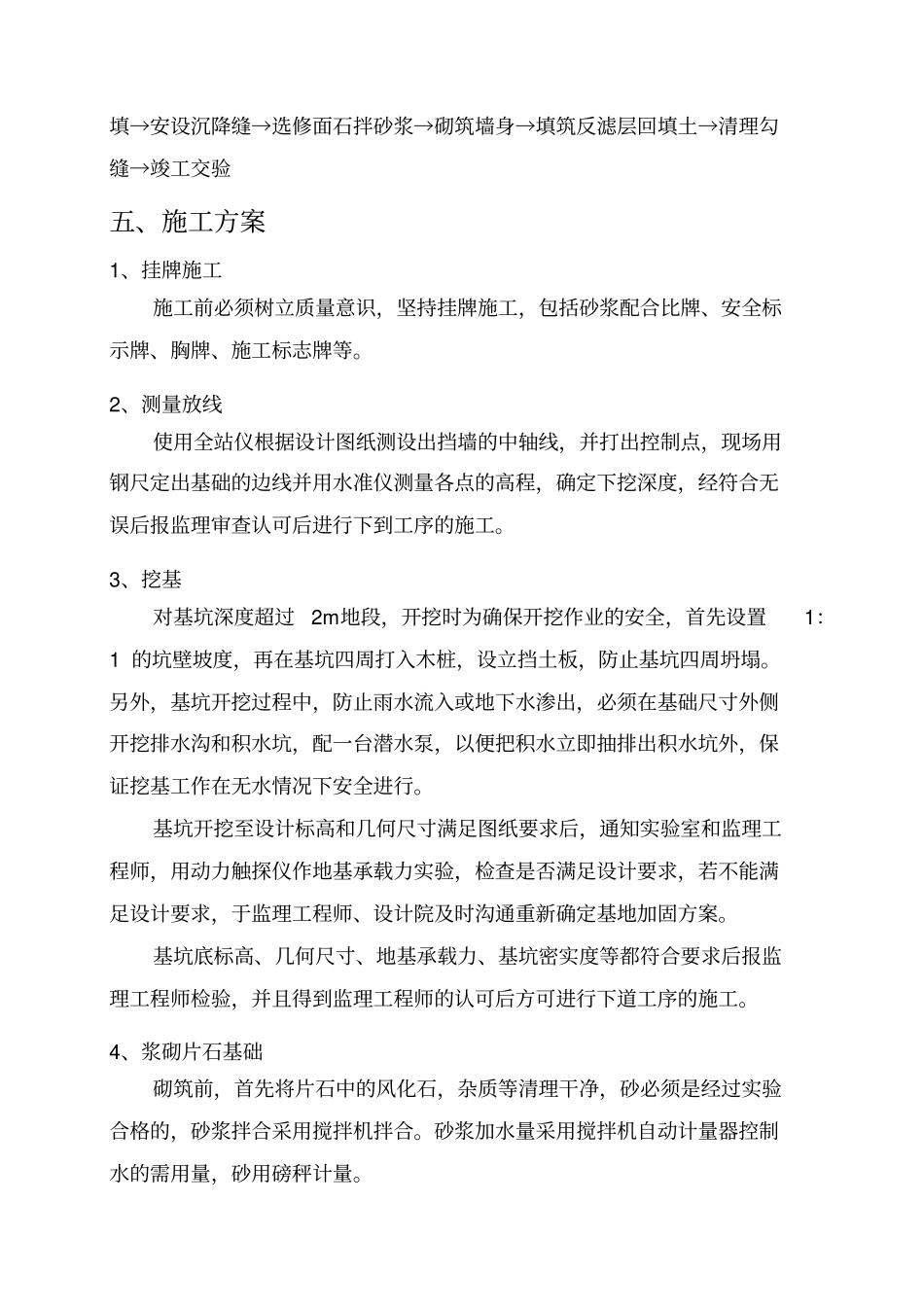

三、原材料要求1、石料浆砌石砌筑用石料(主要是片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及地面应较为平整的片石,其单轴饱和抗压强度≥ 30MPa
块石、片石最小厚度≥15cm;一条边≥ 30cm
2、砂砂采用中粗河砂并应过筛
砂的质量标准符合相应材料的质量标准,砂的最大粒径不宜超过2
5 ㎜,砂的含泥量应不大于5%
3、水泥采用 P
5普通硅酸盐水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试
其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定
当对水泥质量有怀疑或水泥出厂超过3 个月时,在使用前必须进行复试,并按复
