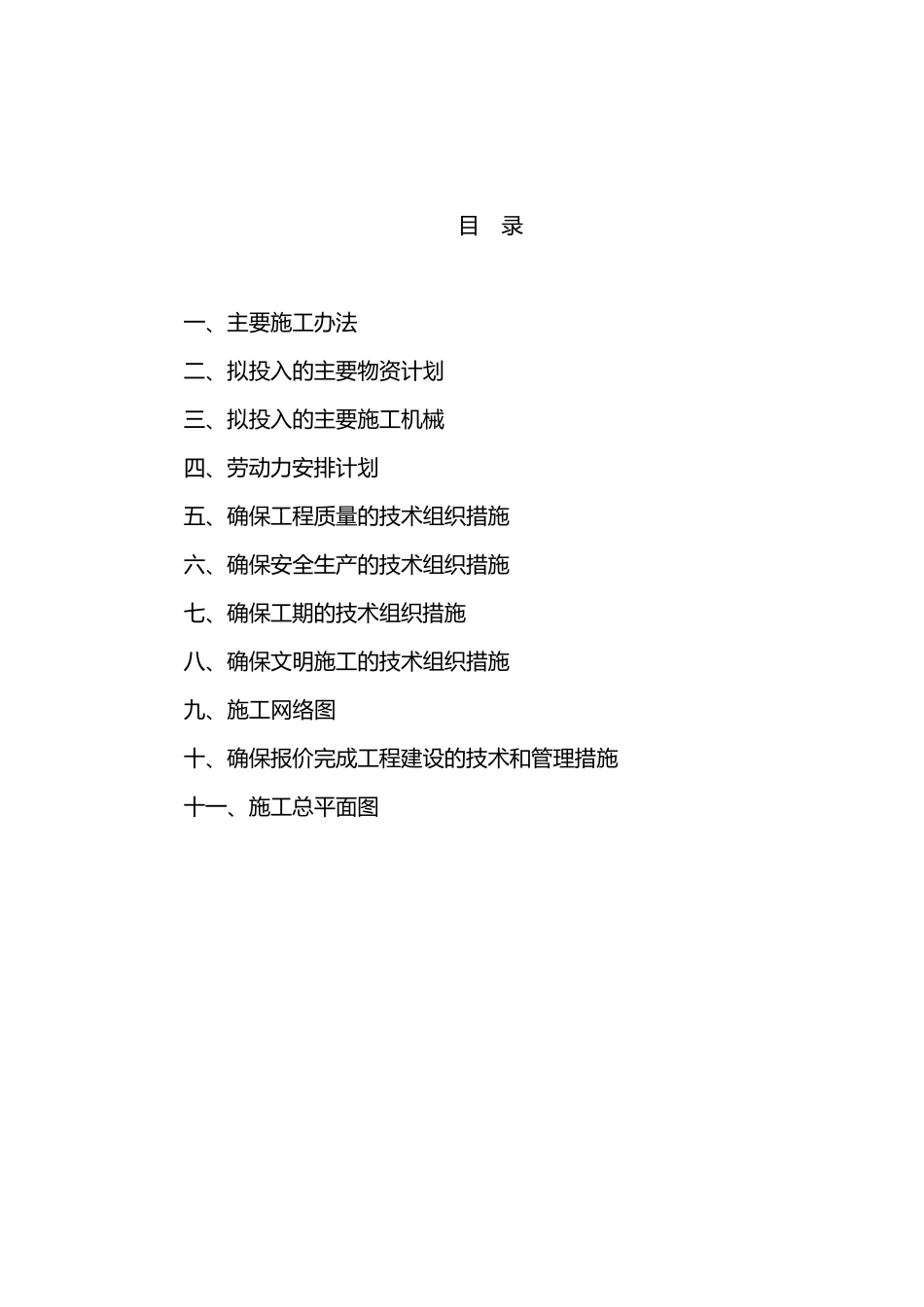

目 录 一 、主要施工办法 二、拟投入的主要物资计划 三、拟投入的主要施工机械 四、劳动力安排计划 五、确保工程质量的技术组织措施 六、确保安全生产的技术组织措施 七、确保工期的技术组织措施 八、确保文明施工的技术组织措施 九、施工网络图 十、确保报价完成工程建设的技术和管理措施 十一 、施工总平面图 一 、主要施工方法 1、编 制 依 据 1

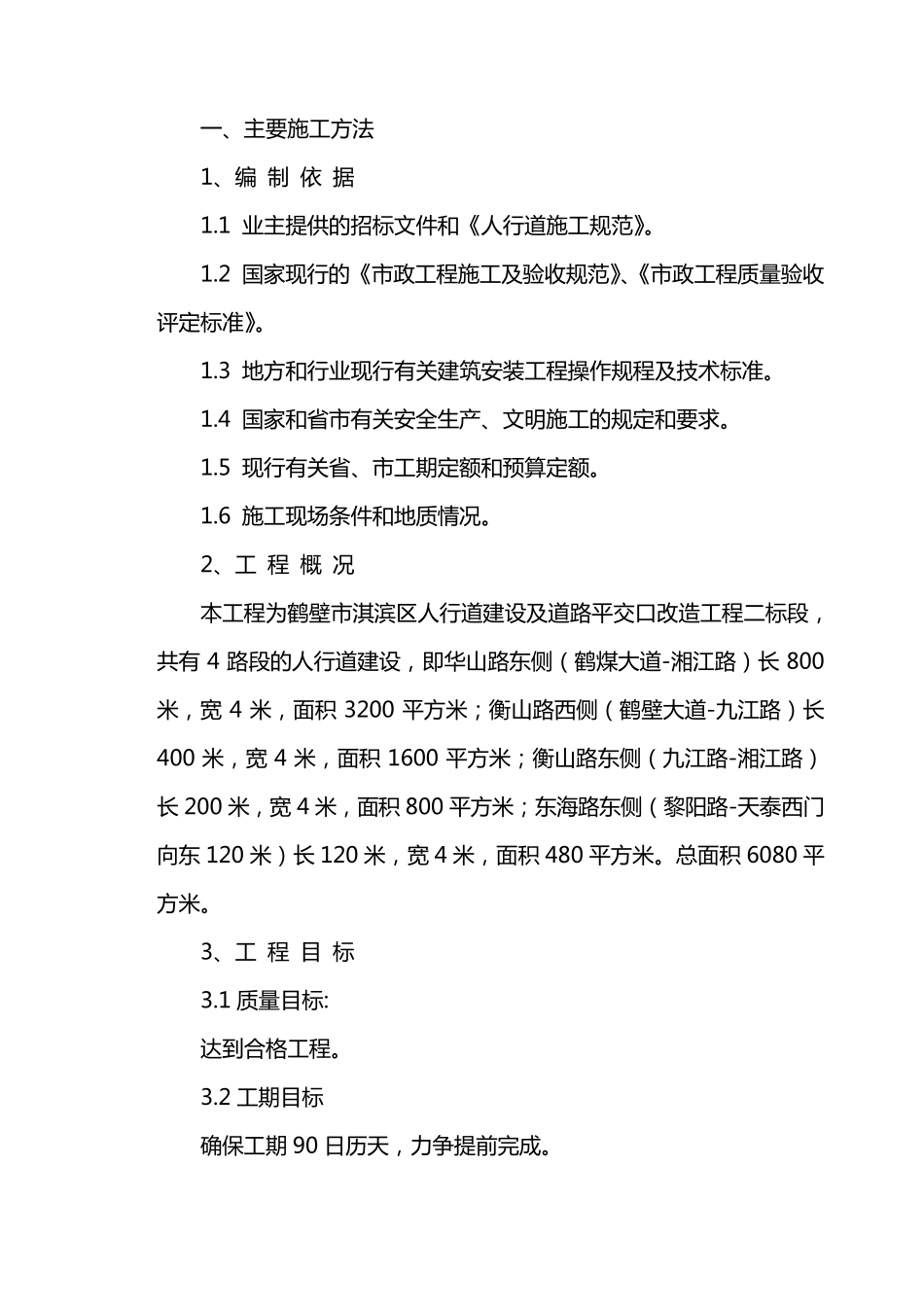

1 业主提供的招标文件和《人行道施工规范》
2 国家现行的《市政工程施工及验收规范》、《市政工程质量验收评定标准》
3 地方和行业现行有关建筑安装工程操作规程及技术标准
4 国家和省市有关安全生产、文明施工的规定和要求
5 现行有关省、市工期定额和预算定额
6 施工现场条件和地质情况
2、工 程 概 况 本工程为鹤壁市淇滨区人行道建设及道路平交口改造工程二标段,共有 4 路段的人行道建设,即华山路东侧(鹤煤大道-湘江路)长 800米,宽 4 米,面积 3200 平方米;衡山路西侧(鹤壁大道-九江路)长400 米,宽 4 米,面积 1600 平方米;衡山路东侧(九江路-湘江路)长 200 米,宽 4 米,面积 800 平方米;东海路东侧(黎阳路-天泰西门向东 120 米)长 120 米,宽 4 米,面积 480 平方米
总面积 6080 平方米
3、工 程 目 标 3
1 质量目标: 达到合格工程
2 工期目标 确保工期 90 日历天,力争提前完成

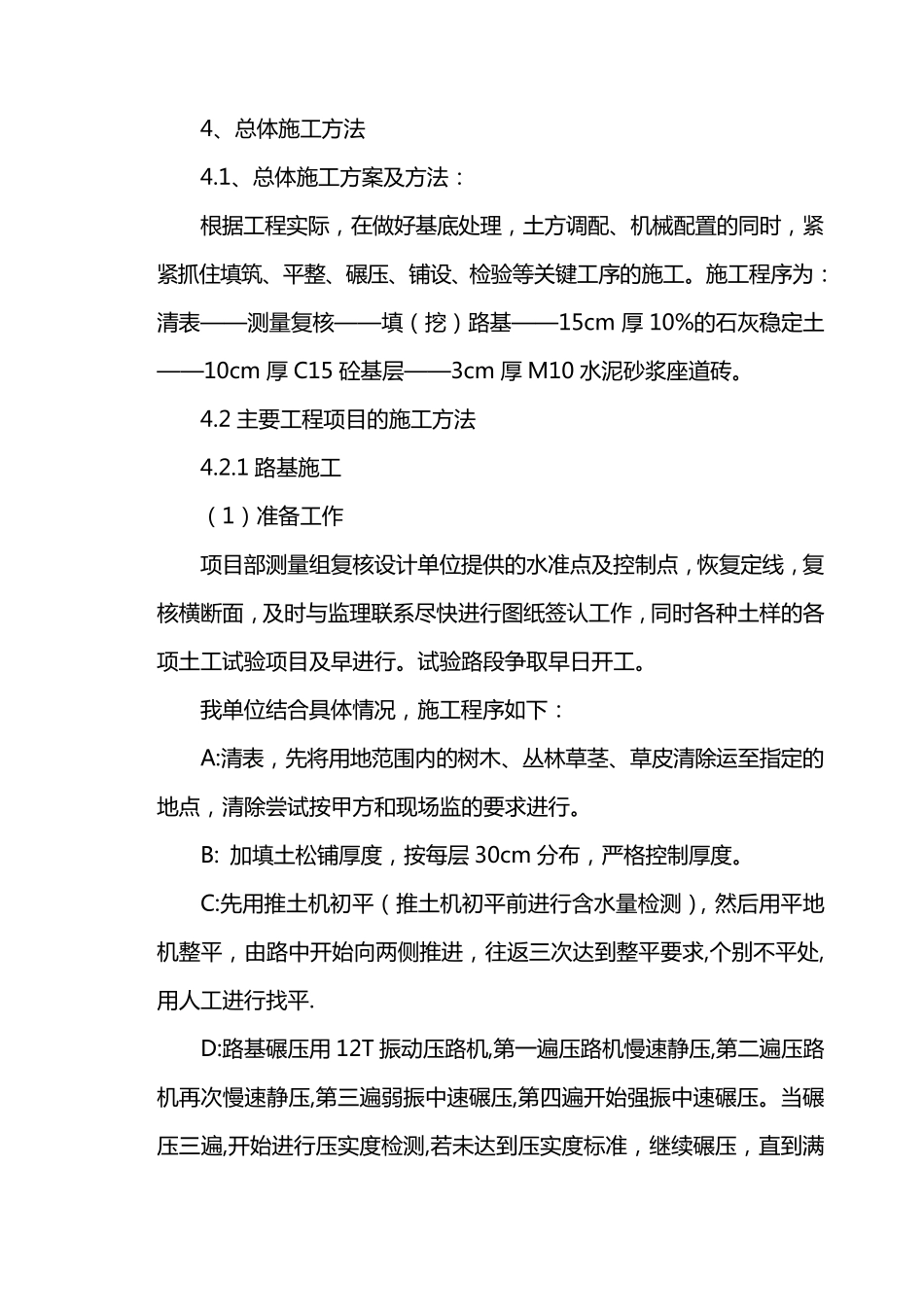

4、总 体 施 工 方 法 4
1、总 体 施 工 方 案 及 方 法 : 根 据 工 程 实 际 , 在 做 好 基 底 处 理 , 土 方 调 配 、机 械 配 置 的 同 时 , 紧紧 抓 住 填 筑 、平 整 、碾 压 、铺 设 、检 验 等 关 键 工 序 的 施 工
施 工 程 序 为 :清 表 ——测量复核——填 (挖)路基 ——
