和榆高速(二期)LJ7合同段隧道初期支护施工技术方案目录一、编制依据ﻩ1二、编制原则ﻩ1三、工程概况ﻩ1四、施工计划ﻩ1五、机械设备及人员配备ﻩ3六、施工工艺
4七、质量保证措施ﻩ11八、安全保证措施ﻩ11九、文明施工ﻩ13十、环水保措施

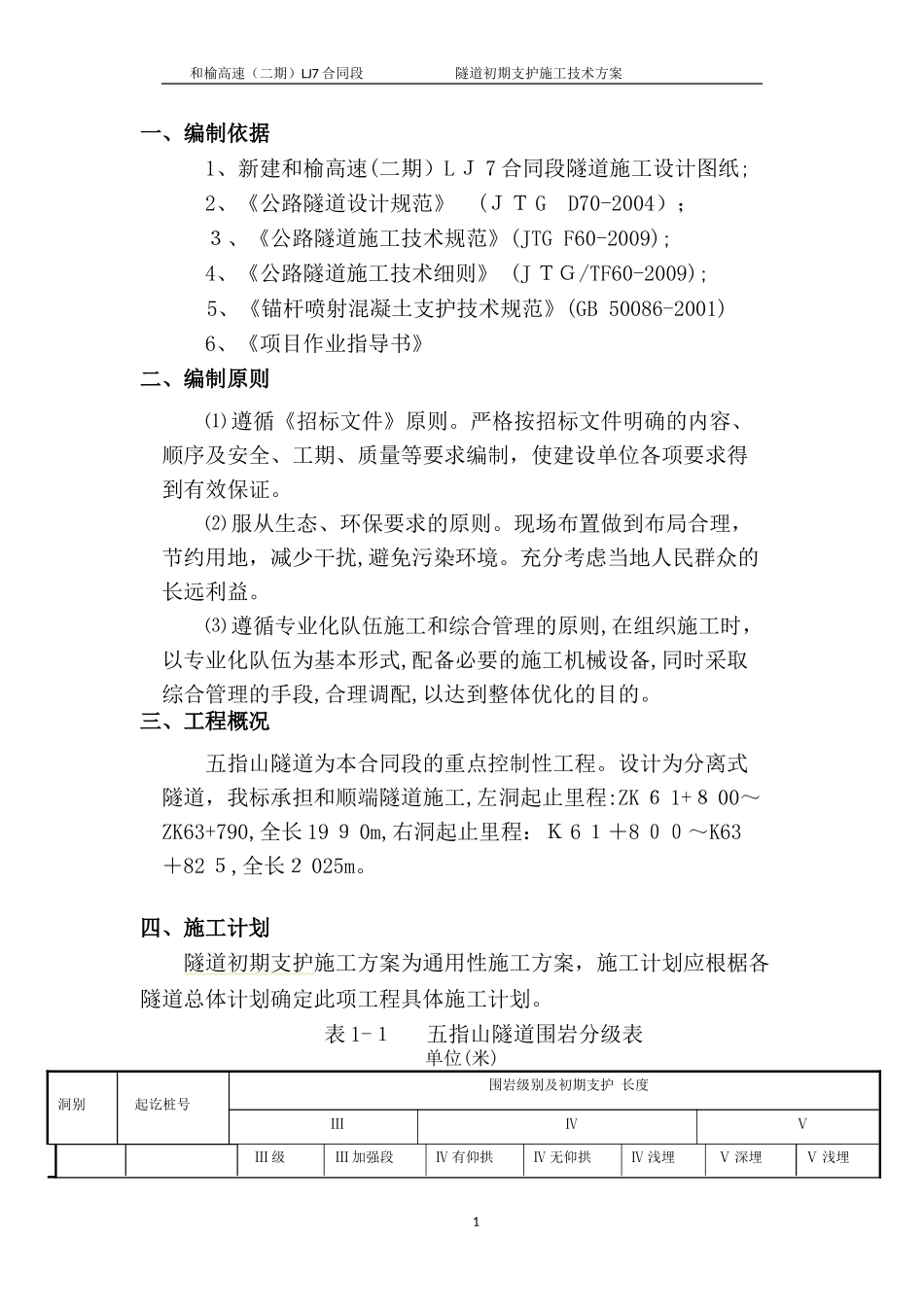

15和榆高速(二期)LJ7合同段隧道初期支护施工技术方案一、编制依据1、新建和榆高速(二期)LJ7合同段隧道施工设计图纸;2、《公路隧道设计规范》(JTGD70-2004);3、《公路隧道施工技术规范》(JTGF60-2009);4、《公路隧道施工技术细则》(JTG/TF60-2009);5、《锚杆喷射混凝土支护技术规范》(GB50086-2001)6、《项目作业指导书》二、编制原则⑴遵循《招标文件》原则
严格按招标文件明确的内容、顺序及安全、工期、质量等要求编制,使建设单位各项要求得到有效保证
⑵服从生态、环保要求的原则
现场布置做到布局合理,节约用地,减少干扰,避免污染环境
充分考虑当地人民群众的长远利益
⑶遵循专业化队伍施工和综合管理的原则,在组织施工时,以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理的手段,合理调配,以达到整体优化的目的
三、工程概况五指山隧道为本合同段的重点控制性工程
设计为分离式隧道,我标承担和顺端隧道施工,左洞起止里程:ZK61+800~ZK63+790,全长1990m,右洞起止里程:K61+800~K63+825,全长2025m
四、施工计划隧道初期支护施工方案为通用性施工方案,施工计划应根椐各隧道总体计划确定此项工程具体施工计划
表1-1五指山隧道围岩分级表单位(米)洞别起讫桩号围岩级别及初期支护长度ⅢⅣⅤⅢ级Ⅲ加强段Ⅳ
