隧道进洞专项监理细则一、工作内容和特点项目区地处黔北高原北部,属桐梓县新站镇所辖
隧道进口有乡村公路通过,出口端公路通至附近,交通条件一般
隧道横穿山脊,地势起伏较大,坡体植被发育
陈家湾隧道进洞条件较差,洞口存在危岩、顺层坡、厚覆盖层等不良地质条件
隧道左幅ZK21+145—ZK24+175段,长3015m,右幅YK21+130—YK24+135段,长3010m,洞身围岩为粉质粘土,强、中风化泥岩、砂岩
本项目隧道按照时速100km/h的标准设计,隧道为双向六车道,建筑限界净宽为14.75m,建筑限界净高为5
二、洞口监理工作流程图路基开挖至明洞口截水沟的开挖和修筑洞口施工场地的平整修建洞口临时设施明洞段土方分层开挖边仰坡防护施工边坡修整洞口排水沟的修筑明洞衬砌洞门装饰明洞防水及回填洞门端墙施工套拱施工,管棚施工分项工程开工申请报告审核●人、材料、机具审核●施工方案审核●材料抽检实验●配合比平行试验三、洞口监理工作要点3
1洞口土石方开挖1
洞口边仰坡开挖应尽量保护原生态植被2.洞口土石方施工宜避开降雨期,如确需在雨季施工时,应制订严密的施工方案防护措施,同时应加强对山坡稳定情况的监测、检查
洞门端墙处的土石方,应视地层稳定程度、洞口施工季节和隧道施工方法等选择施工时机和施工方法
4.洞口边坡、仰坡土石方的开挖应减少对岩、土体的扰动,严禁采用大爆破;边坡和仰坡上可能滑塌的表土、灌木以及浮石、危石要清除或加固,坡面凹凸不平应予整修平顺
5.应在进洞前按设计要求对地表及仰坡进行加固防护;松软地层开挖边、仰坡时宜随挖随支护,随时监测、检査山坡稳定情况
当洞口可能出现地层滑坡、崩塌时,应采取地表锚杆、地表注浆等措施稳定边坡,确保施工安全

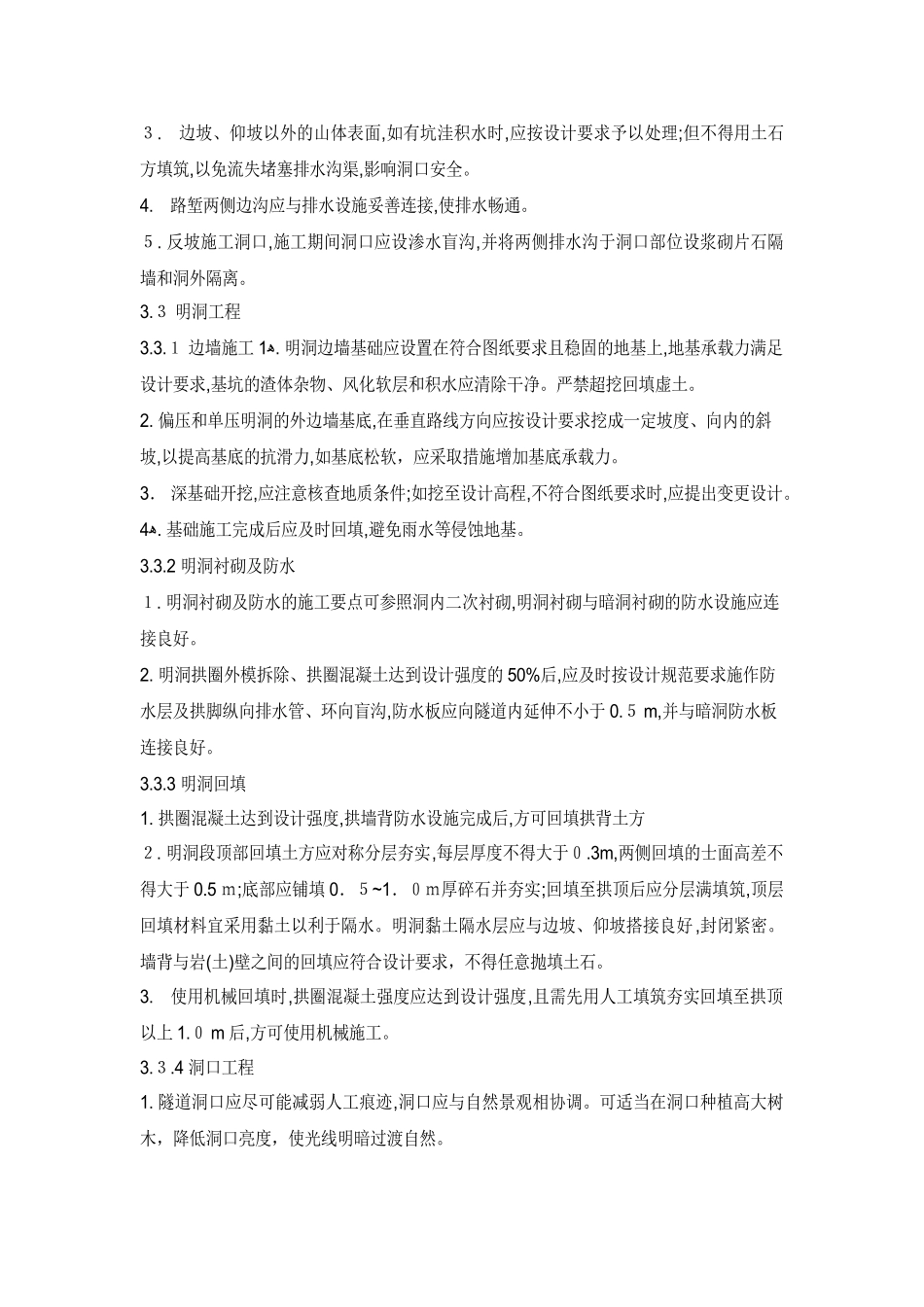

ﻫ6.偏压洞口施工应做好支挡、反压回填等工作后再开挖;开挖方法应结合偏压地形情况选定,不得因人为因素加剧偏压
洞口边坡及仰坡采
