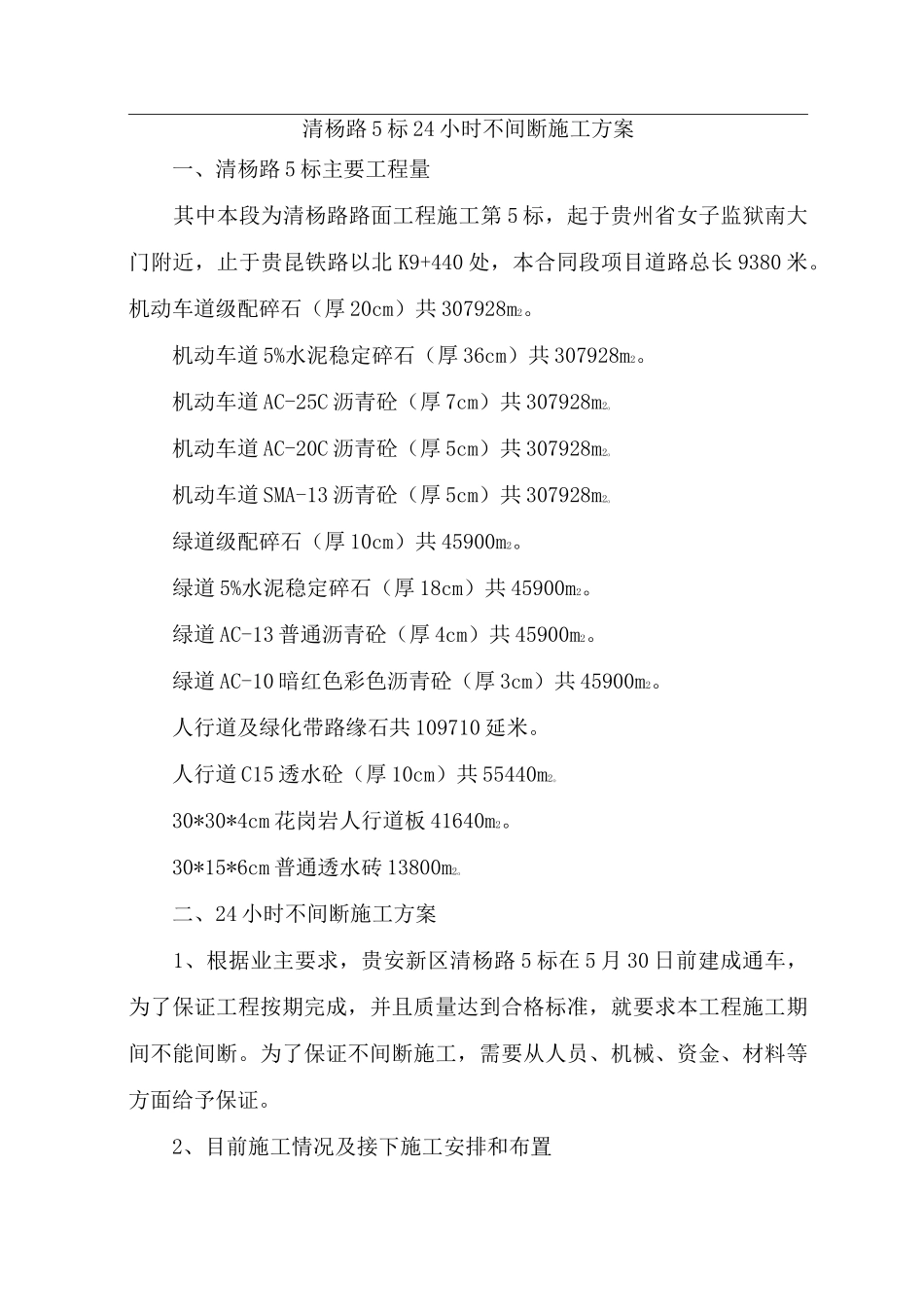

清杨路 5 标 24 小时不间断施工方案一、清杨路 5 标主要工程量其中本段为清杨路路面工程施工第 5 标,起于贵州省女子监狱南大门附近,止于贵昆铁路以北 K9+440 处,本合同段项目道路总长 9380 米。机动车道级配碎石(厚 20cm)共 307928m2。机动车道 5%水泥稳定碎石(厚 36cm)共 307928m2。机动车道 AC-25C 沥青砼(厚 7cm)共 307928m2o机动车道 AC-20C 沥青砼(厚 5cm)共 307928m2o机动车道 SMA-13 沥青砼(厚 5cm)共 307928m2o绿道级配碎石(厚 10cm)共 45900m2。绿道 5%水泥稳定碎石(厚 18cm)共 45900m2。绿道 AC-13 普通沥青砼(厚 4cm)共 45900m2。绿道 AC-10 暗红色彩色沥青砼(厚 3cm)共 45900m2。人行道及绿化带路缘石共 109710 延米。人行道 C15 透水砼(厚 10cm)共 55440m2o30*30*4cm 花岗岩人行道板 41640m2。30*15*6cm 普通透水砖 13800m2o二、24 小时不间断施工方案1、根据业主要求,贵安新区清杨路 5 标在 5 月 30 日前建成通车,为了保证工程按期完成,并且质量达到合格标准,就要求本工程施工期间不能间断。为了保证不间断施工,需要从人员、机械、资金、材料等方面给予保证。2、目前施工情况及接下施工安排和布置截止 4 月 30 日本部已完成机动车道级配碎石(厚 20cm)130000m2、机动车道 5%水泥稳定碎石(厚 36cm)共 65000m2、机动车道 AC-25C 沥青砼(厚 7cm)共 3000m2、路缘石 6000m。根据目前现场的施工情况,结合现场可开展的施工断面及施工内容,我项目部对已施工的作业面和新增的作业面进行了调整,在资源保障及工期、质量保证的前提下,进行了如下二十四小时施工安排:K0+500~K5+000 段的水稳碎石和级配碎石已基本施工完成,现有一个沥青摊铺队正在进行此段的沥青砼摊铺,24 小时连续作业,日摊铺量不少于单幅 1000m(15000m2)。K5+000~K9+440 段的水稳碎石和级配碎石施工刚刚开始,由于在K7+720 处 尚 有 拆 迁 问 题 未 解 决 , 我 部 为 加 快 施 工 进 度 , 在K9+440~K7+800 段 有 一 个 水 稳 碎 石 ( 级 配 碎 石 ) 摊 铺 作 业 队 , 在K7+700~K5+000 段有一个水稳碎石(级配碎石)摊铺作业队,后场一台600 型拌合楼和一台 650 型拌合楼 24 小时连续施工,保证两个段落的混合料供应,两个段落的日摊铺量共不少于单幅单层 1000m(15000m2)。路缘石共分五个作业...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

5标24小时不间断施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
