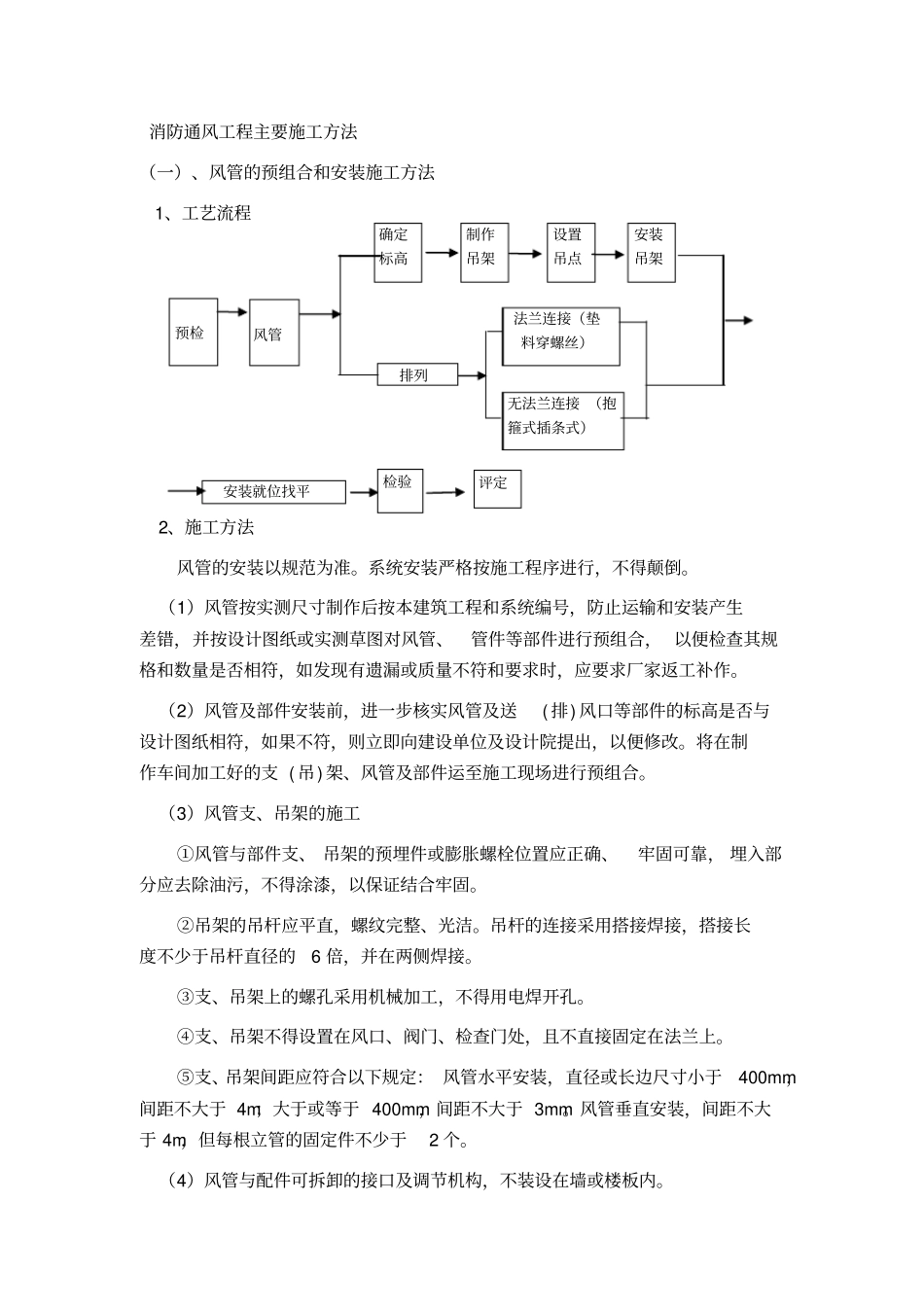

消防通风工程主要施工方法(一)、风管的预组合和安装施工方法1、工艺流程2、施工方法风管的安装以规范为准
系统安装严格按施工程序进行,不得颠倒
(1)风管按实测尺寸制作后按本建筑工程和系统编号,防止运输和安装产生差错,并按设计图纸或实测草图对风管、管件等部件进行预组合, 以便检查其规格和数量是否相符,如发现有遗漏或质量不符和要求时,应要求厂家返工补作
(2)风管及部件安装前,进一步核实风管及送( 排) 风口等部件的标高是否与设计图纸相符,如果不符,则立即向建设单位及设计院提出,以便修改
将在制作车间加工好的支 ( 吊) 架、风管及部件运至施工现场进行预组合
(3)风管支、吊架的施工①风管与部件支、 吊架的预埋件或膨胀螺栓位置应正确、牢固可靠, 埋入部分应去除油污,不得涂漆,以保证结合牢固
②吊架的吊杆应平直,螺纹完整、光洁
吊杆的连接采用搭接焊接,搭接长度不少于吊杆直径的6 倍,并在两侧焊接
③支、吊架上的螺孔采用机械加工,不得用电焊开孔
④支、吊架不得设置在风口、阀门、检查门处,且不直接固定在法兰上
⑤支、吊架间距应符合以下规定: 风管水平安装,直径或长边尺寸小于400mm,间距不大于 4m;大于或等于 400mm,间距不大于 3mm
风管垂直安装,间距不大于 4m,但每根立管的固定件不少于2 个
(4)风管与配件可拆卸的接口及调节机构,不装设在墙或楼板内
确定标高制作吊架设置吊点安装吊架预检风管排列法兰连接(垫料穿螺丝)无法兰连接 (抱箍式插条式)检验评定安装就位找平(5)风管连接法兰垫片采用软橡胶板,厚度为3mm
垫料不突入风管内,以免增大阻力,减少风管的有效截面积,并形成涡流,增加风管的积尘
尽量减少法兰垫片的接头
(6)水平安装后的风管的不水平度的允许偏差为每米不大于3mm;总偏差不大于 20mm
垂直风管安装后的不垂直度的允许偏差为每米不大于2mm;总偏差不大于
