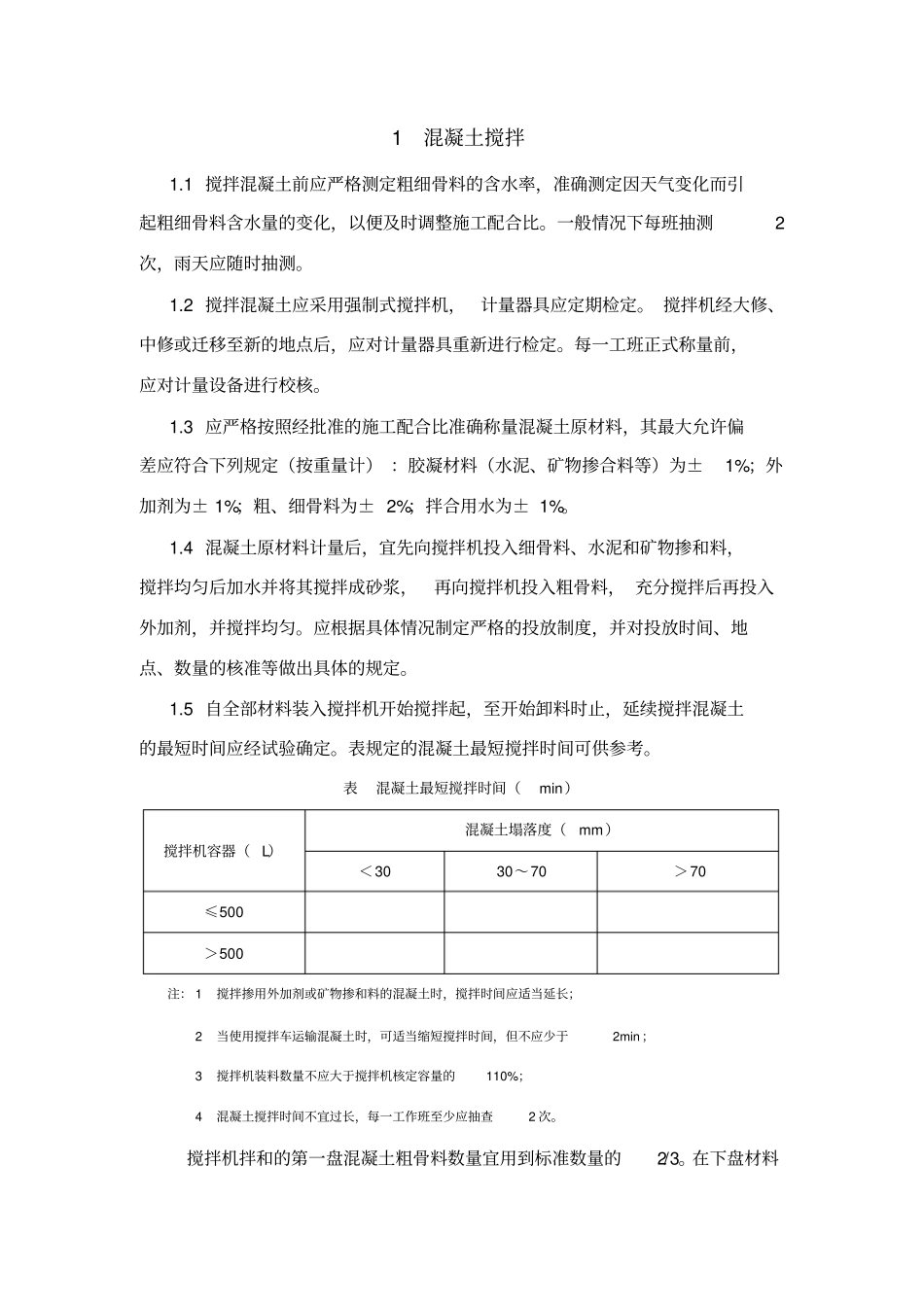

1 混凝土搅拌1
1 搅拌混凝土前应严格测定粗细骨料的含水率,准确测定因天气变化而引起粗细骨料含水量的变化,以便及时调整施工配合比
一般情况下每班抽测2次,雨天应随时抽测
2 搅拌混凝土应采用强制式搅拌机,计量器具应定期检定
搅拌机经大修、中修或迁移至新的地点后,应对计量器具重新进行检定
每一工班正式称量前,应对计量设备进行校核
3 应严格按照经批准的施工配合比准确称量混凝土原材料,其最大允许偏差应符合下列规定(按重量计) :胶凝材料(水泥、矿物掺合料等)为±1%;外加剂为± 1%;粗、细骨料为± 2%;拌合用水为± 1%
4 混凝土原材料计量后,宜先向搅拌机投入细骨料、水泥和矿物掺和料,搅拌均匀后加水并将其搅拌成砂浆,再向搅拌机投入粗骨料, 充分搅拌后再投入外加剂,并搅拌均匀
应根据具体情况制定严格的投放制度,并对投放时间、地点、数量的核准等做出具体的规定
5 自全部材料装入搅拌机开始搅拌起,至开始卸料时止,延续搅拌混凝土的最短时间应经试验确定
表规定的混凝土最短搅拌时间可供参考
表混凝土最短搅拌时间(min)搅拌机容器( L)混凝土塌落度(mm)<3030~70>70≤500>500注: 1 搅拌掺用外加剂或矿物掺和料的混凝土时,搅拌时间应适当延长;2 当使用搅拌车运输混凝土时,可适当缩短搅拌时间,但不应少于2min;3 搅拌机装料数量不应大于搅拌机核定容量的110%;4 混凝土搅拌时间不宜过长,每一工作班至少应抽查2 次
搅拌机拌和的第一盘混凝土粗骨料数量宜用到标准数量的2/3
在下盘材料装入前,搅拌机内的拌和料应全部卸清
搅拌设备停用时间不宜超过30min,最长不应超过混凝土的初凝时间
否则,应将搅拌筒彻底清洗后才能重新拌和混凝土

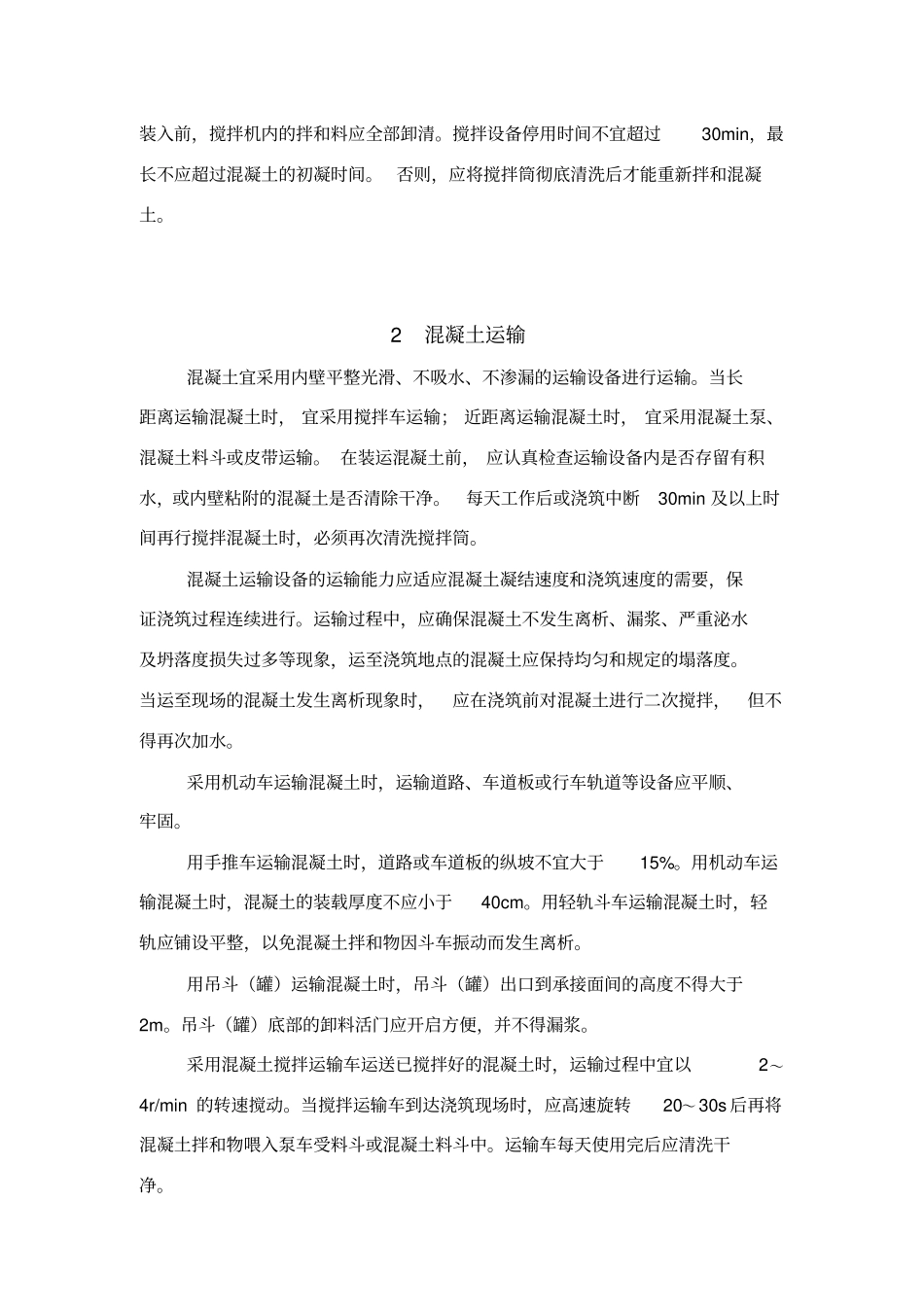

2 混凝土运输混凝土宜采用内壁平整光滑、不吸水、不渗漏的运输设备进行运输

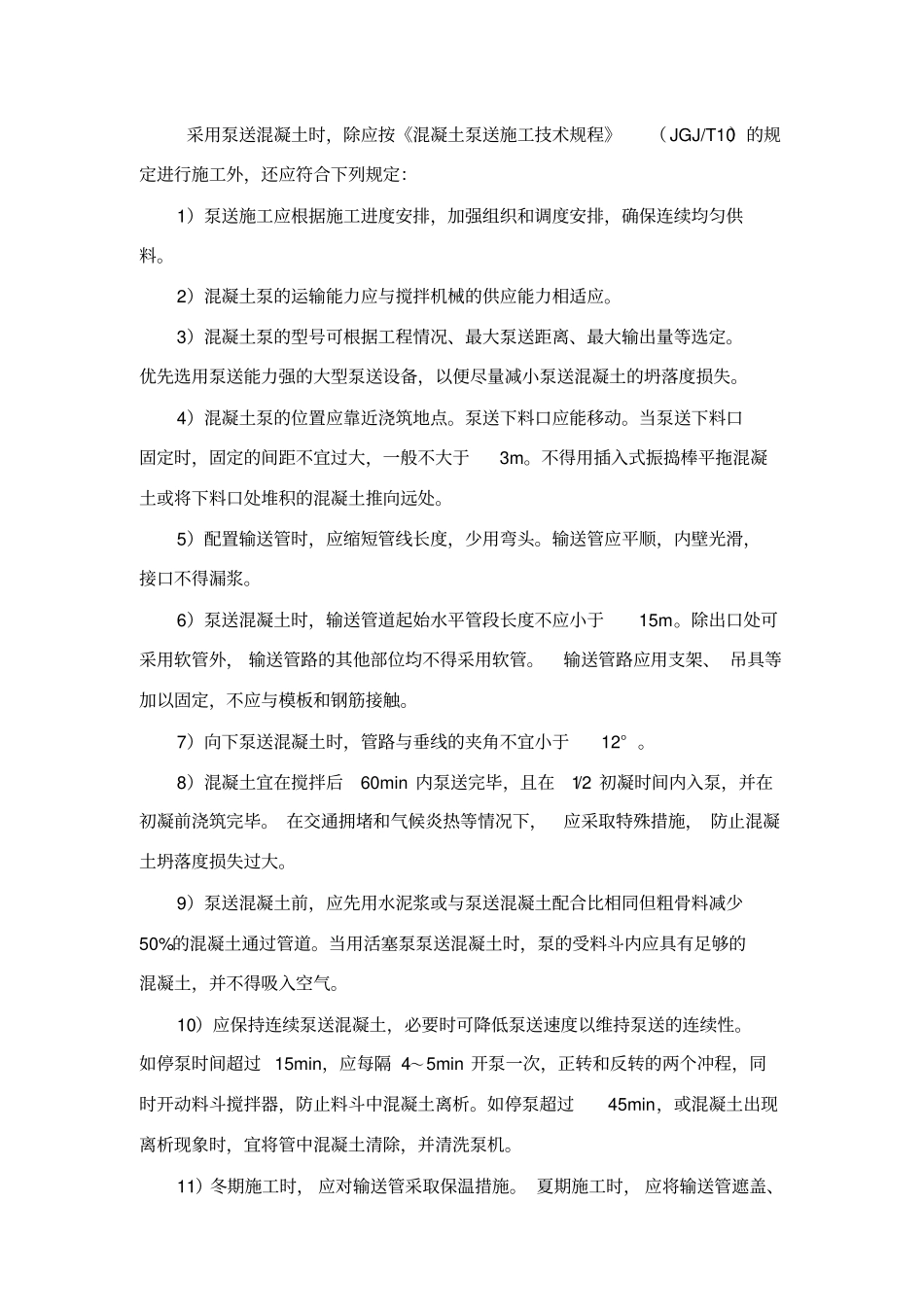

当长距离运输混凝土时, 宜采用搅拌车运输;
