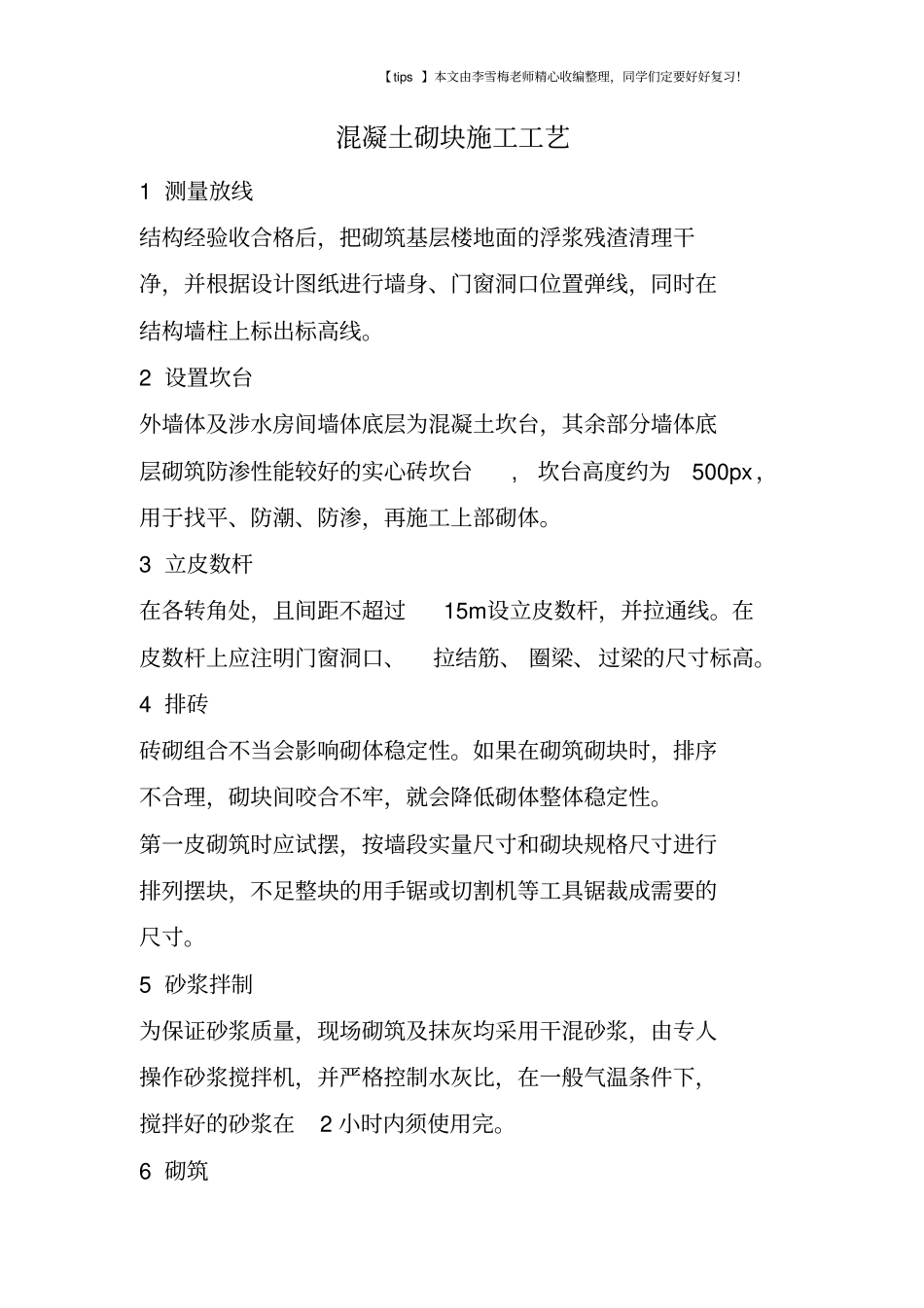

混凝土砌块施工工艺1 测量放线结构经验收合格后,把砌筑基层楼地面的浮浆残渣清理干净,并根据设计图纸进行墙身、门窗洞口位置弹线,同时在结构墙柱上标出标高线
2 设置坎台外墙体及涉水房间墙体底层为混凝土坎台,其余部分墙体底层砌筑防渗性能较好的实心砖坎台, 坎台高度约为500px,用于找平、防潮、防渗,再施工上部砌体
3 立皮数杆在各转角处,且间距不超过15m设立皮数杆,并拉通线
在皮数杆上应注明门窗洞口、拉结筋、 圈梁、过梁的尺寸标高
4 排砖砖砌组合不当会影响砌体稳定性
如果在砌筑砌块时,排序不合理,砌块间咬合不牢,就会降低砌体整体稳定性
第一皮砌筑时应试摆,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的用手锯或切割机等工具锯裁成需要的尺寸
5 砂浆拌制为保证砂浆质量,现场砌筑及抹灰均采用干混砂浆,由专人操作砂浆搅拌机,并严格控制水灰比,在一般气温条件下,搅拌好的砂浆在2 小时内须使用完
6 砌筑【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习

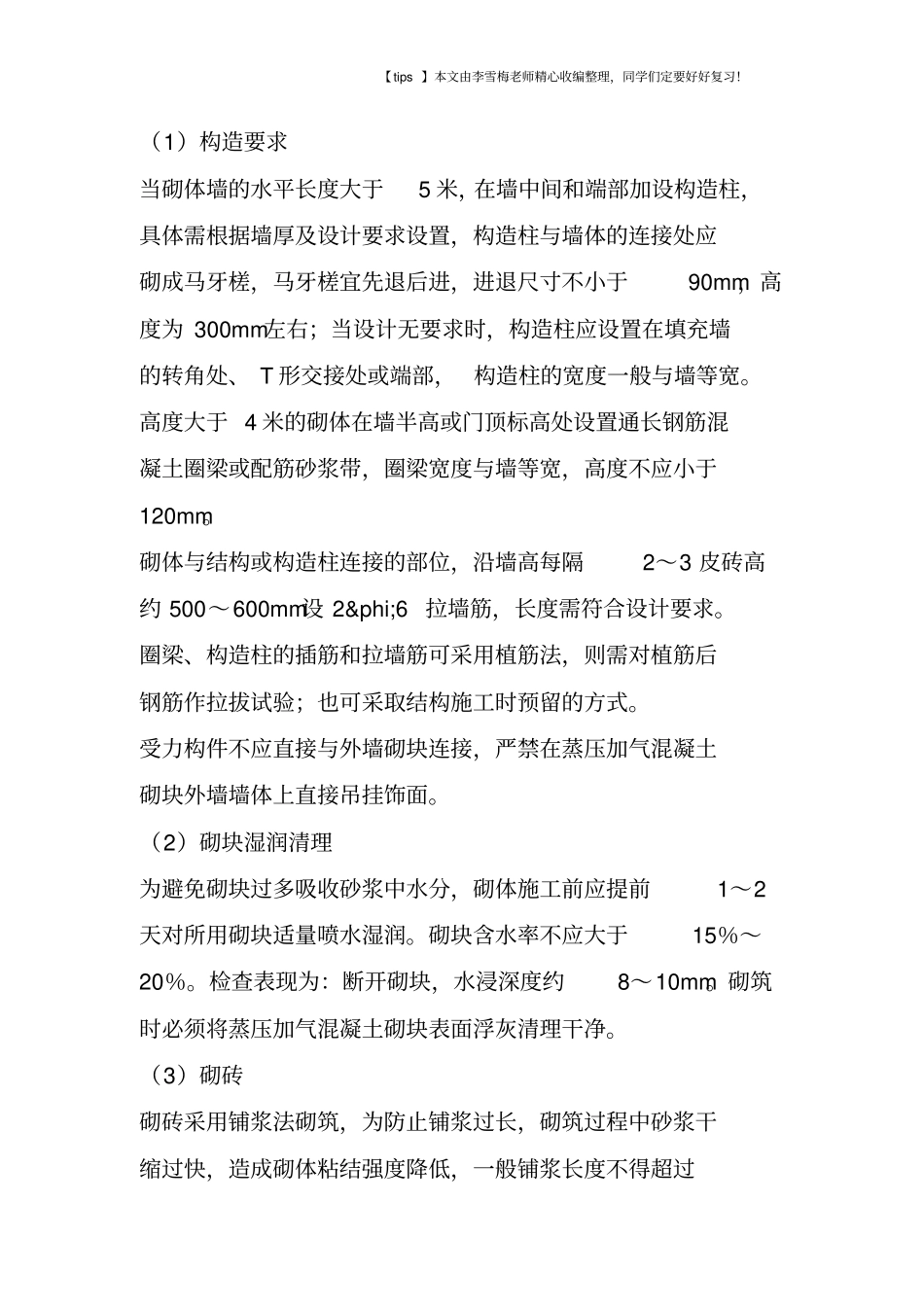

(1)构造要求当砌体墙的水平长度大于5 米,在墙中间和端部加设构造柱,具体需根据墙厚及设计要求设置,构造柱与墙体的连接处应砌成马牙槎,马牙槎宜先退后进,进退尺寸不小于90mm,高度为 300mm左右;当设计无要求时,构造柱应设置在填充墙的转角处、 T 形交接处或端部, 构造柱的宽度一般与墙等宽
高度大于 4 米的砌体在墙半高或门顶标高处设置通长钢筋混凝土圈梁或配筋砂浆带,圈梁宽度与墙等宽,高度不应小于120mm
砌体与结构或构造柱连接的部位,沿墙高每隔2~3 皮砖高约 500~600mm设 2φ6 拉墙筋,长度需符合设计要求
圈梁、构造柱的插筋和拉墙筋可采用植筋法,则需对植筋后钢筋作拉拔试验;也可采取结构施工时预留的方式
受力构件不应直接与
