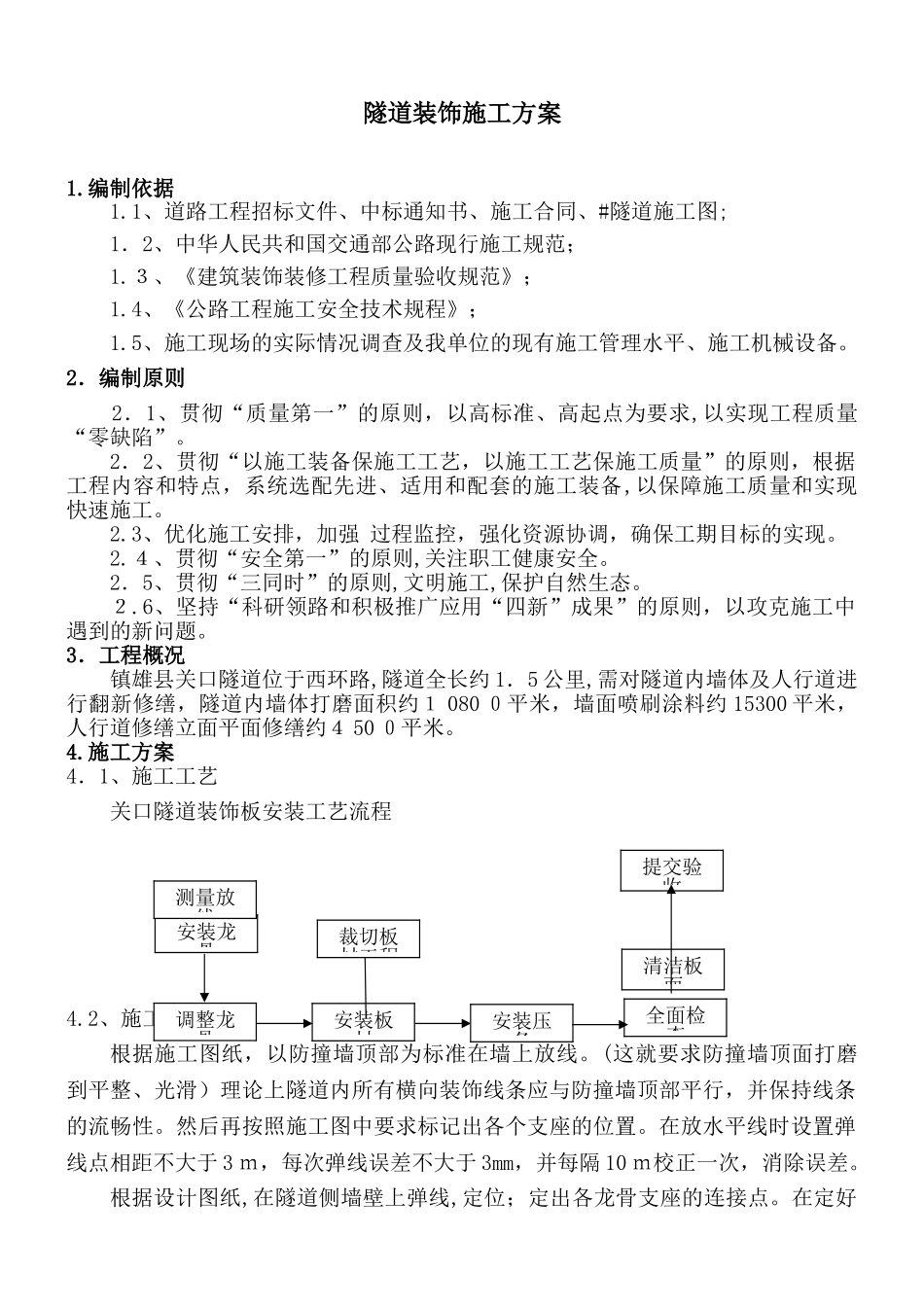

隧道装饰施工方案1
1、道路工程招标文件、中标通知书、施工合同、#隧道施工图;1.2、中华人民共和国交通部公路现行施工规范;1
3、《建筑装饰装修工程质量验收规范》;1
4、《公路工程施工安全技术规程》;1
5、施工现场的实际情况调查及我单位的现有施工管理水平、施工机械设备
2.编制原则2.1、贯彻“质量第一”的原则,以高标准、高起点为要求,以实现工程质量“零缺陷”
2.2、贯彻“以施工装备保施工工艺,以施工工艺保施工质量”的原则,根据工程内容和特点,系统选配先进、适用和配套的施工装备,以保障施工质量和实现快速施工
3、优化施工安排,加强过程监控,强化资源协调,确保工期目标的实现
4、贯彻“安全第一”的原则,关注职工健康安全
2.5、贯彻“三同时”的原则,文明施工,保护自然生态
6、坚持“科研领路和积极推广应用“四新”成果”的原则,以攻克施工中遇到的新问题
3.工程概况镇雄县关口隧道位于西环路,隧道全长约1.5公里,需对隧道内墙体及人行道进行翻新修缮,隧道内墙体打磨面积约10800平米,墙面喷刷涂料约15300平米,人行道修缮立面平面修缮约4500平米
施工方案4.1、施工工艺关口隧道装饰板安装工艺流程4
2、施工方法根据施工图纸,以防撞墙顶部为标准在墙上放线
(这就要求防撞墙顶面打磨到平整、光滑)理论上隧道内所有横向装饰线条应与防撞墙顶部平行,并保持线条的流畅性
然后再按照施工图中要求标记出各个支座的位置
在放水平线时设置弹线点相距不大于3m,每次弹线误差不大于3mm,并每隔10m校正一次,消除误差
根据设计图纸,在隧道侧墙壁上弹线,定位;定出各龙骨支座的连接点
在定好清洁板面安装龙骨调整龙骨安装板材安装压条全面检查测量放线提交验收裁切板材工程位置的地方用膨胀螺栓把L型固定支座连接在墙上,固定时应保证支座水平
(注意:设计图纸上固定支座的定位,
