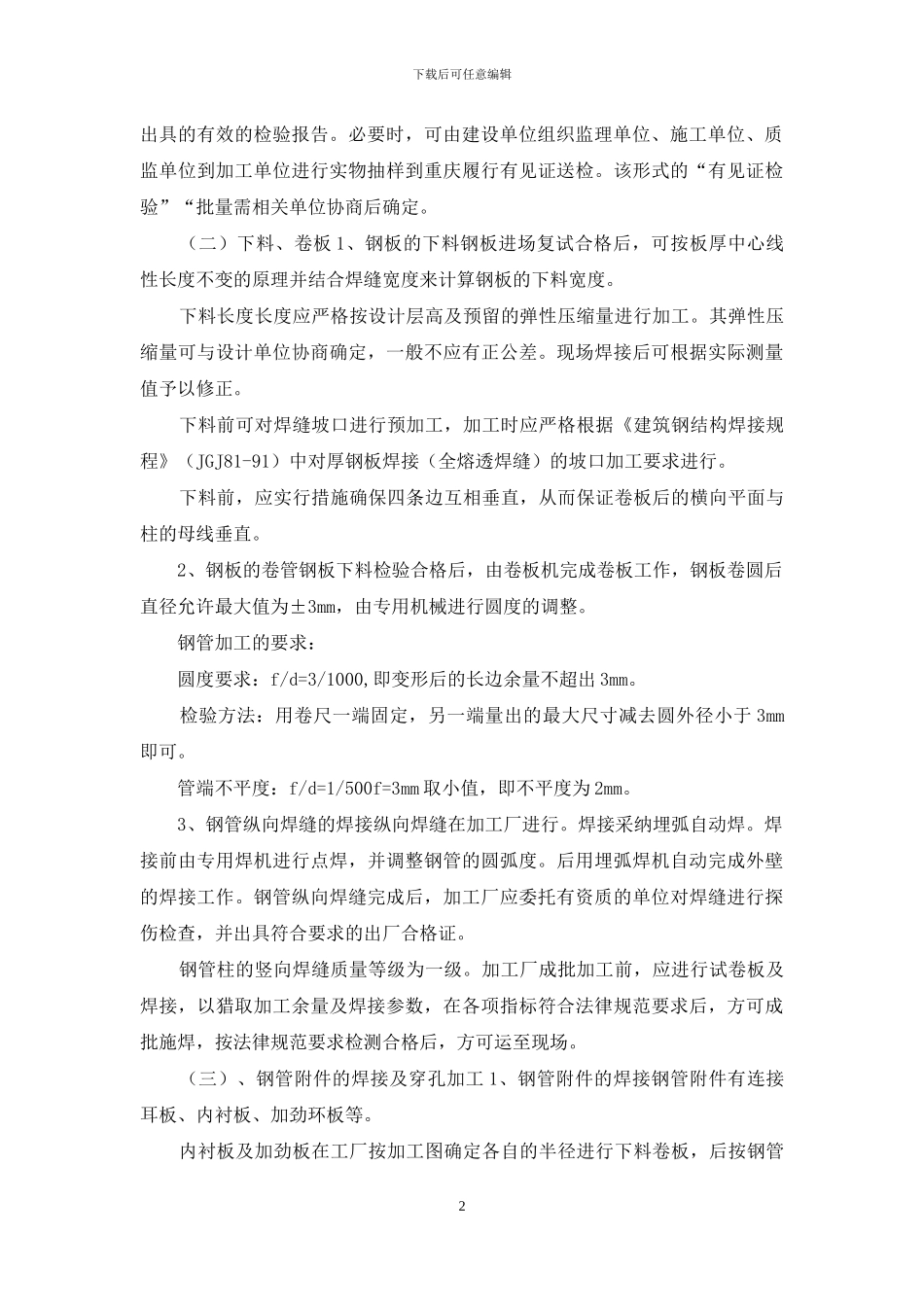

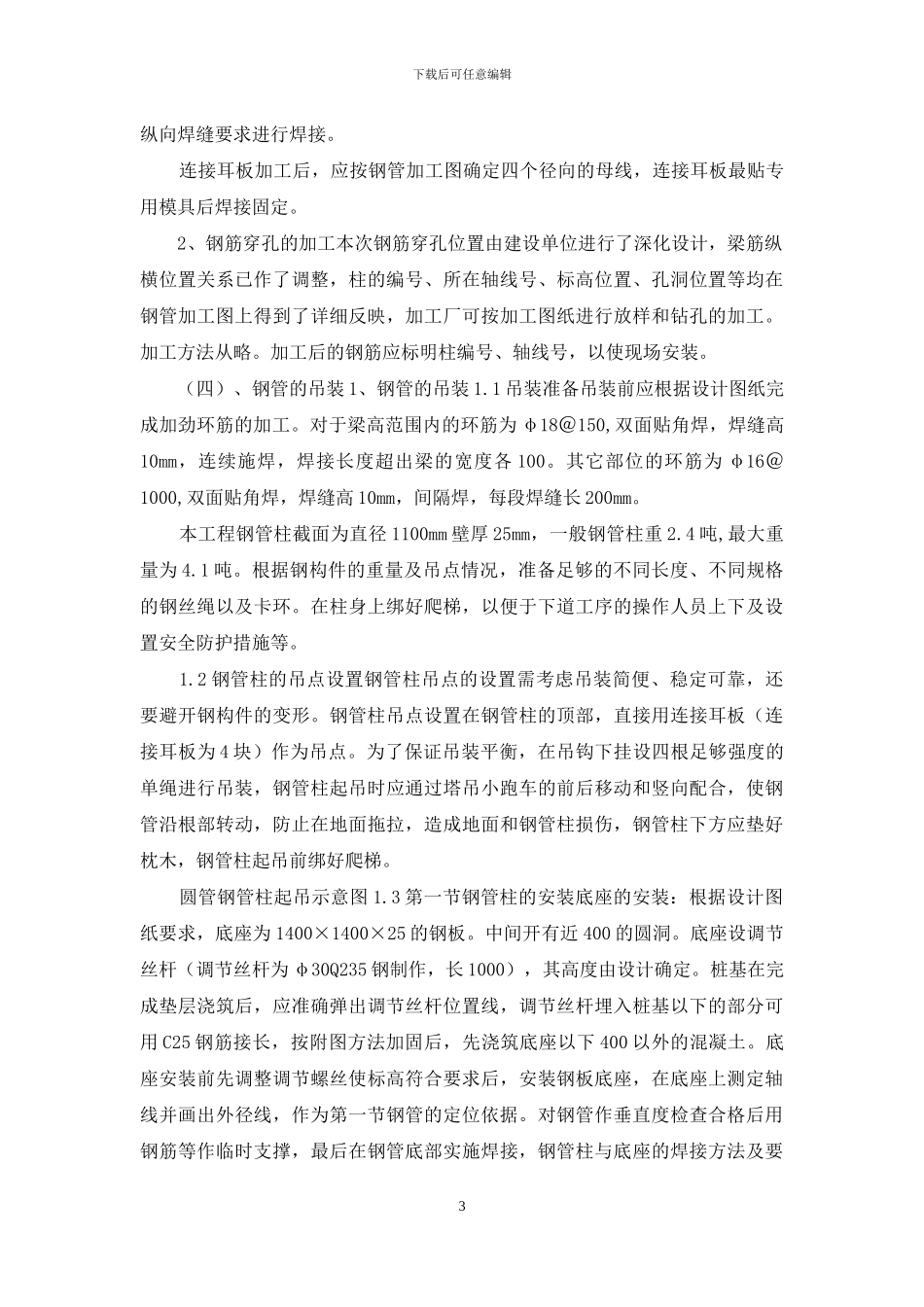

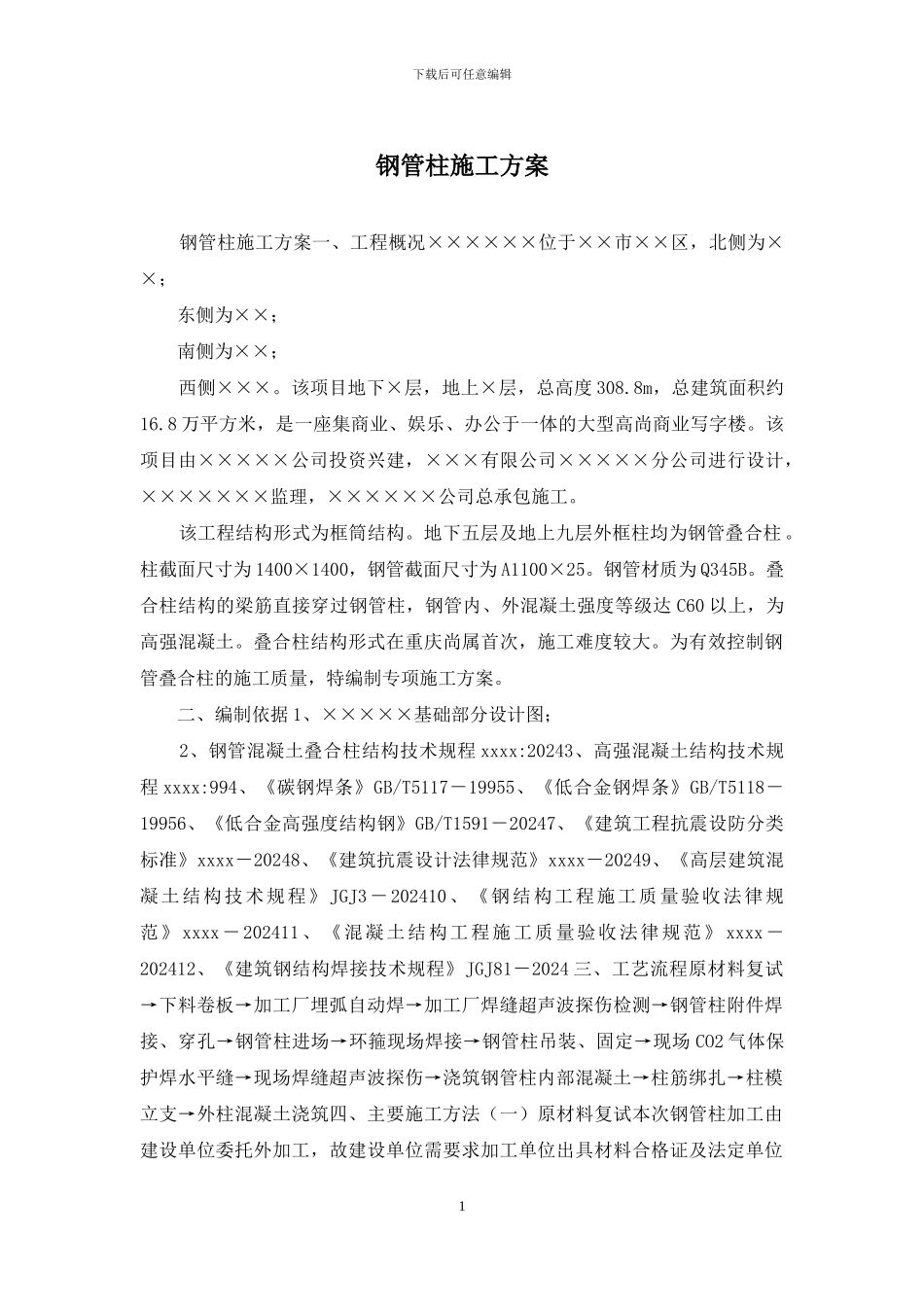

下载后可任意编辑钢管柱施工方案 钢管柱施工方案一、工程概况××××××位于××市××区,北侧为××; 东侧为××; 南侧为××; 西侧×××。该项目地下×层,地上×层,总高度 308.8m,总建筑面积约16.8 万平方米,是一座集商业、娱乐、办公于一体的大型高尚商业写字楼。该项目由×××××公司投资兴建,×××有限公司×××××分公司进行设计,×××××××监理,××××××公司总承包施工。 该工程结构形式为框筒结构。地下五层及地上九层外框柱均为钢管叠合柱 。柱截面尺寸为 1400×1400,钢管截面尺寸为 A1100×25。钢管材质为 Q345B。叠合柱结构的梁筋直接穿过钢管柱,钢管内、外混凝土强度等级达 C60 以上,为高强混凝土。叠合柱结构形式在重庆尚属首次,施工难度较大。为有效控制钢管叠合柱的施工质量,特编制专项施工方案。 二、编制依据 1、×××××基础部分设计图; 2、钢管混凝土叠合柱结构技术规程 xxxx:20243、高强混凝土结构技术规程 xxxx:994、《碳钢焊条》GB/T5117-19955、《低合金钢焊条》GB/T5118-19956、《低合金高强度结构钢》GB/T1591-20247、《建筑工程抗震设防分类标准》xxxx-20248、《建筑抗震设计法律规范》xxxx-20249、《高层建筑混凝土结构技术规程》JGJ3-202410、《钢结构工程施工质量验收法律规范》xxxx-202411、《混凝土结构工程施工质量验收法律规范》 xxxx-202412、《建筑钢结构焊接技术规程》JGJ81-2024 三、工艺流程原材料复试→下料卷板→加工厂埋弧自动焊→加工厂焊缝超声波探伤检测→钢管柱附件焊接、穿孔→钢管柱进场→环箍现场焊接→钢管柱吊装、固定→现场 CO2 气体保护焊水平缝→现场焊缝超声波探伤→浇筑钢管柱内部混凝土→柱筋绑扎→柱模立支→外柱混凝土浇筑四、主要施工方法(一)原材料复试本次钢管柱加工由建设单位委托外加工,故建设单位需要求加工单位出具材料合格证及法定单位1下载后可任意编辑出具的有效的检验报告。必要时,可由建设单位组织监理单位、施工单位、质监单位到加工单位进行实物抽样到重庆履行有见证送检。该形式的“有见证检验”“批量需相关单位协商后确定。 (二)下料、卷板 1、钢板的下料钢板进场复试合格后,可按板厚中心线性长度不变的原理并结合焊缝宽度来计算钢板的下料宽度。 下料长度长度应严格按设计层高及预留的弹性压缩量进行加工。其弹性压缩量可与设计单位协商确定,一般不应有正公差。现场焊接后可根据实际...
