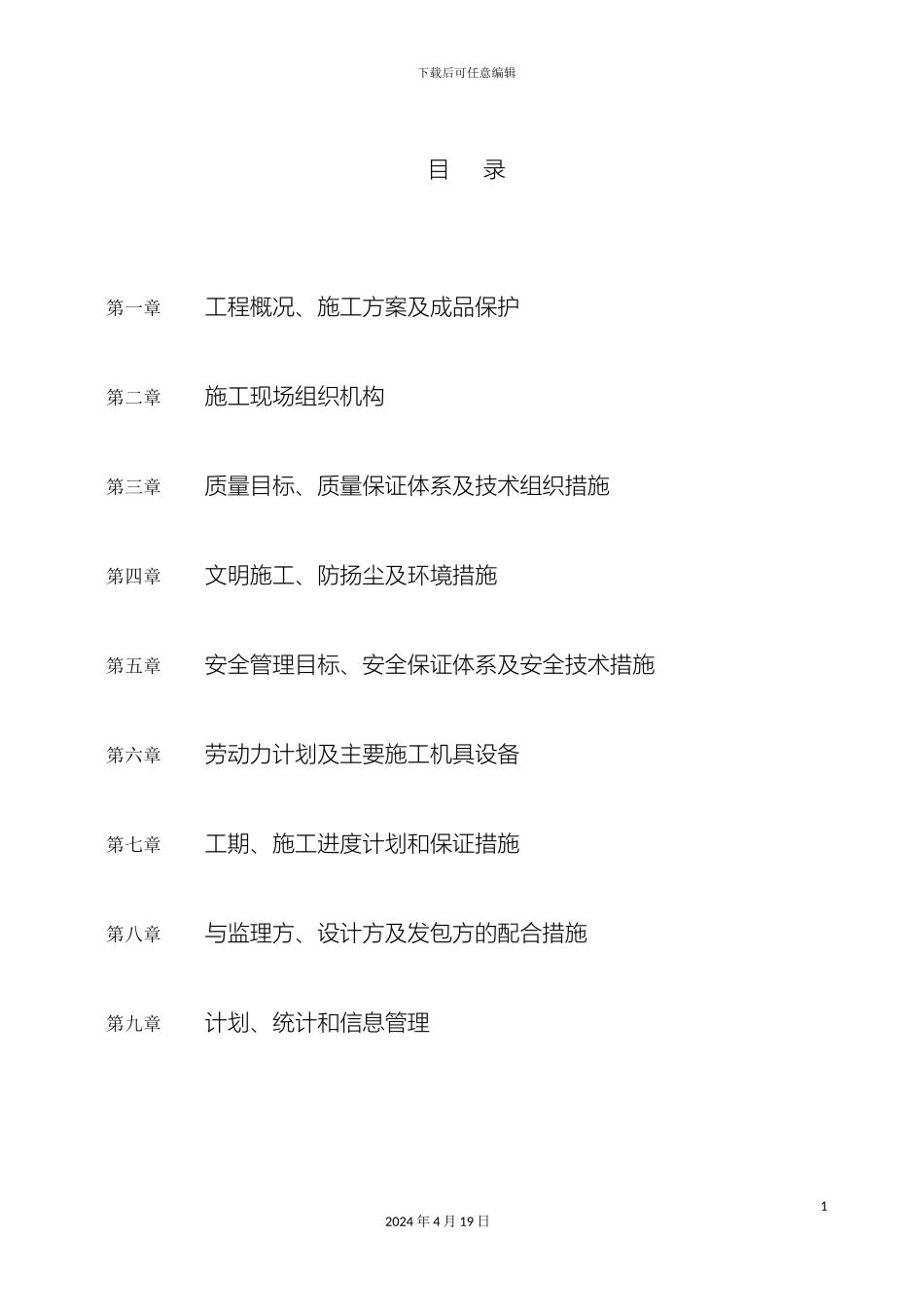

下载后可任意编辑10kV 变配电室及外电源施工组织设计12024 年 4 月 19 日下载后可任意编辑目 录第一章工程概况、施工方案及成品保护 第二章施工现场组织机构第三章质量目标、质量保证体系及技术组织措施 第四章文明施工、防扬尘及环境措施第五章安全管理目标、安全保证体系及安全技术措施 第六章劳动力计划及主要施工机具设备第七章工期、施工进度计划和保证措施第八章与监理方、设计方及发包方的配合措施第九章计划、统计和信息管理 12024 年 4 月 19 日下载后可任意编辑 编 制 说 明 我公司本着确保工程质量,满足国家施工验收法律规范,达到国家优良工程标准和国家电力公司“达标投产”的原则,在认真领悟和熟悉《施工图纸》、现场概况的基础上,编制本工程施工组织设计。 其编写依据是: 1、现场的实际情况; 2、建设单位提供的施工图纸; 3、《北京地区电气规程汇编》;4、《建筑电气工程施工质量验收规程》; 22024 年 4 月 19 日下载后可任意编辑5、国家、部颁有关标准、规程、法律规范;6、本工程的现场调查所收集的资料;7、我公司技术力量、机械设备和施工水平情况;8、我公司以往施工的各种电压等级的变配电站改造工程成熟的施工方案、施工经验和工程总结。32024 年 4 月 19 日下载后可任意编辑第一章:工程概况、施工方案及成品保护一、工程概况1、 工程内容主要工程量包括:1.电缆部分新敷设 ZRC-YJY22-8.7/15kV-3*120mm2 电缆,制作 3*120mm2电缆终端头 2 套。新建箱变基础 1 座, 新立电杆 2 基,做架空线2、 工程工期 总日历工期:20 日历 天计划开工日期: 4 月 15 日计划竣工日期: 5 月 4 日3、 承包范围本工程承包范围为招标项目中的设备安装,电缆敷设、调试、验收工下载后可任意编辑作等,对工程的质量、工期负责。4、 施工特点1)本工程施工场地在路边,留给施工周转用的面积不大。尽可能减少电缆的存放时间和节约场地。另外,施工中除了把握住电缆到货时间、合理衔接施工工序外,更好做好施工中的交通安全防范工作、电气成品保护的工作。2)本工程实行监理制,应与监理工程师配合好,接受其监督指导,严格按工艺标准和作业指导书统一施工。3)做好安全防护措施,对全体施工人员进行施工前安全教育,特别是放电缆时要注意交通安全,确保安全施工。二、施工准备 认真做好施工图审查、技术交底和其它技术保障工作,完成施工组织设计、重大施工措施、备料计划...
