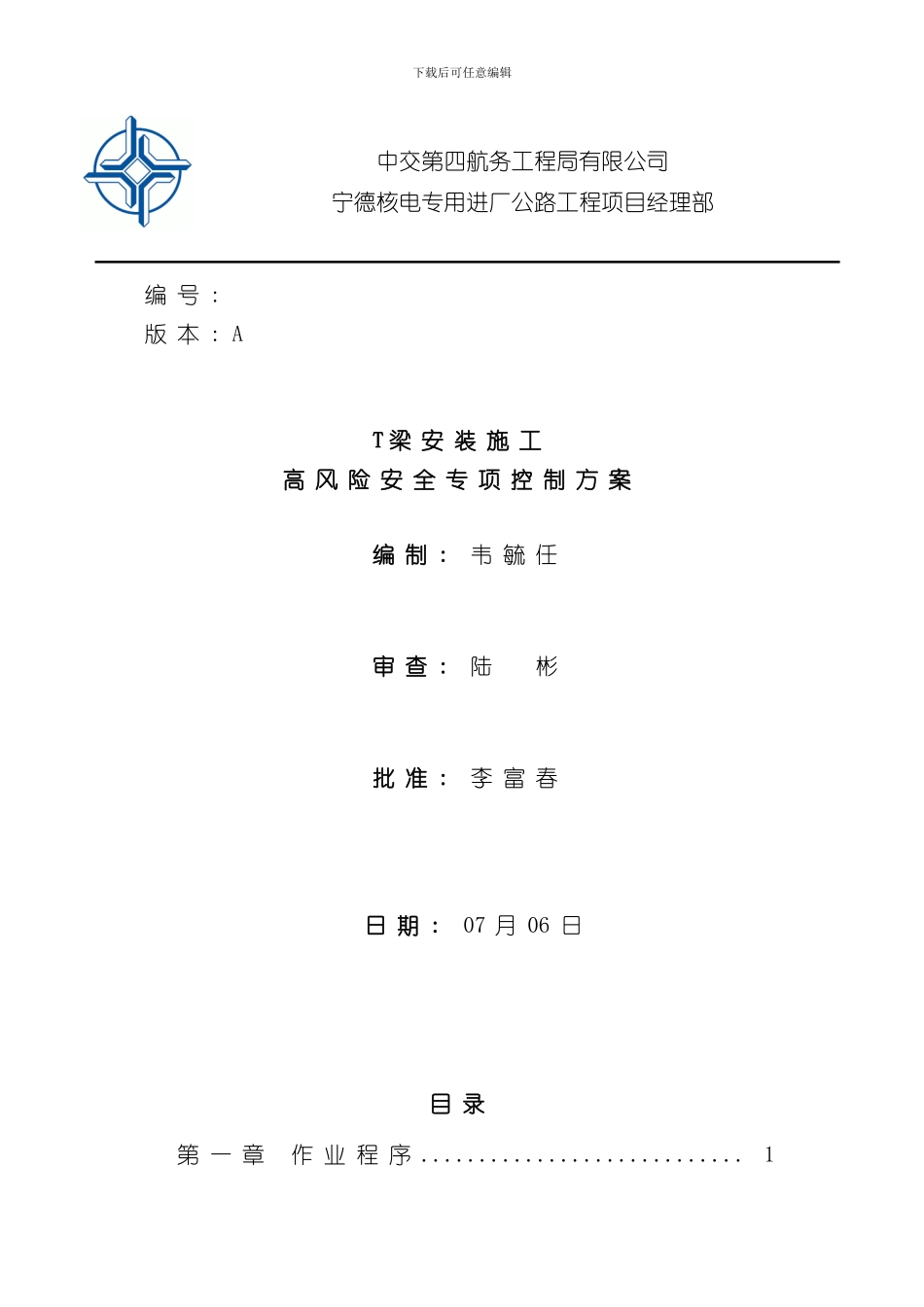

下载后可任意编辑 编 号 : 版 本 : AT 梁 安 装 施 工高 风 险 安 全 专 项 控 制 方 案编 制 : 韦 毓 任 审 查 : 陆 彬批 准 : 李 富 春日 期 : 07 月 06 日目 录第 一 章 作 业 程 序

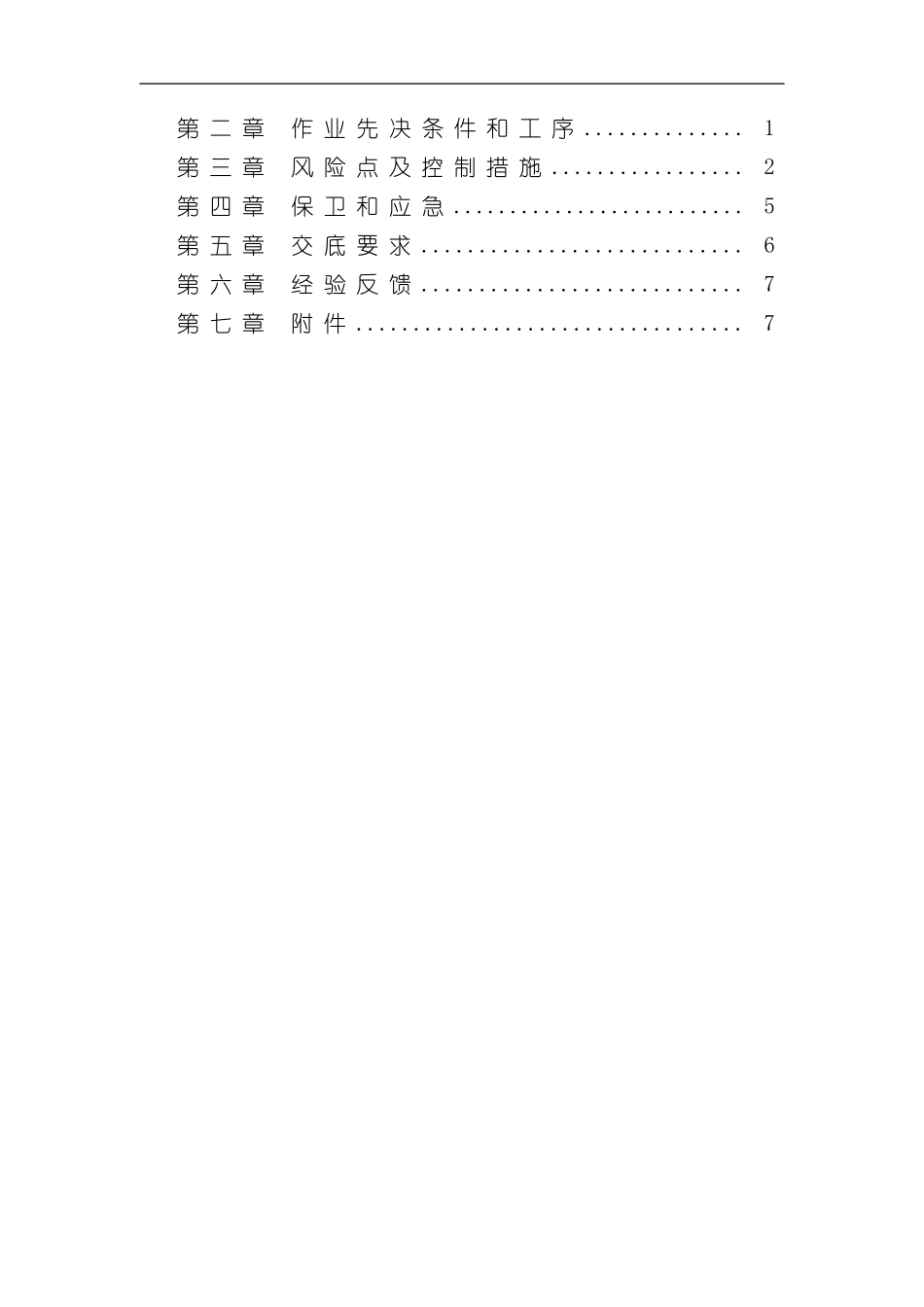

1中交第四航务工程局有限公司宁德核电专用进厂公路工程项目经理部第 二 章 作 业 先 决 条 件 和 工 序
1第 三 章 风 险 点 及 控 制 措 施
2第 四 章 保 卫 和 应 急
5第 五 章 交 底 要 求
6第 六 章 经 验 反 馈
7第 七 章 附 件

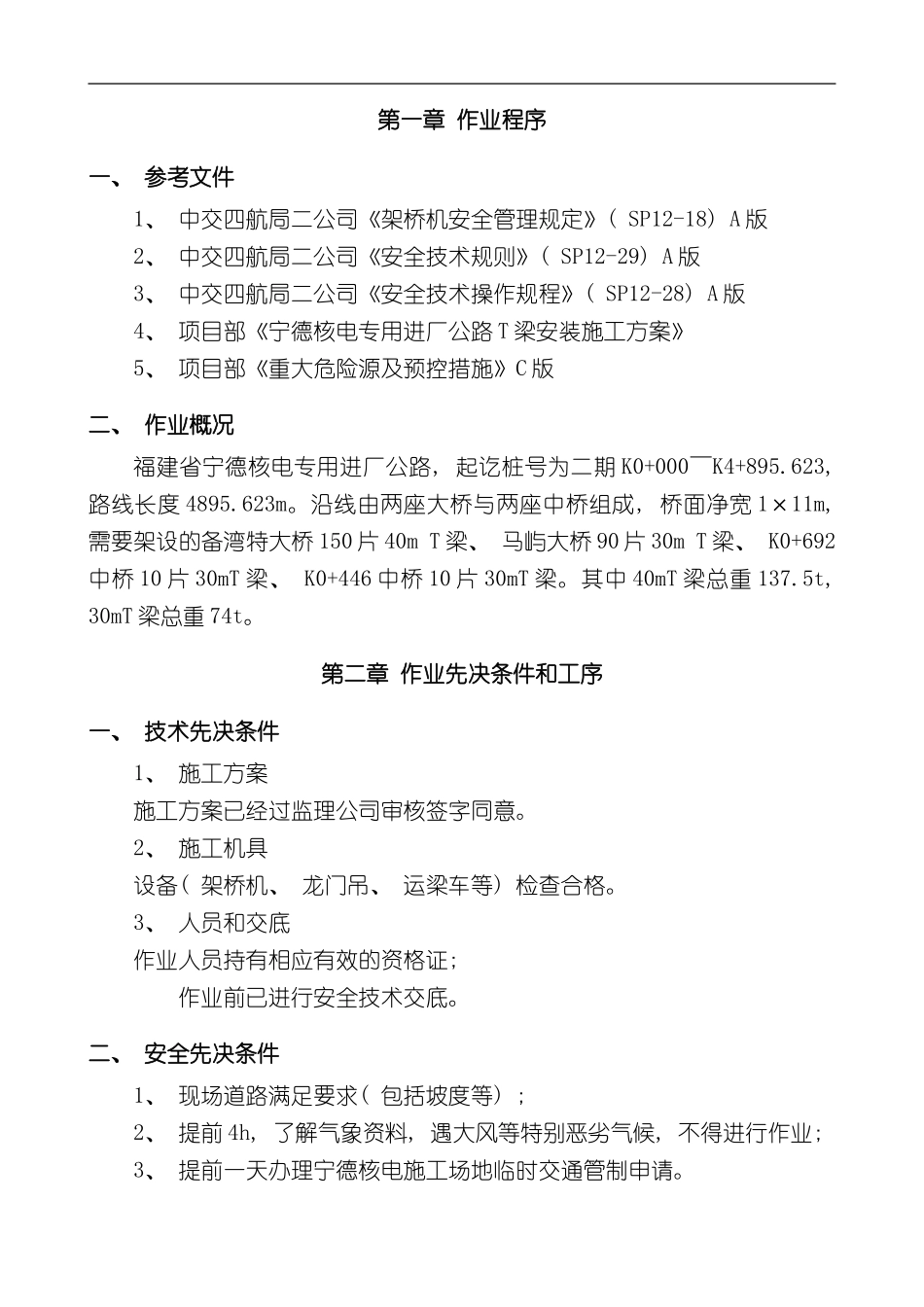

7第一章 作业程序一、 参考文件1、 中交四航局二公司《架桥机安全管理规定》( SP12-18) A 版2、 中交四航局二公司《安全技术规则》( SP12-29) A 版3、 中交四航局二公司《安全技术操作规程》( SP12-28) A 版4、 项目部《宁德核电专用进厂公路 T 梁安装施工方案》5、 项目部《重大危险源及预控措施》C 版二、 作业概况福建省宁德核电专用进厂公路, 起讫桩号为二期 K0+000~K4+895
623, 路线长度 4895
沿线由两座大桥与两座中桥组成, 桥面净宽 1×11m, 需要架设的备湾特大桥 150 片 40m T 梁、 马屿大桥 90 片 30m T 梁、 K0+692中桥 10 片 30mT 梁、 K0+446 中桥 10 片 30mT 梁
其中 40mT 梁总重 13
