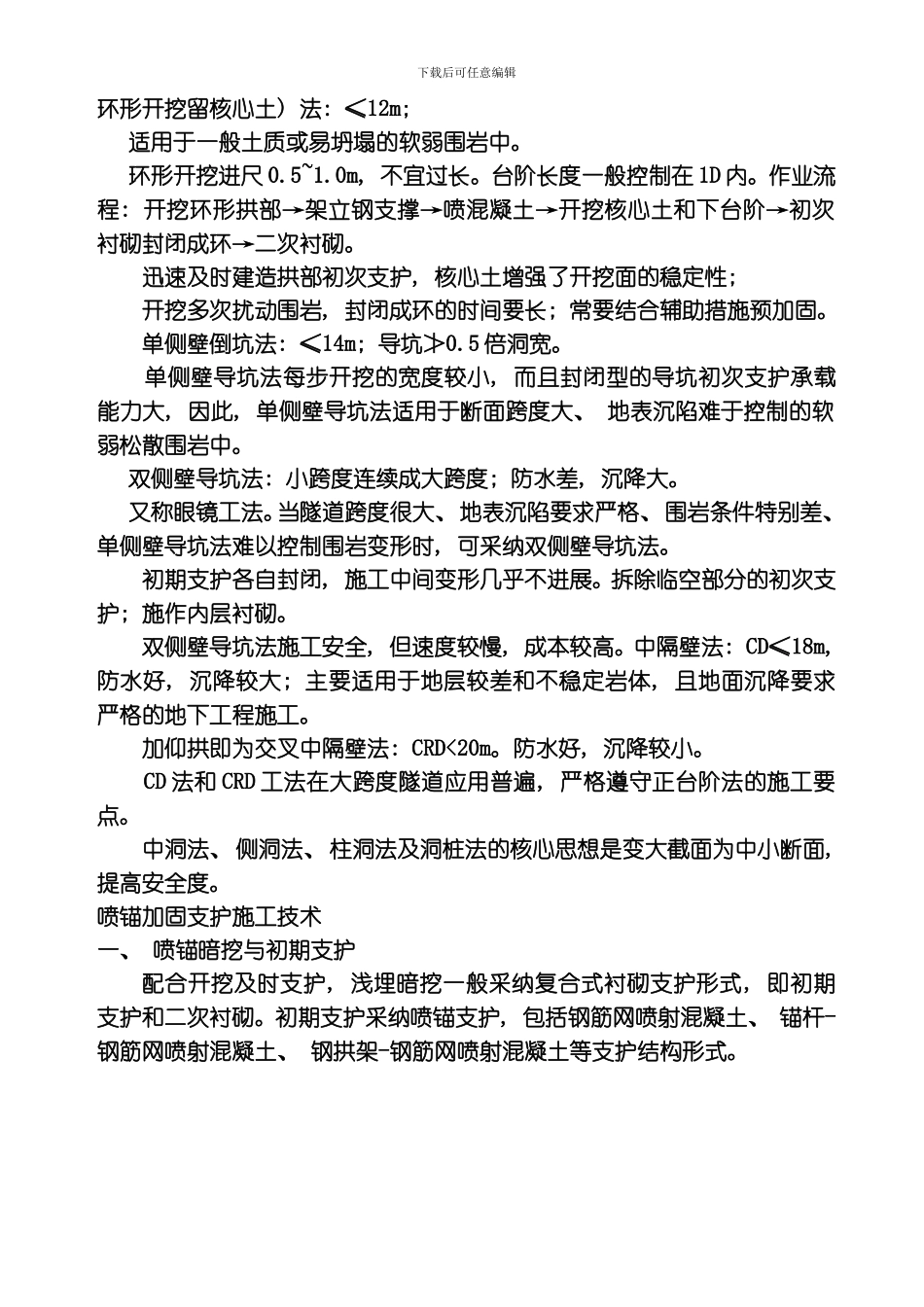

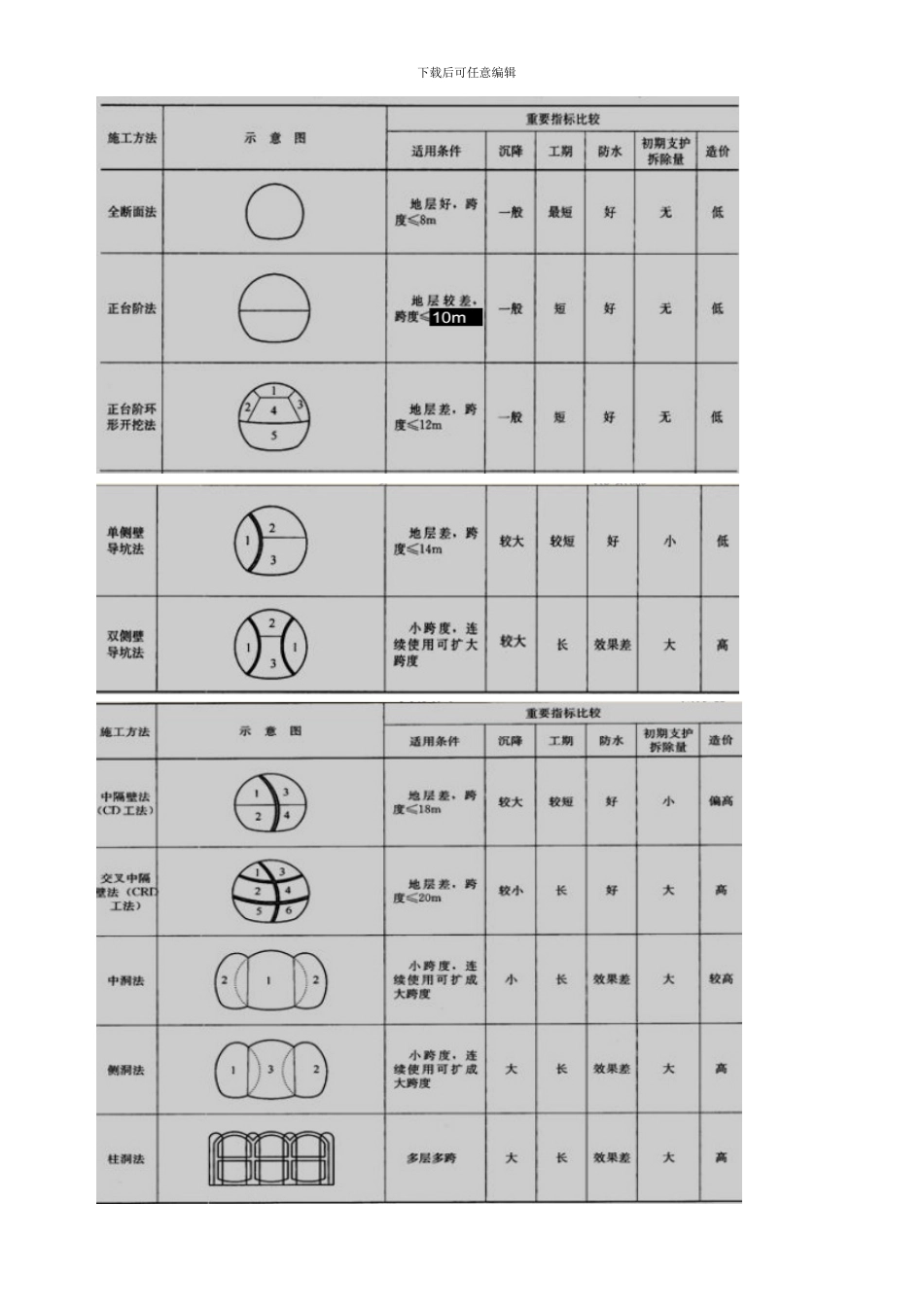

下载后可任意编辑喷锚暗挖法施工技术 喷锚暗挖施工技术要求 喷锚暗挖法施工主要包括新奥法、 浅埋暗挖法等。 浅埋暗挖法的十八字方针”管超前, 严注浆, 短开挖, 强支护, 早封闭, 勤量测”。 管超前: 拱部土体自稳能力差, 自立时间短, 土体凌空后极易坍塌, 采纳超前支护的各种手段主要提高增强土体稳定性, 控制下沉, 防止围岩松弛和坍塌。 严注浆: 导管超前支护后, 立即进行压注水泥浆或其它化学浆液, 填充围岩空隙, 浆液渗透在土体中, 有效增强土体抗压抗剪切强度, 使隧道周围形成一个具有一定强度的壳体, 以增强围岩的自稳能力, 确保开挖过程中的安全。 短进尺: 土体暴露时间越长, 进尺越大, 土体坍塌的危险就越大, 因此一定要严格限制进尺的长度。在施工中可实行预留核心土, 目的除减少开挖时间外, 预留的土体还能够平衡掌子面的土体, 防止滑塌。 强支护: 在松散地层中施工, 大量土体的重力会直接作用于初期支护结构上, 初期支护必须具有较大的强度和刚度, 以控制初期结构的变形, 保证结构的稳定。 早封闭: 在台阶法施工中, 如上台阶未封闭成环, 变形速度较快, 为有效控制围岩松弛, 必须及时采纳临时仰拱或使支护体系成环。 勤量测: 结构的受力最终都表现为变形。根据规定频率对规定部位进行监测, 掌握施工动态, 调整施工参数并设置各部位的变形警戒值, 是浅埋暗挖法施工成败的关键。一、 常见浅埋暗挖典型施工方法浅埋暗挖法修建隧道及地下工程主要施工方法: 全断面法, 正台阶法, 正台阶环形开挖法, 单侧壁导坑法, 双侧壁导坑法, 中隔壁法, 交叉中隔壁法, 中洞法、 侧洞法、 柱洞法。下载后可任意编辑下载后可任意编辑环形开挖留核心土) 法: ≤12m; 适用于一般土质或易坍塌的软弱围岩中。环形开挖进尺 0.5~1.0m, 不宜过长。台阶长度一般控制在 1D 内。作业流程: 开挖环形拱部→架立钢支撑→喷混凝土→开挖核心土和下台阶→初次衬砌封闭成环→二次衬砌。 迅速及时建造拱部初次支护, 核心土增强了开挖面的稳定性; 开挖多次扰动围岩, 封闭成环的时间要长; 常要结合辅助措施预加固。 单侧壁倒坑法: ≤14m; 导坑≯0.5 倍洞宽。 单侧壁导坑法每步开挖的宽度较小, 而且封闭型的导坑初次支护承载能力大, 因此, 单侧壁导坑法适用于断面跨度大、 地表沉陷难于控制的软弱松散围岩中。双侧壁导坑法: 小跨度连续成大跨度; 防水差, 沉降大。又称眼镜工法。当隧道跨度...
