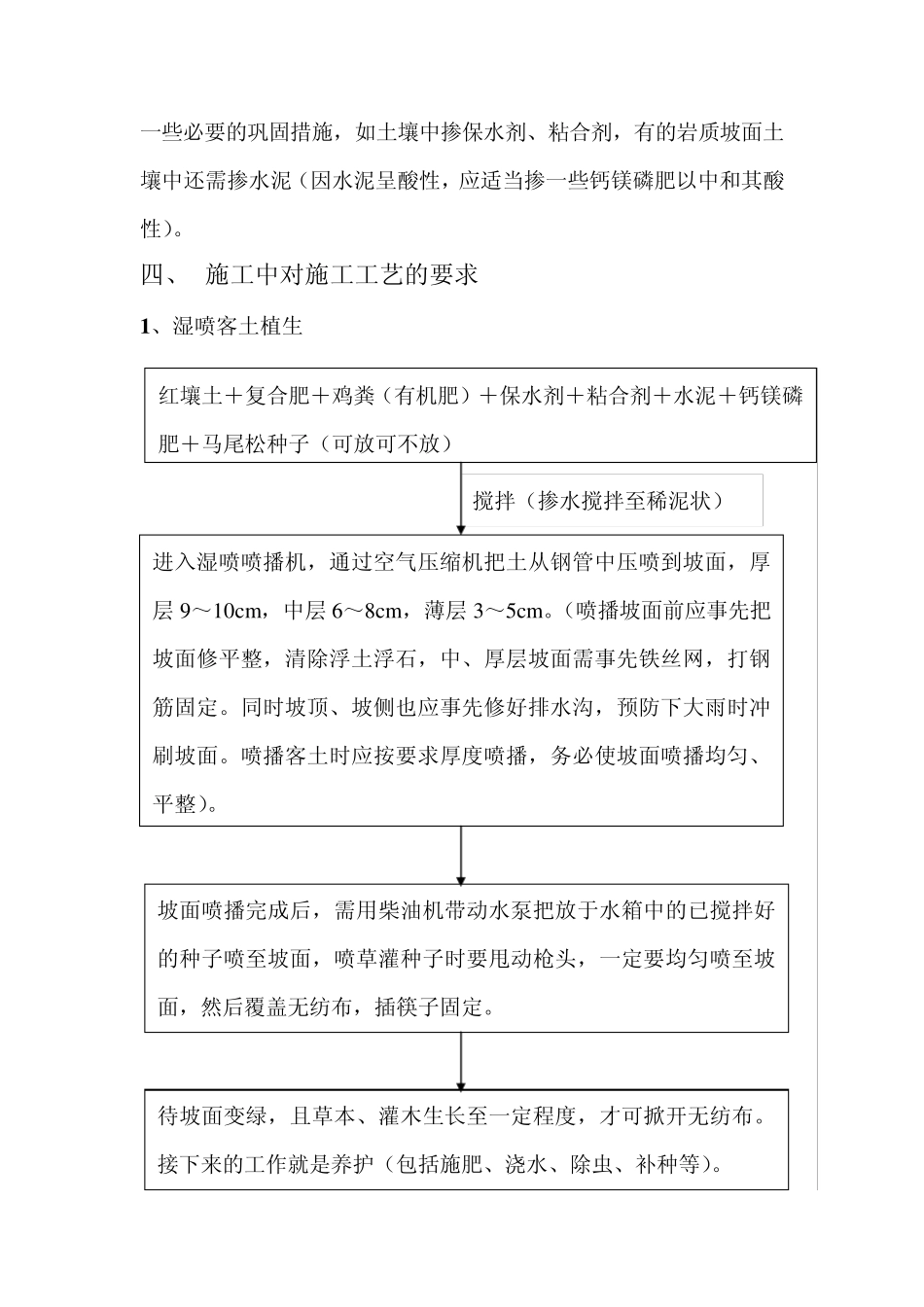

关于高速公路路堑边坡绿化的 一些经验总结 一、 概述: 高速公路路堑边坡绿化不同于小区或一般绿地绿化,因其起到防止水土流失,防止山体滑坡、泥石流等功能性作用,且在坡面上施工的特殊性,就不能不做特殊的处理;不能按照一般平地绿化的标准来操作,应视具体情况具体对待。现就 2 0 0 9 年鹰瑞高速南丰县白舍镇路段路堑边坡绿化情况作一些经验总结,具体就以下几点来进行详细阐述: 1 、 施工时间在施工前期及施工后期效果中的重要地位; 2 、 当地水土状况在施工后期效果中的重要影响; 3 、 施工中对施工工艺的要求; 4 、 花、灌、草种子配比的要求; 5 、 基材配比的要求; 6 、 后期养护在施工后期效果中的重要性。 二、 施工时间在施工前期及施工后期效果中的重要地位 施工时间一般以 3 月~6月为宜,此段时间内有两个集中雨季:一是清明前后,一是梅雨季节。清明前后气温还较低,草种及灌木种子还不容易发芽,但草灌种子也不易腐烂,等气温稍上升(10℃以上),部分草灌种子很快就会发芽,如黑麦草、波斯菊、白三叶等,特别是黑麦草、弯叶画眉草生长迅速,一星期左右整个坡面就披上绿装。到4月中下旬,气温升至 20℃左右时,百喜草、狗牙根、胡枝子、马棘、山毛豆等发芽状况较好,如狗牙根发芽后生长迅速,且还蔓延至稀疏处,满铺整个坡面。 梅雨季节各种草灌种子都发芽较快,草种以百喜草、狗牙根为最快,灌木种子以胡枝子、山毛豆、木豆、马棘为最快,梅雨季节温度较高且雨水连连,是非常适合种子发芽和植物生长的,但不能把希望全寄托在这一时期,因为梅雨季节过去就是炎炎夏日,对于刚发芽不久的嫩草来说,若养护工作跟不上,就有大部分会枯死,影响成坪效果。应该赶在梅雨季节前把草灌种子播下去,这就要求施工队伍做好组织安排,克服困难、争取时间,同时各种所需材料要做好及时供给,最好是事先制定采购计划,提前做好大批量采购工作,做到不要因为材料供应不及时而影响施工进度和施工质量。还要与路基单位做好沟通,对于还未交验的坡面要催促其尽快修整成型,尽快交验。例如我们本标段,有部分坡面路基单位拖延至国庆后才修整成型,这样大大影响了我们坡面绿化的整体效果,而且梅雨季节过后,坡面的养护力度和难度都非常大。 三、当地水土状况在施工后期效果中的重要影响 南丰县盛产南丰蜜桔,此地区土壤含沙、石量较高,也较有利于草木生长。我们在取土方面也做了着重选择,虽价格较之于其...
