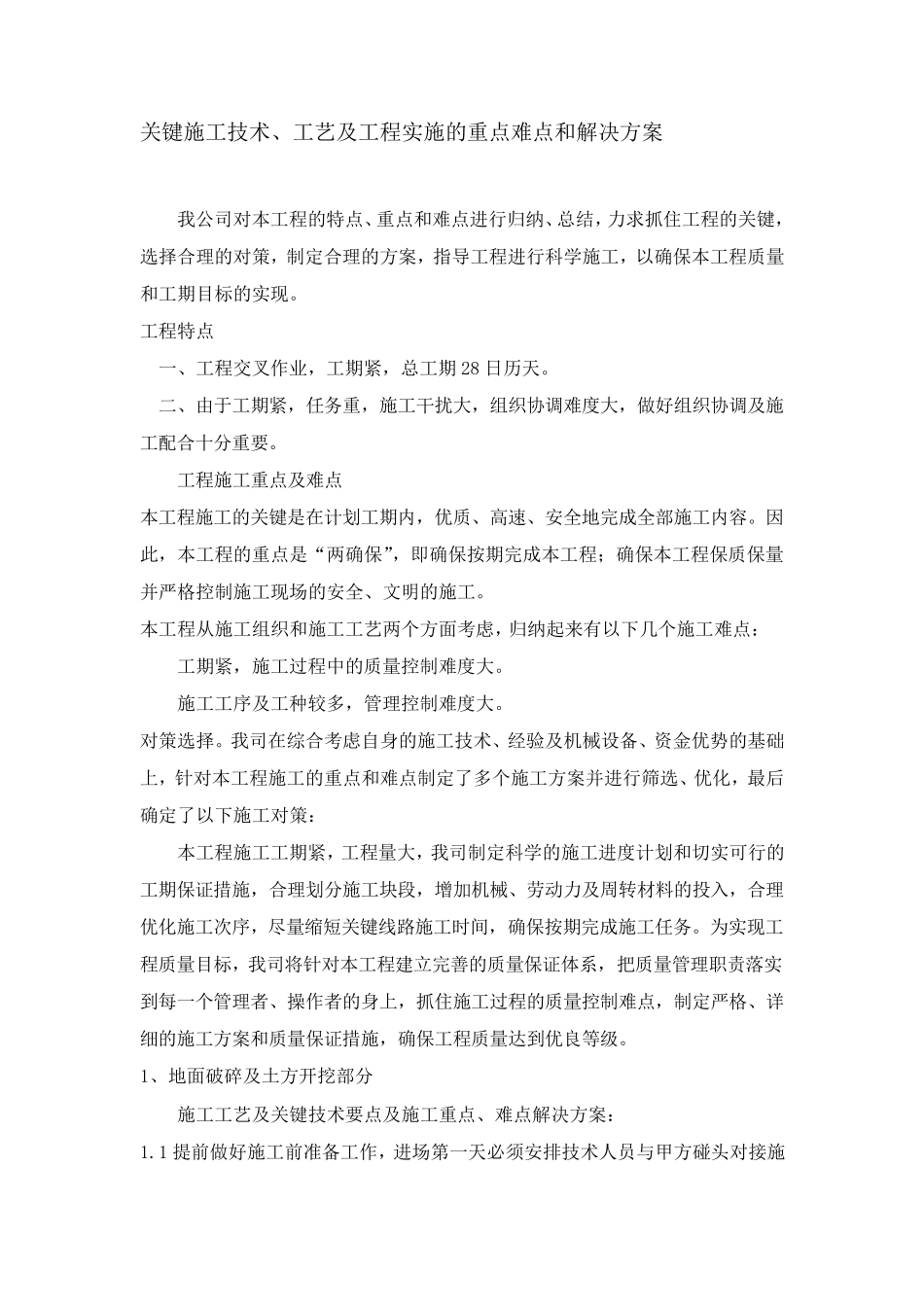

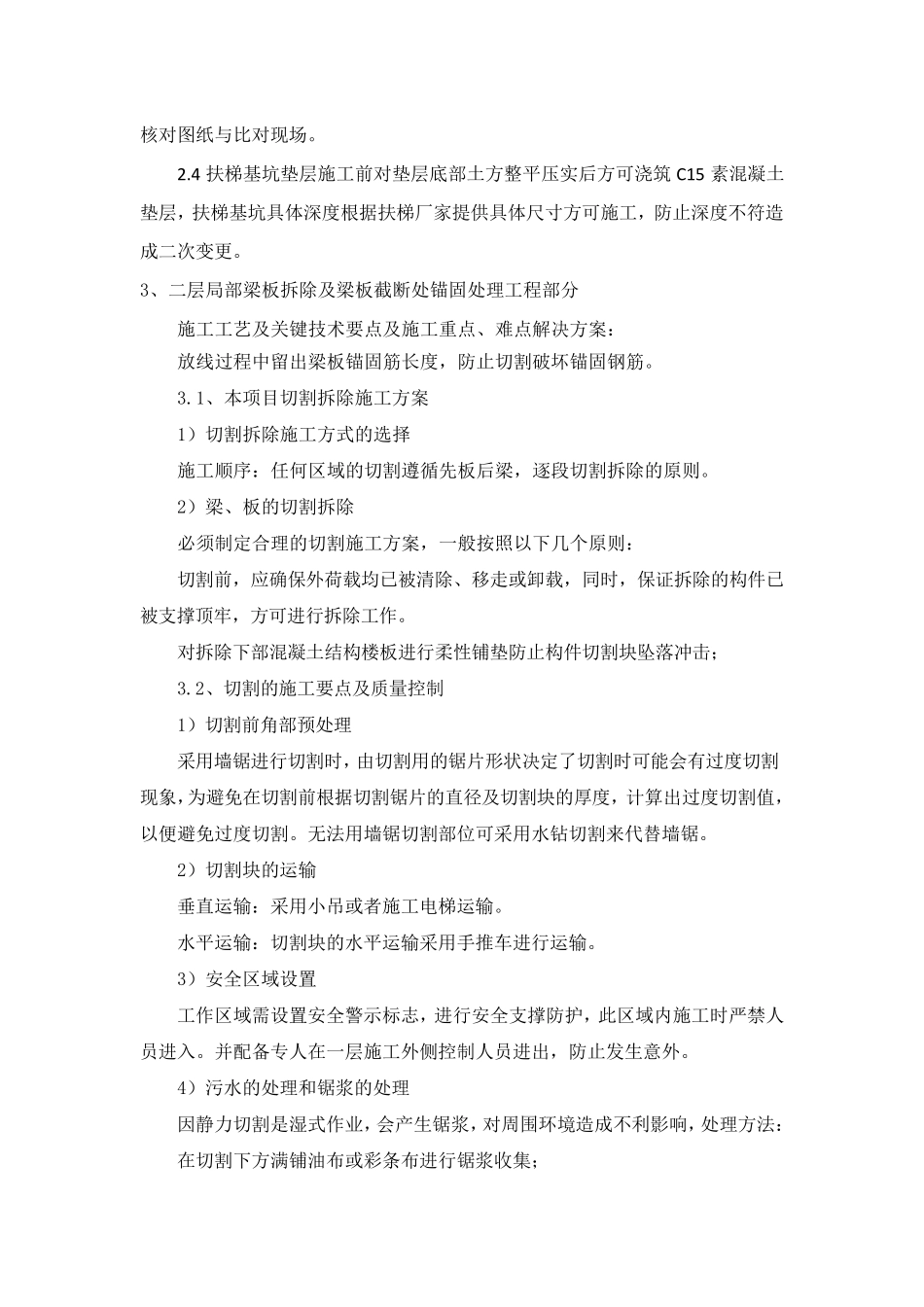

关键施工技术、工艺及工程实施的重点难点和解决方案 我公司对本工程的特点、重点和难点进行归纳、总结,力求抓住工程的关键,选择合理的对策,制定合理的方案,指导工程进行科学施工,以确保本工程质量和工期目标的实现。 工程特点 一、工程交叉作业,工期紧,总工期28 日历天。 二、由于工期紧,任务重,施工干扰大,组织协调难度大,做好组织协调及施工配合十分重要。 工程施工重点及难点 本工程施工的关键是在计划工期内,优质、高速、安全地完成全部施工内容。因此,本工程的重点是“两确保”,即确保按期完成本工程;确保本工程保质保量并严格控制施工现场的安全、文明的施工。 本工程从施工组织和施工工艺两个方面考虑,归纳起来有以下几个施工难点: 工期紧,施工过程中的质量控制难度大。 施工工序及工种较多,管理控制难度大。 对策选择。我司在综合考虑自身的施工技术、经验及机械设备、资金优势的基础上,针对本工程施工的重点和难点制定了多个施工方案并进行筛选、优化,最后确定了以下施工对策: 本工程施工工期紧,工程量大,我司制定科学的施工进度计划和切实可行的工期保证措施,合理划分施工块段 ,增 加 机械、劳 动 力及周 转 材 料 的投 入 ,合理优化施工次 序,尽 量缩 短 关键线 路 施工时 间 ,确保按期完成施工任务。为 实现工程质量目标,我司将 针对本工程建 立 完善 的质量保证体 系 ,把 质量管理职 责 落 实到 每 一个管理者 、操 作者 的身上,抓住施工过程的质量控制难点,制定严格、详细 的施工方案和质量保证措施,确保工程质量达 到 优良 等 级 。 1、地面破 碎 及土 方开 挖 部分 施工工艺及关键技术要点及施工重点、难点解决方案: 1.1 提 前 做好施工前 准 备工作,进场第 一天必 须 安排 技术人 员 与 甲 方碰 头 对接 施工 现 场 所 有 水 电 暖 线 路 及 分 布 情 况 , 做 到 了 然 于 胸 , 防 患 于 未 然 。 1.2 对 地 面 施 工 范 围 放 线 并 确 认 不 存 在 水 电 暖 管 道 威 胁 后 , 用 云 石 切 割 机 对 破 碎边 缘 进 行 切 割 ( 如 地 面 混 凝 土 厚 度 较 厚 , 则 采 用 马 路 切 割 机 切 割 )。 切 割 后 能 使破 碎 面 与 保 留 面 分 离 开 来 ,能 够 有 效 控 制 及 减 免...
