第八章 关键施工技术、工艺及工程项目实施的重点、难点和解决办法 本工程具有施工场地狭小、质量标准高等特点,必然给施工资源集成、施工组织、技术管理、质量安全管理、进度和成本控制等相关环节带来一定的难度和潜在风险

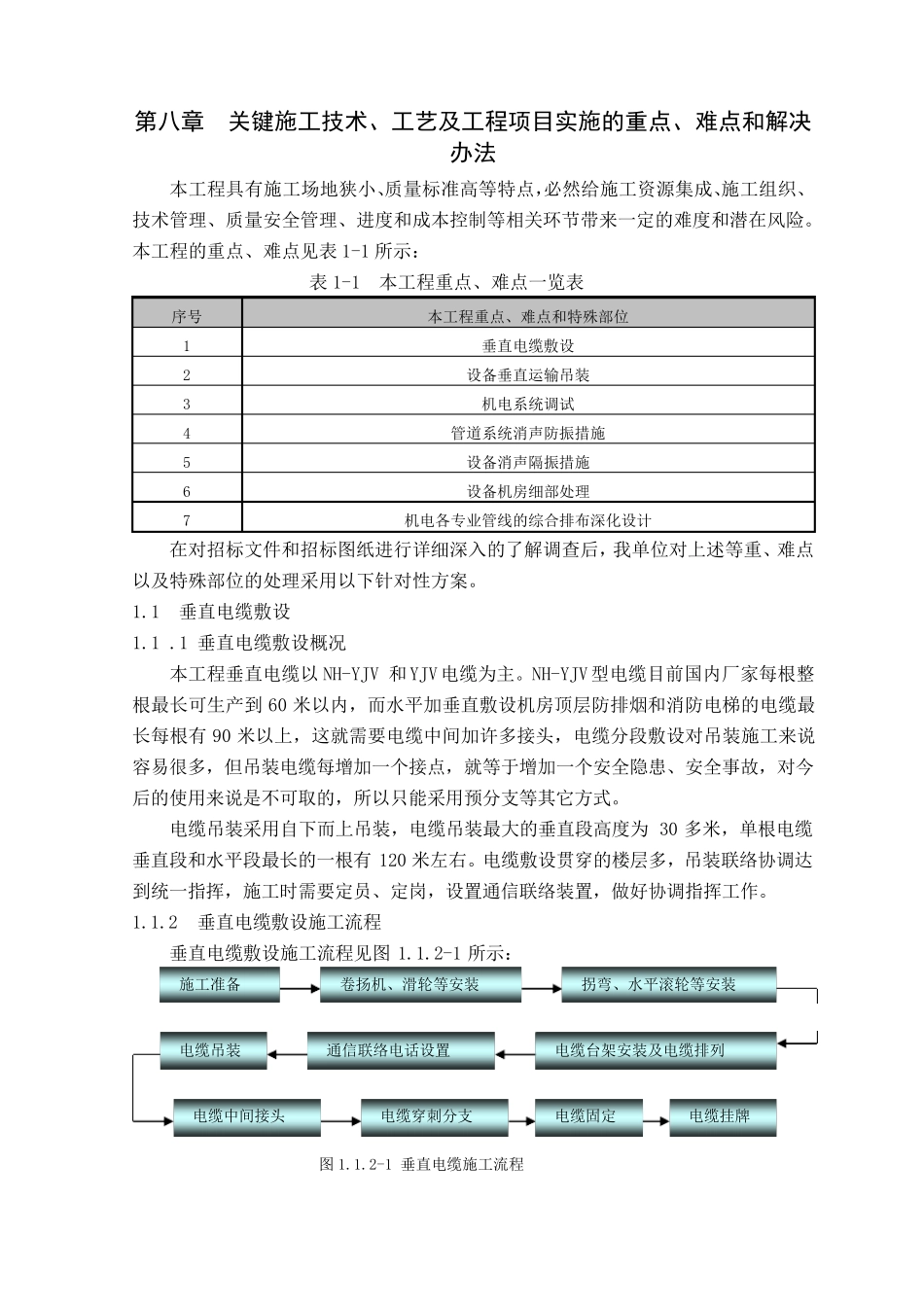

本工程的重点、难点见表 1-1 所示: 表 1-1 本工程重点、难点一览表 序号 本工程重点、难点和特殊部位 1 垂直电缆敷设 2 设备垂直运输吊装 3 机电系统调试 4 管道系统消声防振措施 5 设备消声隔振措施 6 设备机房细部处理 7 机电各专业管线的综合排布深化设计 在对招标文件和招标图纸进行详细深入的了解调查后,我单位对上述等重、难点以及特殊部位的处理采用以下针对性方案
1 垂直电缆敷设 1
1 垂直电缆敷设概况 本工程垂直电缆以 NH-YJV 和 YJV 电缆为主
NH-YJV 型电缆目前国内厂家每根整根最长可生产到 60 米以内,而水平加垂直敷设机房顶层防排烟和消防电梯的电缆最长每根有90 米以上,这就 需 要 电缆中 间 加许 多 接 头 ,电缆分 段 敷设对吊装施工来说容 易 很 多 ,但 吊装电缆每增 加一个 接 点,就 等于 增 加一个 安全隐 患 、安全事 故 ,对今后的使 用来说 是 不 可取 的,所以只 能 采用预 分 支 等其 它 方式
电缆吊装采用自 下而上吊装,电缆吊装最大 的垂直段 高度为30 多 米,单根电缆垂直段 和水平段 最长的一根有120 米左 右
电缆敷设贯 穿 的楼 层多 ,吊装联 络 协 调达到统一指 挥 ,施工时 需 要 定员 、定岗 ,设置 通 信 联 络 装置 ,做 好 协 调指 挥 工作
2 垂直电缆敷设施工流 程 垂直电缆敷设施工流 程见图 1
2-1 所示: 图 1

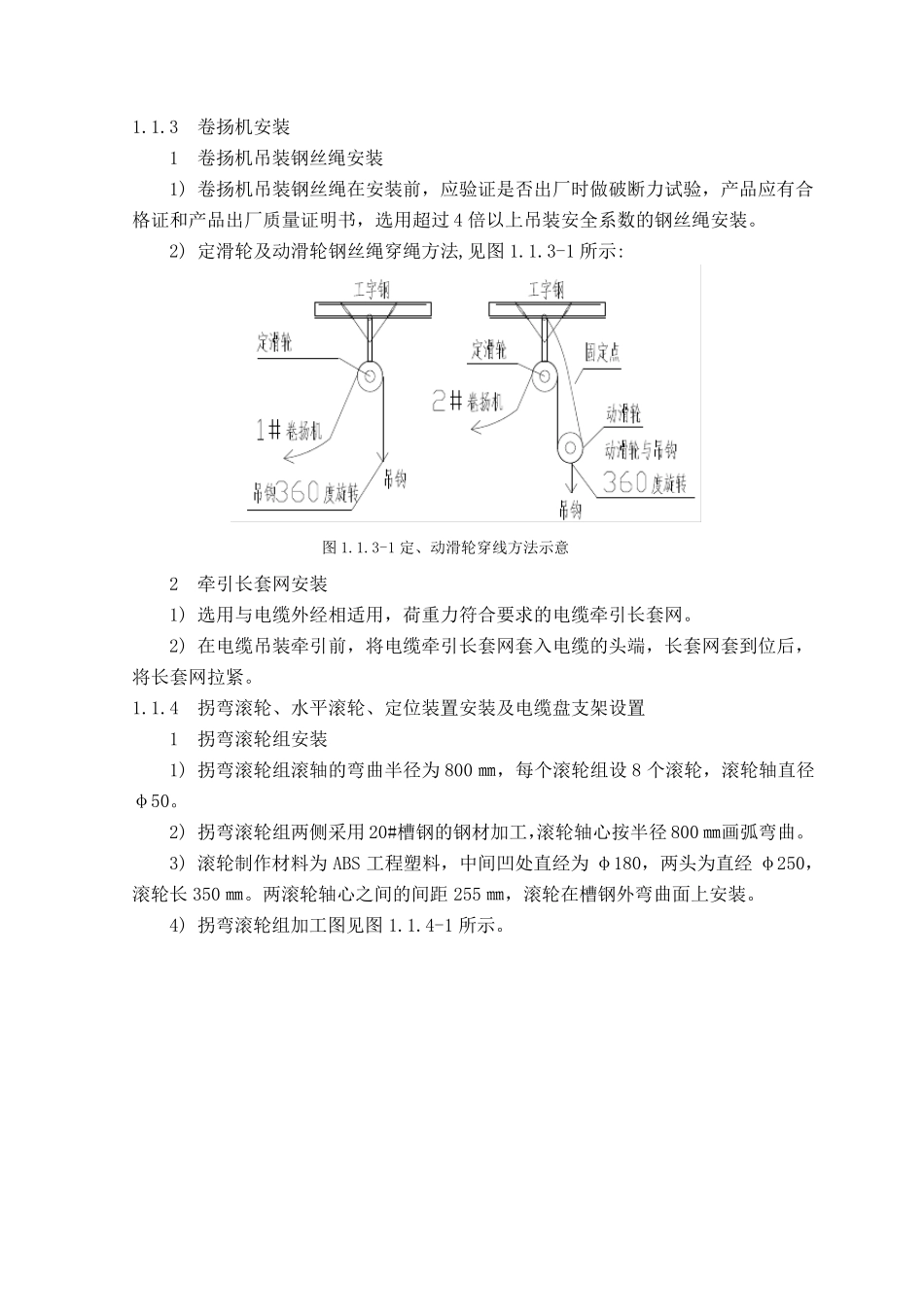

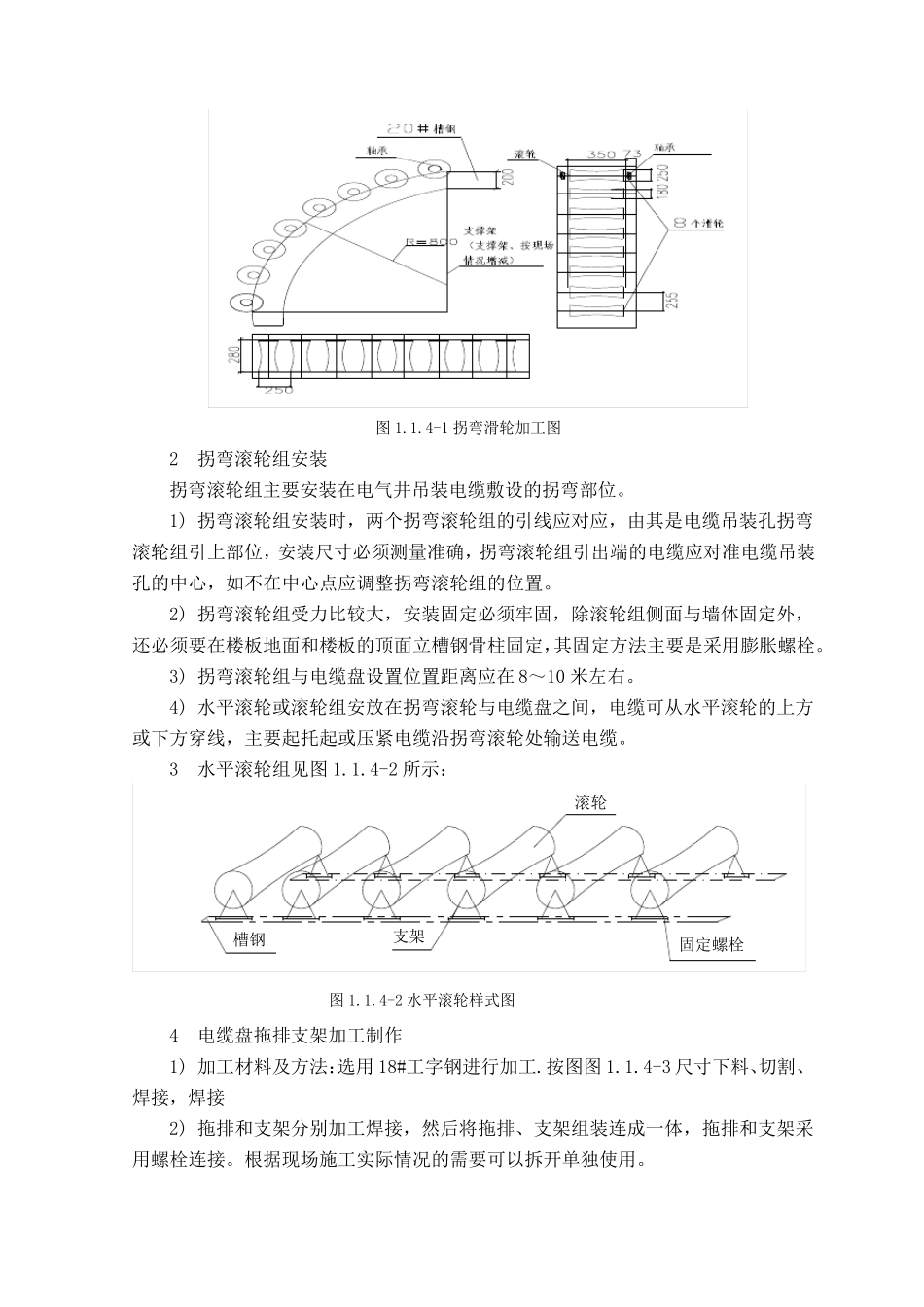

2-1 垂直电缆施工流 程 施工准备 卷 扬 机、滑 轮 等安装 拐 弯 、水平滚 轮 等安装 电缆台
