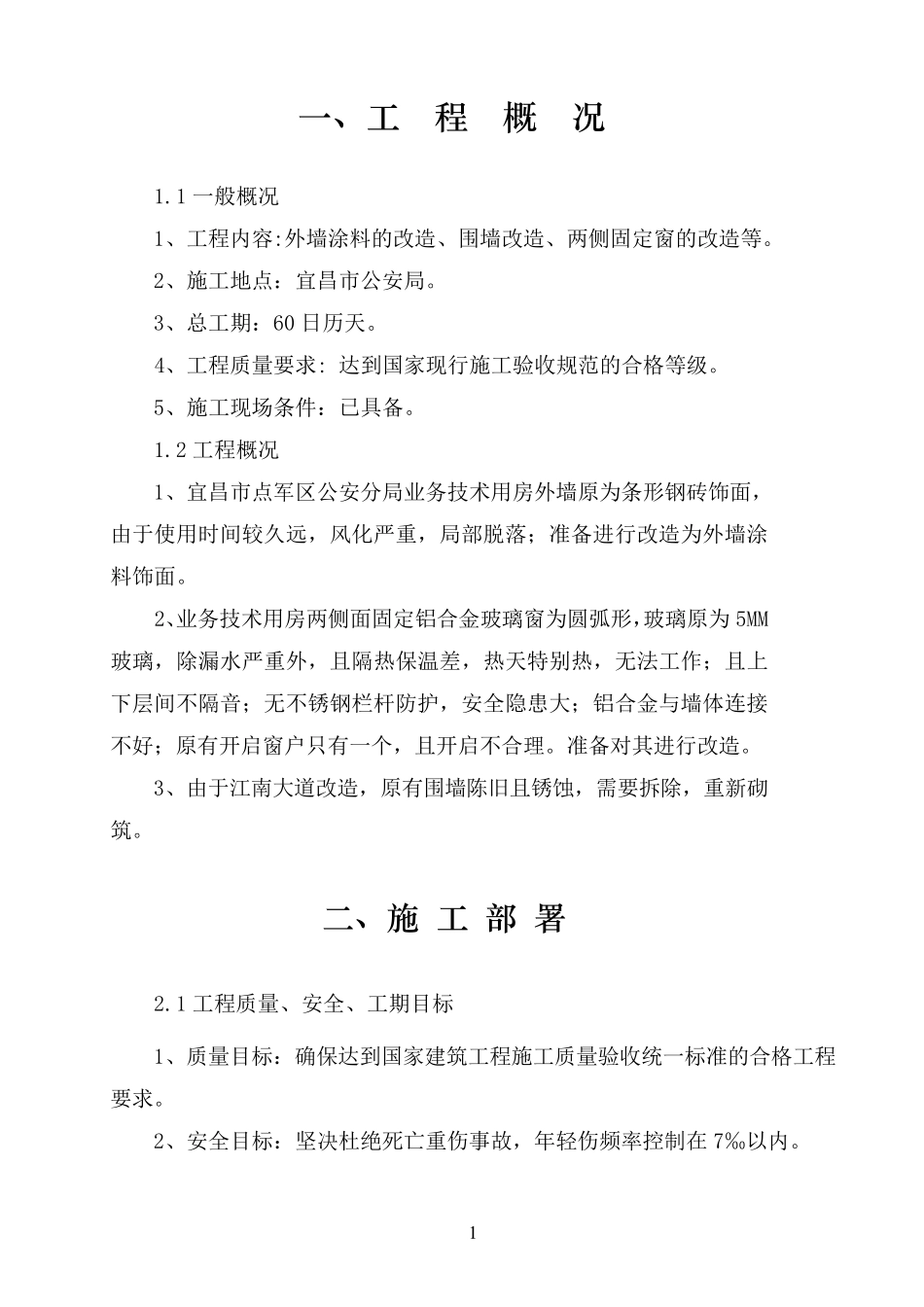

1 一 、 工 程 概 况 1
1 一 般 概 况 1、 工 程 内 容 :外 墙 涂 料 的 改 造 、 围 墙 改 造 、 两 侧 固 定 窗 的 改 造 等
2、 施 工 地 点 : 宜 昌 市 公 安 局
3、 总 工 期 : 60 日 历 天
4、 工 程 质 量 要 求 : 达 到 国 家 现 行 施 工 验 收 规 范 的 合 格 等 级
5、 施 工 现 场 条 件 : 已 具 备
2 工 程 概 况 1、 宜 昌 市 点 军 区 公 安 分 局 业 务 技 术 用 房 外 墙 原 为 条 形 钢 砖 饰 面 ,由 于 使 用 时 间 较 久 远 , 风 化 严 重 , 局 部 脱 落 ; 准 备 进 行 改 造 为 外 墙 涂料 饰 面
2、业 务 技 术 用 房 两 侧 面 固 定 铝 合 金 玻 璃 窗 为 圆 弧 形 ,玻 璃 原 为 5MM玻 璃 , 除 漏 水 严 重 外 , 且 隔 热 保 温 差 , 热 天 特 别 热 , 无 法 工 作 ; 且 上下 层 间 不 隔 音 ; 无 不 锈 钢 栏 杆 防 护 , 安 全 隐患大; 铝 合 金 与墙 体连接不 好; 原 有开启窗 户只有一 个, 且 开启不 合 理
准 备 对其进 行 改 造
3、 由 于 江南大道改 造 , 原 有围 墙 陈旧且 锈 蚀, 需要 拆除 , 重 新砌筑
二 、 施 工 部 署 2
1 工 程 质 量 、 安 全 、 工 期 目标 1、 质 量 目标: 确保 达 到 国 家 建筑工 程 施 工 质 量 验 收 统一 标准 的 合 格 工 程要 求
2、 安 全 目标: 坚决杜绝死亡重 伤事故, 年轻伤频率控制在7‰以内

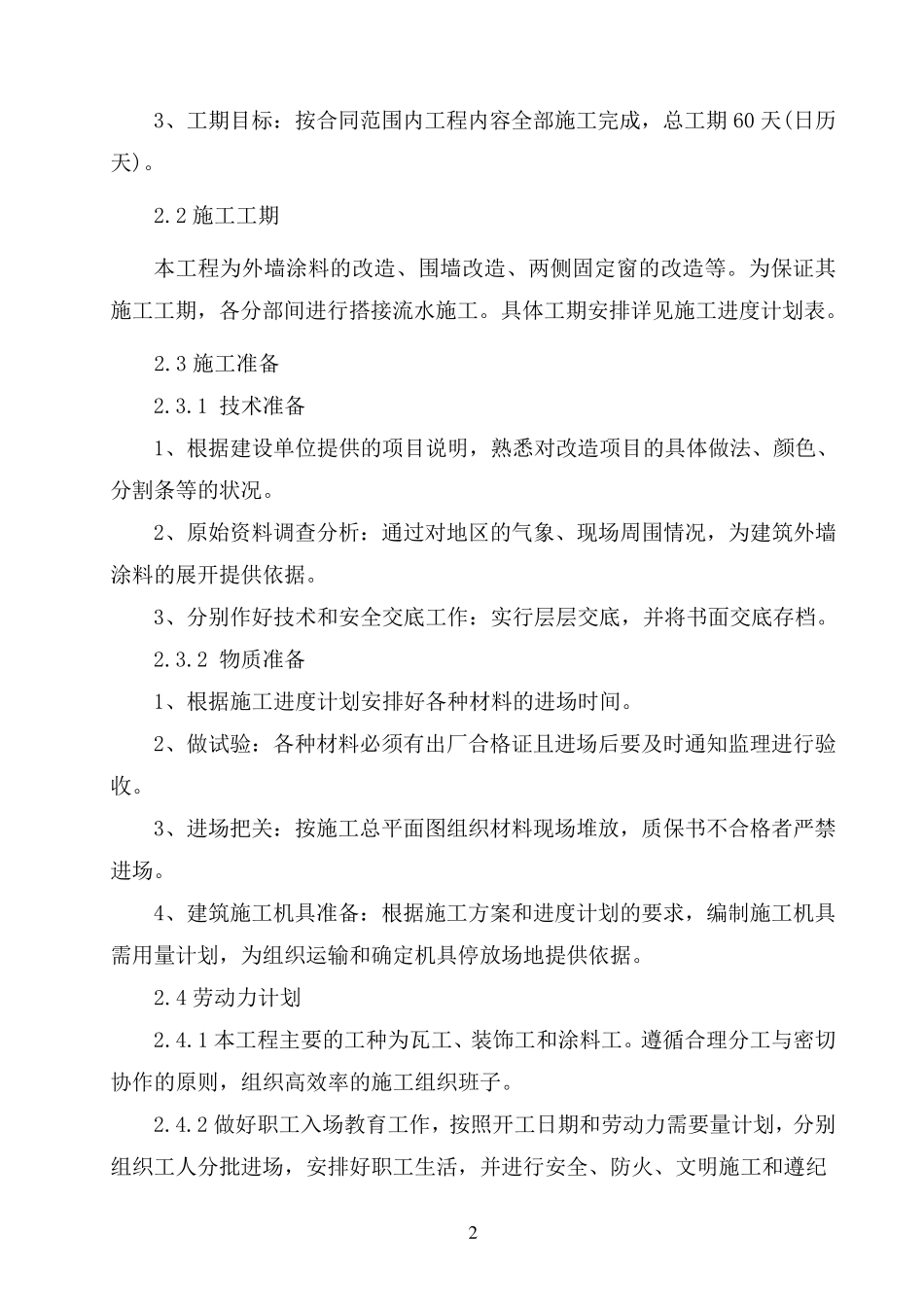

2 3、工期目标:按合同范围内工程内容全部施工完成,总工期 60 天(日历天)
2 施工工期 本工
