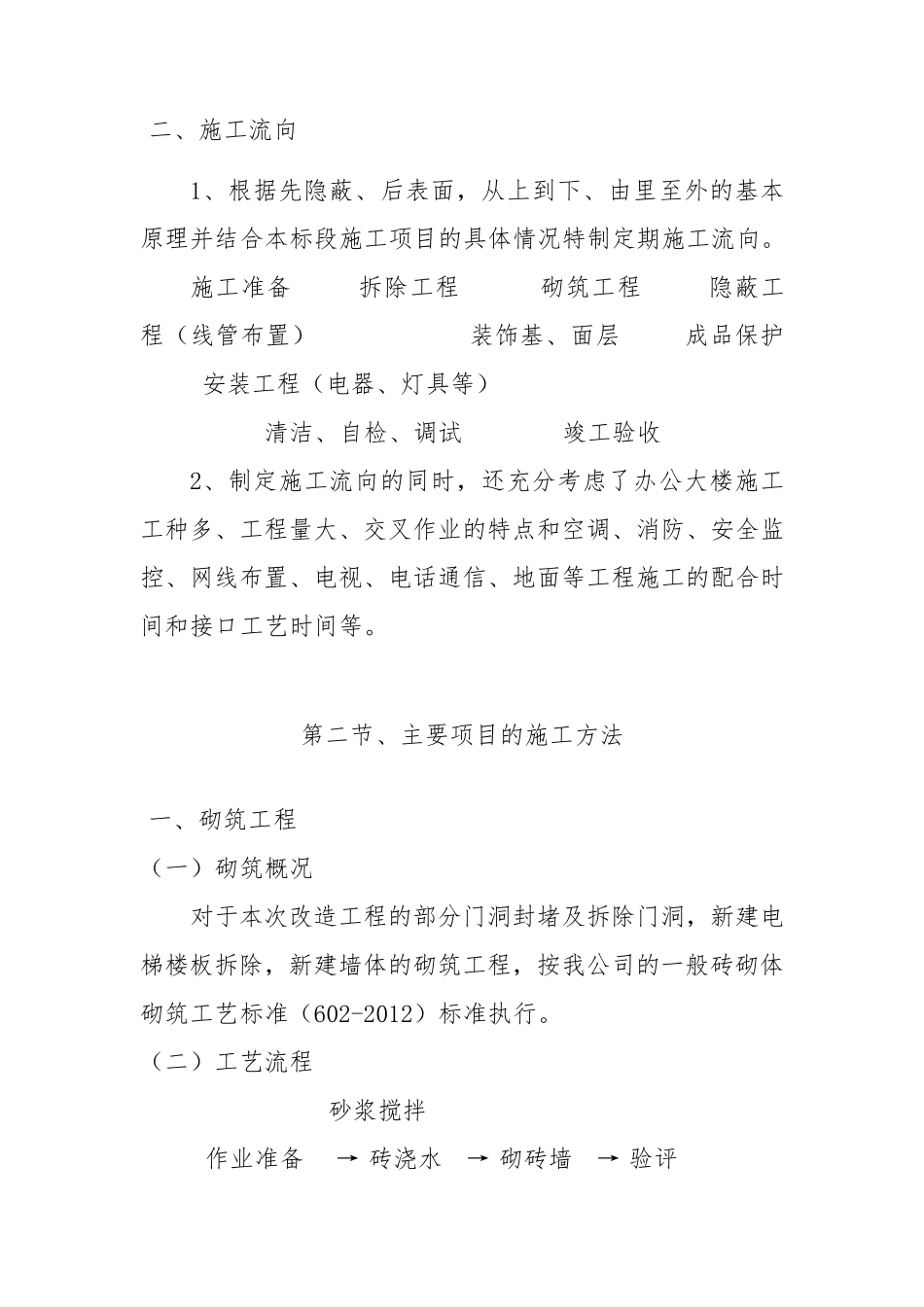

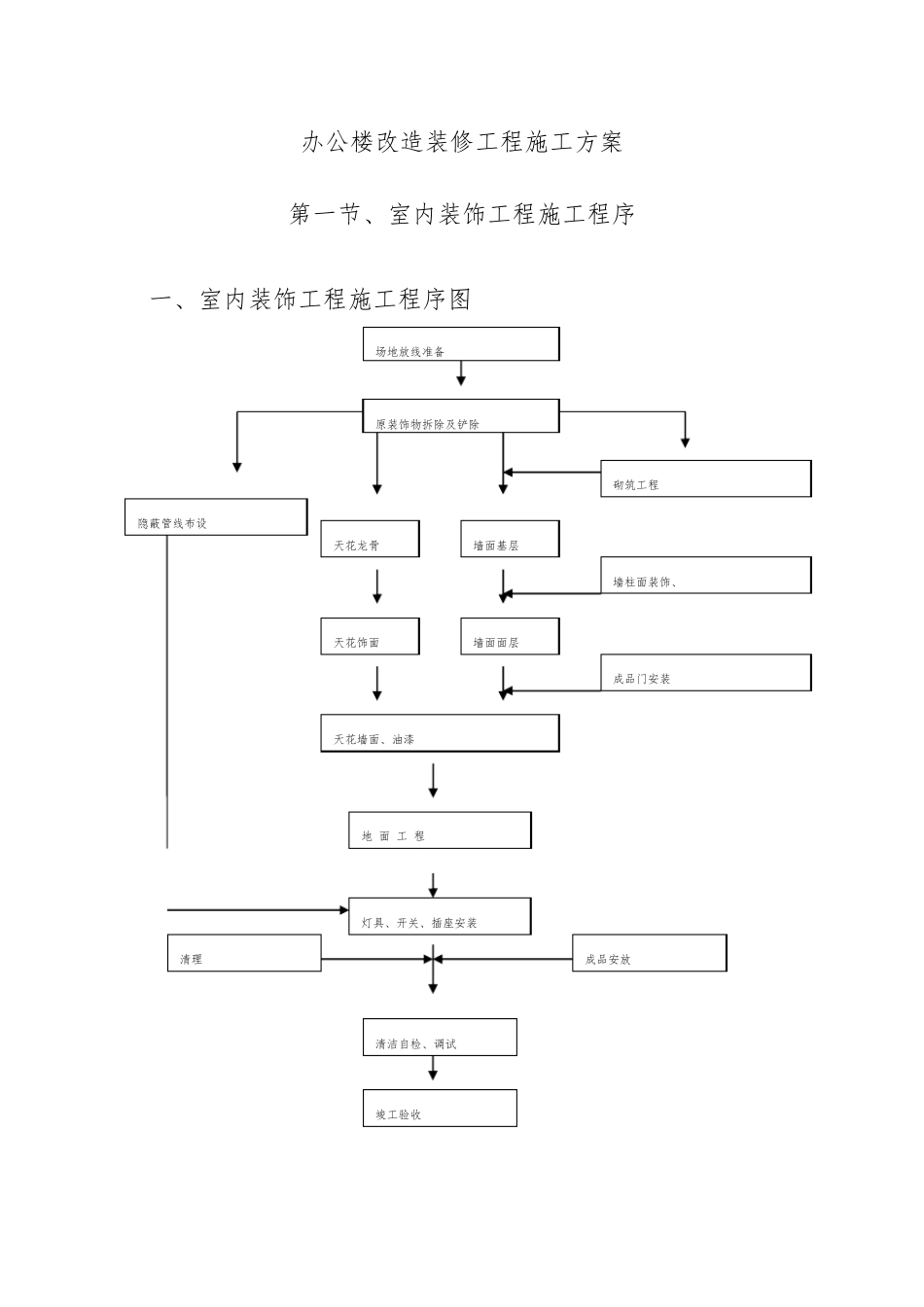

办公楼改造装修工程施工方案 第一节、室内装饰工程施工程序 一、室内装饰工程施工程序图 清洁自检、调试 灯具、开关、插座安装 地 面 工 程 墙面基层 成品门安装 天花墙面、油漆 天花龙骨 成品安放 竣工验收 天花饰面 墙面面层 原装饰物拆除及铲除 清理 砌筑工程 隐蔽管线布设 墙柱面装饰、 场地放线准备 二 、 施 工 流 向 1、 根 据 先 隐 蔽 、 后 表 面 , 从 上 到 下 、 由 里 至 外 的 基 本原 理 并 结 合 本 标 段 施 工 项 目 的 具 体 情 况 特 制 定 期 施 工 流 向
施 工 准 备 拆 除 工 程 砌 筑 工 程 隐 蔽 工程 ( 线 管 布 置 ) 装 饰 基 、 面 层 成 品 保 护 安 装 工 程 ( 电 器 、 灯 具 等 ) 清 洁 、 自 检 、 调 试 竣 工 验 收 2、 制 定 施 工 流 向 的 同 时 , 还 充 分 考 虑 了 办 公 大 楼 施 工工 种 多 、 工 程 量 大 、 交 叉 作 业 的 特 点 和 空 调 、 消 防 、 安 全 监控 、 网 线 布 置 、 电 视 、 电 话 通 信 、 地 面 等 工 程 施 工 的 配 合 时间 和 接 口 工 艺 时 间 等
第 二 节 、 主 要 项 目 的 施 工 方 法 一 、 砌 筑 工 程 ( 一 ) 砌 筑 概 况 对 于 本 次 改 造工 程 的 部分 门洞封堵及拆 除 门洞, 新建电梯楼 板拆 除 , 新建墙体 的 砌 筑 工 程 , 按我公 司的 一 般砖砌 体砌 筑 工 艺 标 准 ( 602-2012) 标 准 执行
( 二 ) 工 艺 流 程 砂浆搅拌 作 业 准 备 → 砖浇水 → 砌 砖墙 → 验 评 1、砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1

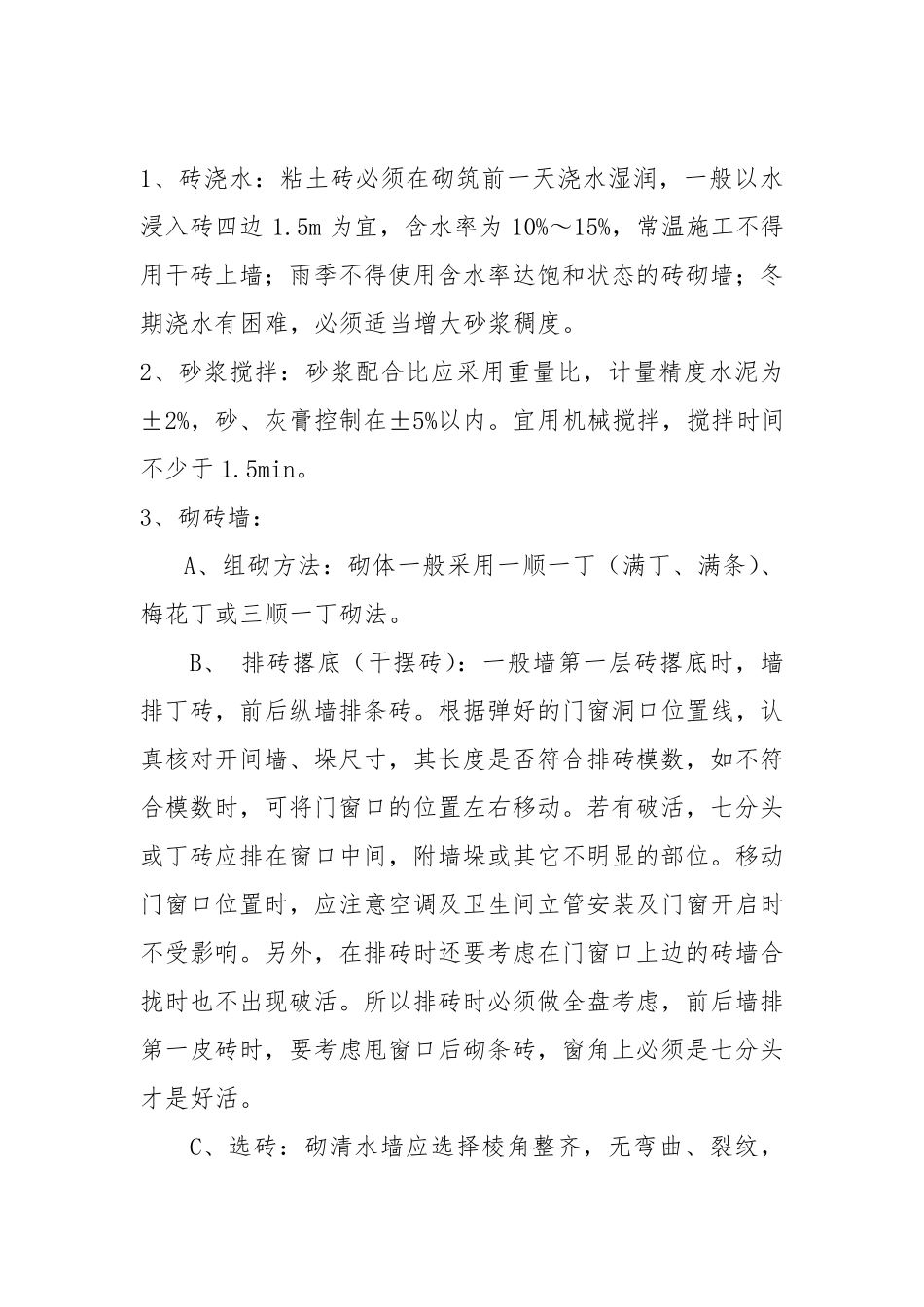

5m 为宜,含水率为10%~15%,
