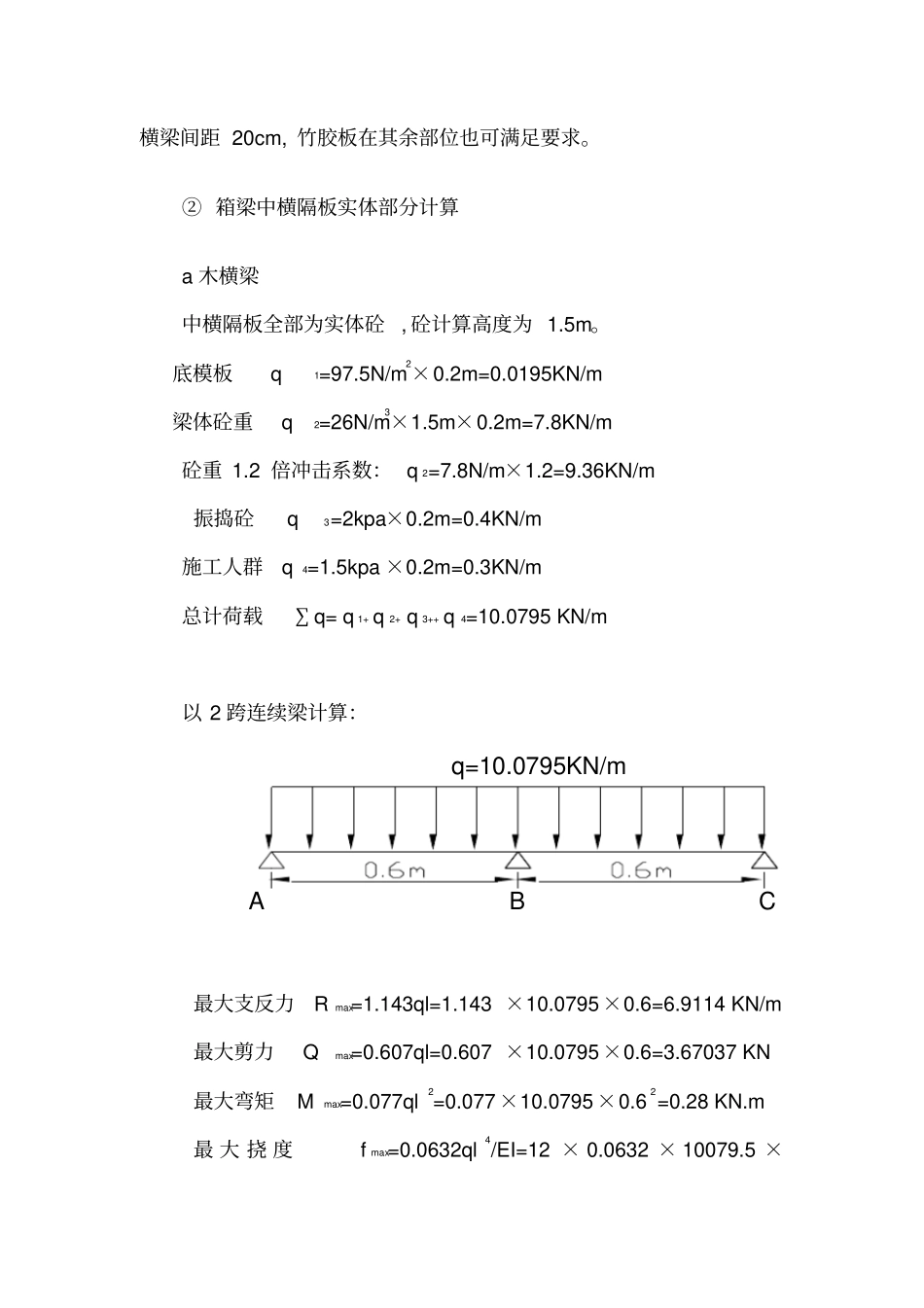

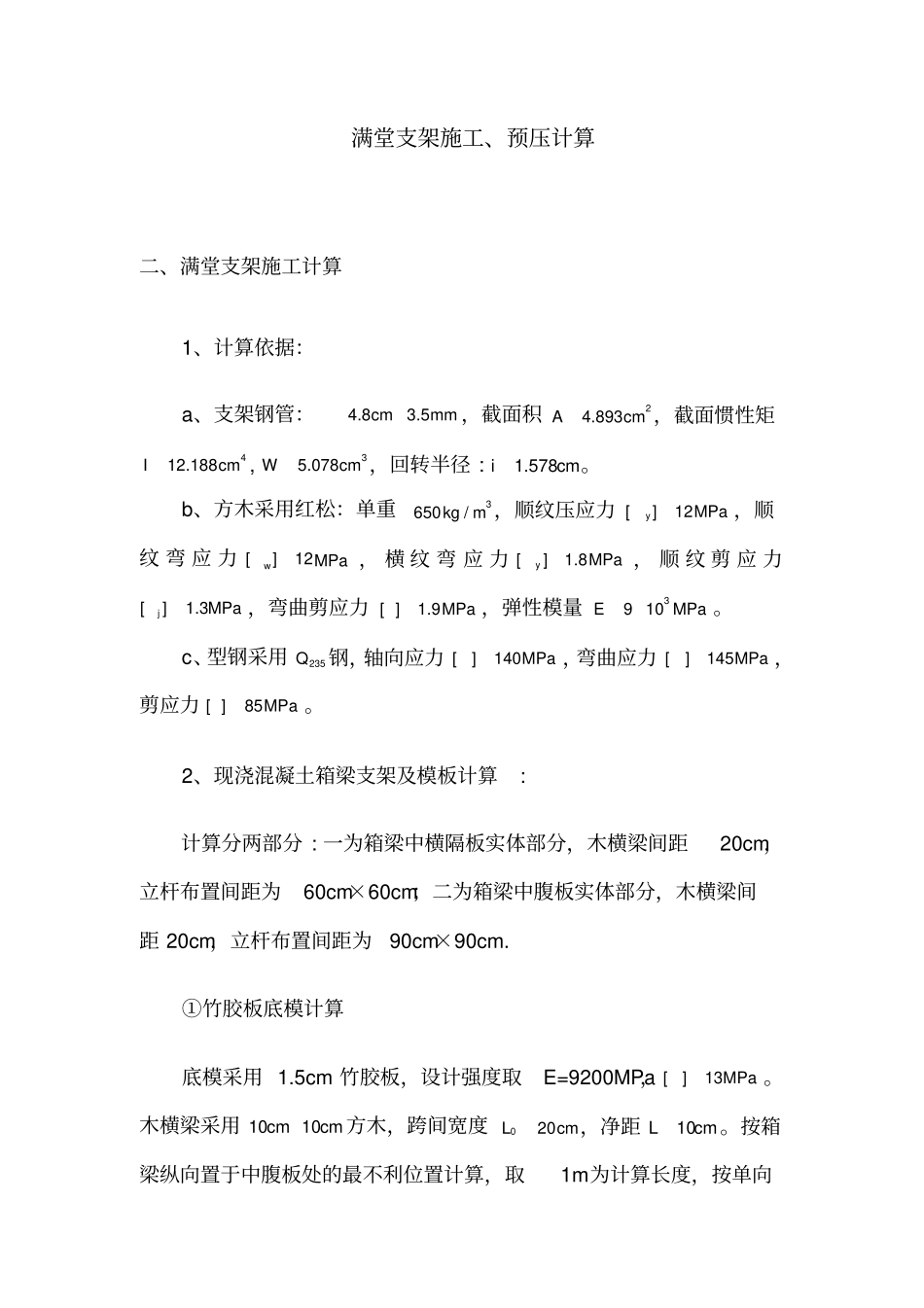

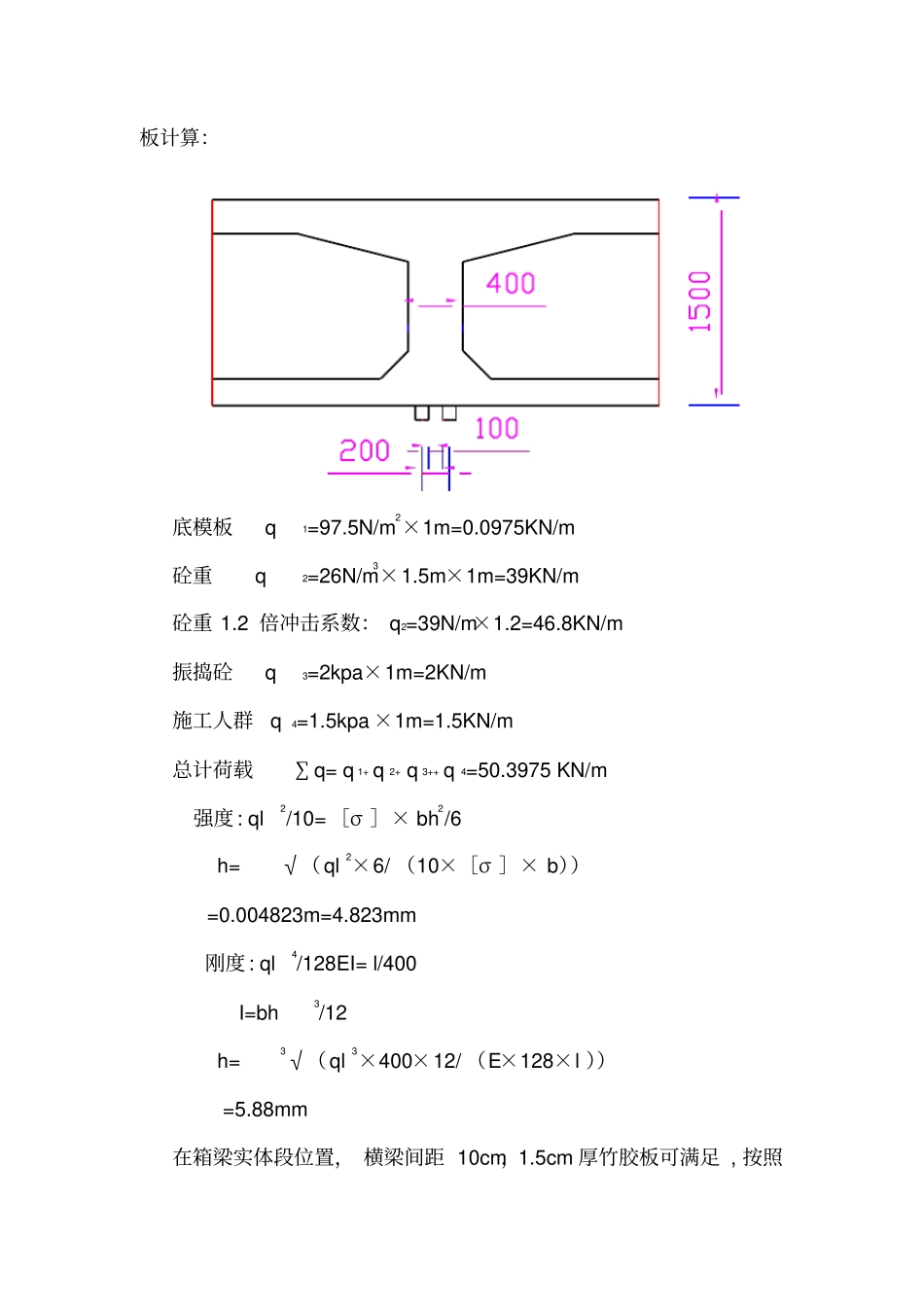

满堂支架施工、预压计算二、满堂支架施工计算1、计算依据:a、支架钢管:4.83.5cmmm ,截面积24.893Acm ,截面惯性矩412.188Icm ,35.078Wcm ,回转半径 :1.578icm。b、方木采用红松:单重3650/kg m ,顺纹压应力 []12yMPa ,顺纹 弯 应 力 []12wMPa , 横 纹 弯 应 力 []1.8yMPa , 顺 纹 剪 应 力[]1.3jMPa ,弯曲剪应力 [ ]1.9MPa ,弹性模量39 10EMPa 。c、型钢采用235Q钢,轴向应力 []140MPa ,弯曲应力 []145MPa ,剪应力 [ ]85MPa 。2、现浇混凝土箱梁支架及模板计算: 计算分两部分 : 一为箱梁中横隔板实体部分,木横梁间距20cm,立杆布置间距为60cm×60cm;二为箱梁中腹板实体部分,木横梁间距 20cm,立杆布置间距为90cm×90cm. ①竹胶板底模计算底模采用 1.5cm 竹胶板,设计强度取E=9200MPa, []13MPa 。木横梁采用 1010cmcm方木,跨间宽度020Lcm,净距10Lcm。按箱梁纵向置于中腹板处的最不利位置计算,取1m为计算长度,按单向板计算:底模板 q1=97.5N/m2×1m=0.0975KN/m 砼重 q2=26N/m3×1.5m×1m=39KN/m 砼重 1.2 倍冲击系数: q2=39N/m×1.2=46.8KN/m 振捣砼 q3=2kpa×1m=2KN/m 施工人群 q4=1.5kpa ×1m=1.5KN/m 总计荷载∑q= q 1+ q 2+ q 3++ q 4=50.3975 KN/m 强度: ql2/10= [σ ]× bh2/6 h=√(ql2×6/ (10×[σ ]× b)) =0.004823m=4.823mm 刚度: ql4/128EI= l/400 I=bh3/12 h=3√(ql3×400×12/ (E×128×l )) =5.88mm 在箱梁实体段位置, 横梁间距 10cm,1.5cm 厚竹胶板可满足 , 按照横梁间距 20cm, 竹胶板在其余部位也可满足要求。② 箱梁中横隔板实体部分计算a 木横梁中横隔板全部为实体砼, 砼计算高度为 1.5m。底模板 q1=97.5N/m2×0.2m=0.0195KN/m 梁体砼重 q2=26N/m3×1.5m×0.2m=7.8KN/m 砼重 1.2 倍冲击系数: q 2=7.8N/m×1.2=9.36KN/m 振捣砼 q3=2kpa×0.2m=0.4KN/m 施工人群 q4=1.5kpa ×0.2m=0.3KN/m 总计荷载∑q= q 1+ q 2+ q 3++ q 4=10.0795 KN/m 以 2 跨连续梁计算:BCq=10.0795KN/mA最大支反力 R max=1.143ql=1.143 ×10.0795×0.6=6.9114 KN/m 最大剪力 Qmax=0.607ql=0.607 ×10.0795×0.6=3.67037 KN 最大弯矩 Mmax=0.077ql2=0.077 ×10.0795×0.62=0.28 KN.m 最 大 挠 度f max=0.0632ql4/EI=12 × 0.0632 × 10079.5 ×0.64/(9 ×109×...
