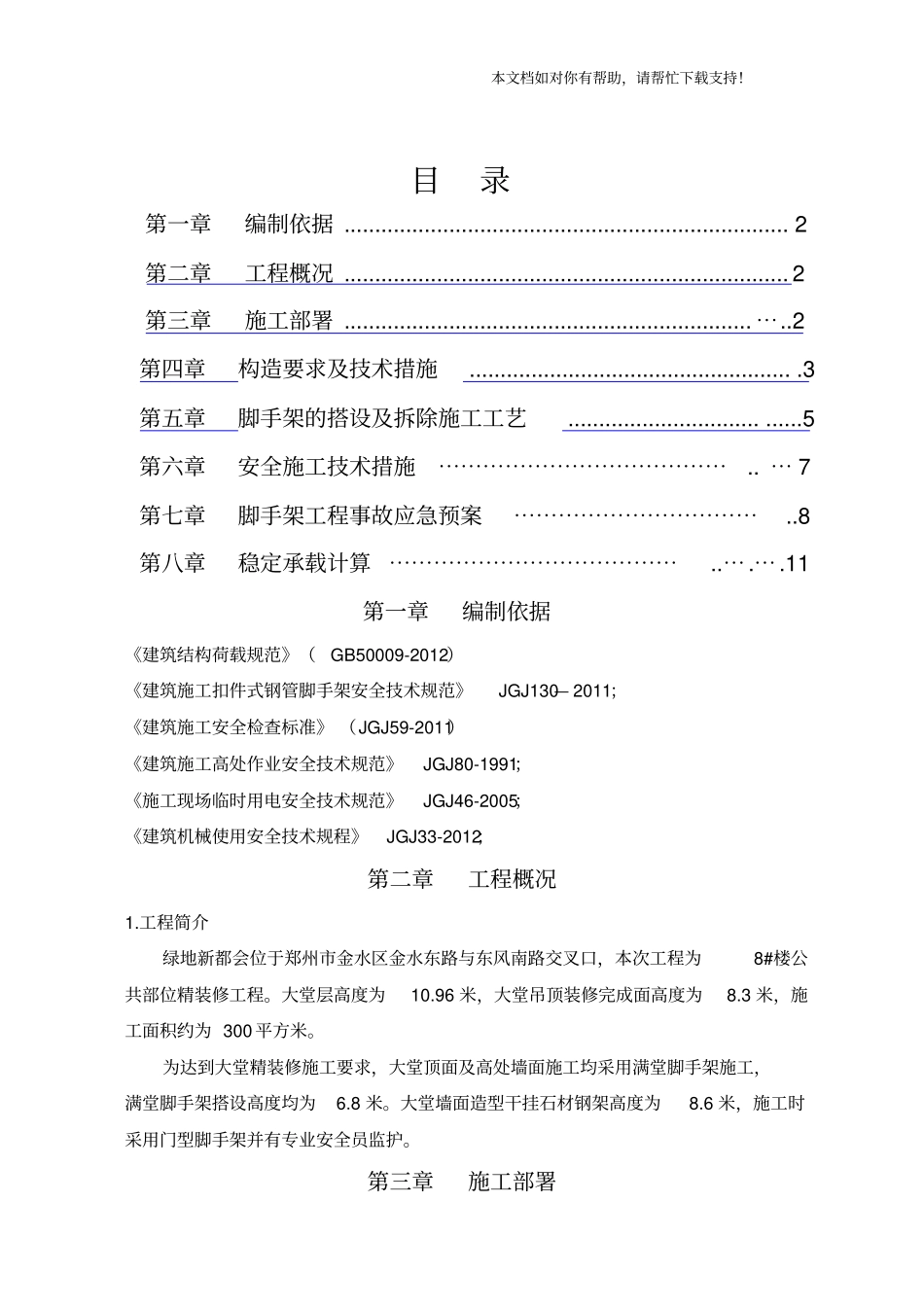

目录第一章编制依据
2第二章工程概况
2第三章施工部署
2第四章构造要求及技术措施
3第五章脚手架的搭设及拆除施工工艺
5第六章安全施工技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯ 7 第七章脚手架工程事故应急预案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
8 第八章稳定承载计算 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯

11 第一章编制依据《建筑结构荷载规范》(GB50009-2012)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130— 2011;《建筑施工安全检查标准》 (JGJ59-2011)《建筑施工高处作业安全技术规范》JGJ80-1991;《施工现场临时用电安全技术规范》JGJ46-2005;《建筑机械使用安全技术规程》JGJ33-2012;第二章工程概况1
工程简介绿地新都会位于郑州市金水区金水东路与东风南路交叉口,本次工程为8#楼公共部位精装修工程
大堂层高度为10
96 米,大堂吊顶装修完成面高度为8
3 米,施工面积约为 300 平方米
为达到大堂精装修施工要求,大堂顶面及高处墙面施工均采用满堂脚手架施工,满堂脚手架搭设高度均为6
