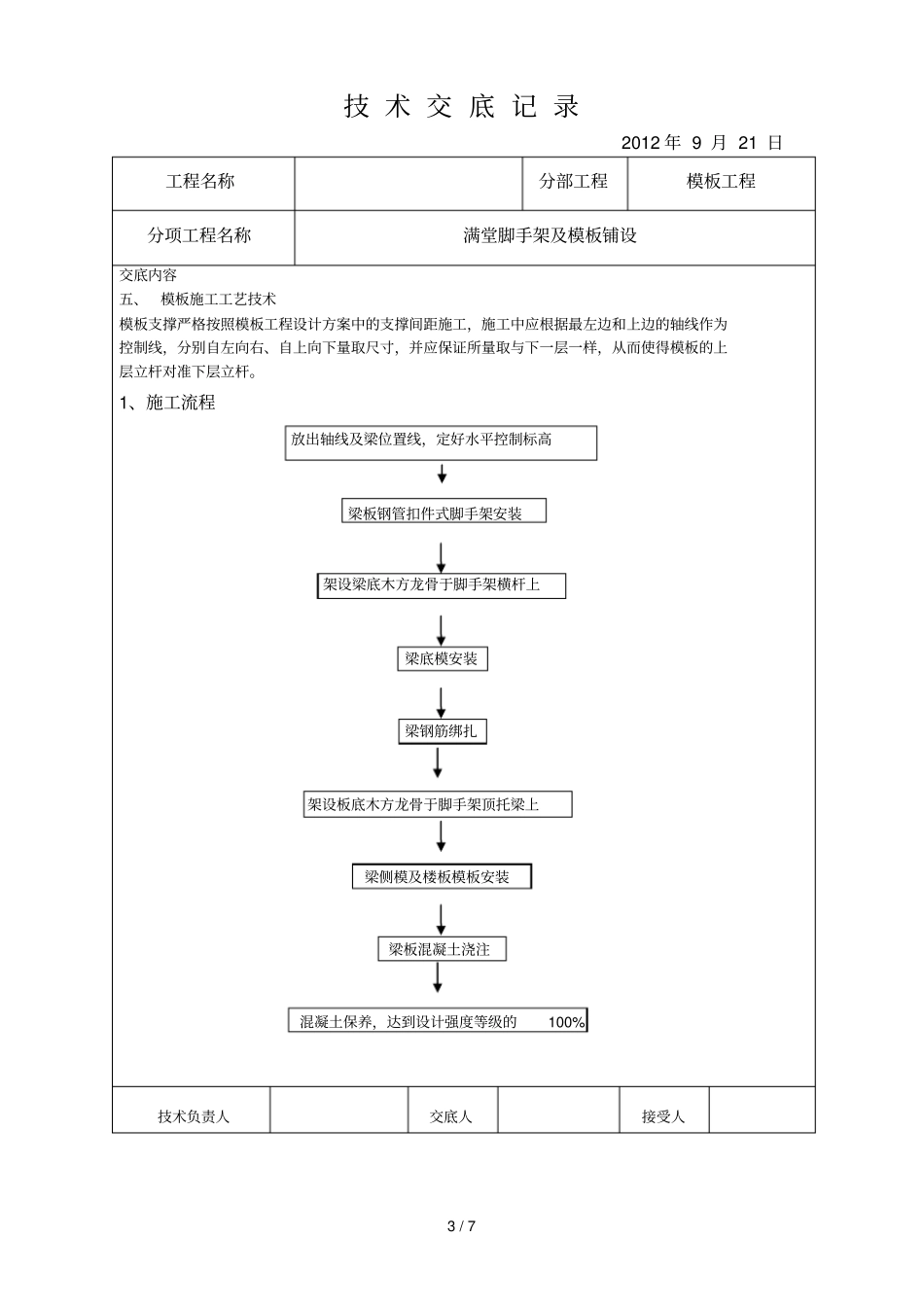

1 / 7 技 术 交 底 记 录2012 年9 月21 日工程名称分部工程模板工程分项工程名称满堂脚手架及模板铺设交底内容一、满堂脚手架搭设要求地下室层高为2.88 米,板厚为160 ㎜,经计算立杆间距为1.0 米。一层往上的楼层层高为2.9,板厚为 100 ㎜ ,立杆间距为1.2 米. 二、满堂脚手架安装程序及方法(1)依据第一排立杆的位置控制线,在基础上用墨线弹出纵、横向每排立杆位置线。(2)在基础上墨线交叉点摆放底座,将立杆插于底座上,底座要求用不小于20 ㎝ 2的模板垫钢管底部,用2.6m 立杆布置。(3)安装扫地杆;将水平杆接头插入立杆最下端碗扣内,使接头弧面与立杆密贴,将上碗扣沿限位扣下并顺时针旋转将其琐紧。(4)避免立杆接头处于同一水平面内;立杆接长时,将上部立杆底端连接孔同下部立杆顶端连接孔对齐,插入立杆连接销并锁定。立管要垂直,不得倾斜。(5)进行水平杆安装,安装方法同“安装扫地杆”。(6)安装剪刀撑。(7)安装可调顶丝。三、满堂脚手架安装施工要求(1)排架安装从梁一端开始向另一端推进,从纵横两个方向同时进行,以免支架失稳。(2)用于支撑的所有杆件,必须经检验合格后方可使用。(3)碗扣式支架的底层组装最为关键,其组装质量直接影响支架整体质量;在安装完最下两层水平杆后,首先检查并调整水平框架的方正和纵向直顺度;其次应检查水平杆的水平度,并通过调整立杆可调底座使水平杆的水平偏差小于L/400 (L 为水平杆长度) ;逐个检查立杆底脚,确保所有立杆下垫实,不得悬空和松动;当底层架子符合搭设要求后,检查所有碗扣接头并琐紧,在搭设过程中随时检查上述内容,并予以调整。(4)支架搭设严格控制立杆垂直度和水平杆水平度,整架垂直度偏差不得大于h/500(h 为立杆高度),但最大不超过20mm;水平杆水平度符合上述(3)项的规定。(5)剪刀撑与地面的夹角控制在45° ~ 60° 之间,剪刀撑与水平杆或立杆交叉点均应用旋转扣件扣牢,钢管长度不够时可用对接扣件接长;剪刀撑的设置须上到顶下到底,剪刀撑底部与地基之间垫实,以增强剪刀撑承受荷载的能力。(6)支架顶托逐个顶紧,达到所有立杆均匀受力。四、满堂架搭设技术要求1.地下室梁板满堂架(钢管架)搭设按纵横两个方向立杆间距不超过1000,水平杆歩距不超过1800,扫地杆纵向满拉,横向隔一拉一,扫地杆离地约250,板底必须纵横两个方向设置水平拉杆,严禁板底只有一个方向的水平拉杆;严禁钢管直接立在卷材上。2...
