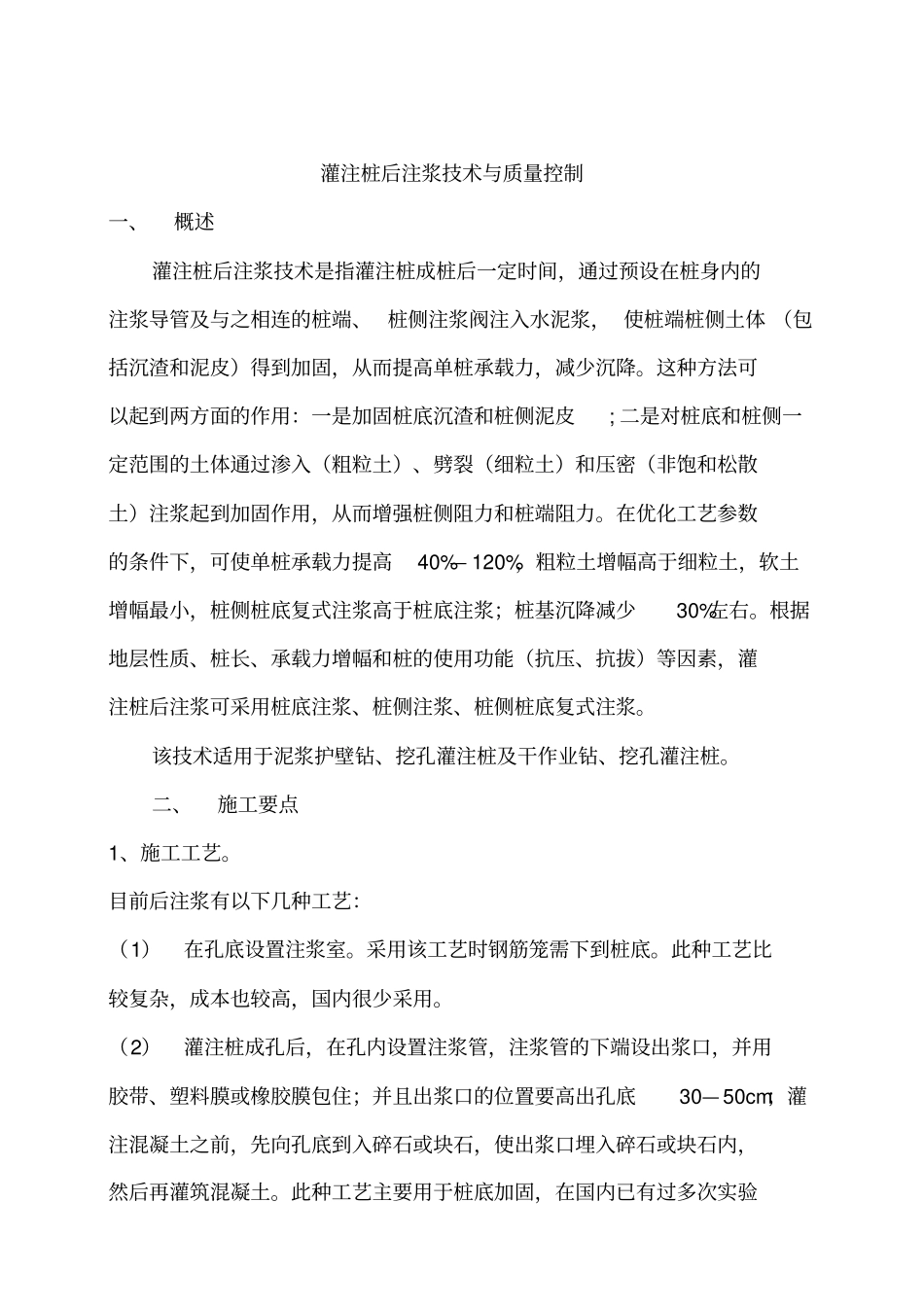

灌注桩后注浆技术与质量控制一、概述灌注桩后注浆技术是指灌注桩成桩后一定时间,通过预设在桩身内的注浆导管及与之相连的桩端、 桩侧注浆阀注入水泥浆, 使桩端桩侧土体 (包括沉渣和泥皮)得到加固,从而提高单桩承载力,减少沉降
这种方法可以起到两方面的作用:一是加固桩底沉渣和桩侧泥皮; 二是对桩底和桩侧一定范围的土体通过渗入(粗粒土)、劈裂(细粒土)和压密(非饱和松散土)注浆起到加固作用,从而增强桩侧阻力和桩端阻力
在优化工艺参数的条件下,可使单桩承载力提高40%— 120%,粗粒土增幅高于细粒土,软土增幅最小,桩侧桩底复式注浆高于桩底注浆;桩基沉降减少30%左右
根据地层性质、桩长、承载力增幅和桩的使用功能(抗压、抗拔)等因素,灌注桩后注浆可采用桩底注浆、桩侧注浆、桩侧桩底复式注浆
该技术适用于泥浆护壁钻、挖孔灌注桩及干作业钻、挖孔灌注桩
二、施工要点1、施工工艺
目前后注浆有以下几种工艺:(1)在孔底设置注浆室
采用该工艺时钢筋笼需下到桩底
此种工艺比较复杂,成本也较高,国内很少采用
(2)灌注桩成孔后,在孔内设置注浆管,注浆管的下端设出浆口,并用胶带、塑料膜或橡胶膜包住;并且出浆口的位置要高出孔底30— 50cm;灌注混凝土之前,先向孔底到入碎石或块石,使出浆口埋入碎石或块石内,然后再灌筑混凝土
此种工艺主要用于桩底加固,在国内已有过多次实验或使用
不过要注意此工艺容易发生出浆口堵塞而导致注浆失败
(3)将注浆管固定在钢筋笼上(钢管或黑铁管),出浆口采用单向截流阀并压入桩底土中 30— 50cm
此工艺由于采用单向截流阀作出浆口,进行桩身混凝土浇筑时浆液不会灌入阀内,注浆是浆液也不会回流,注浆成功率达97%以上,且压力相对稳定, 注浆效果显著
因此,一般应采取此种工艺

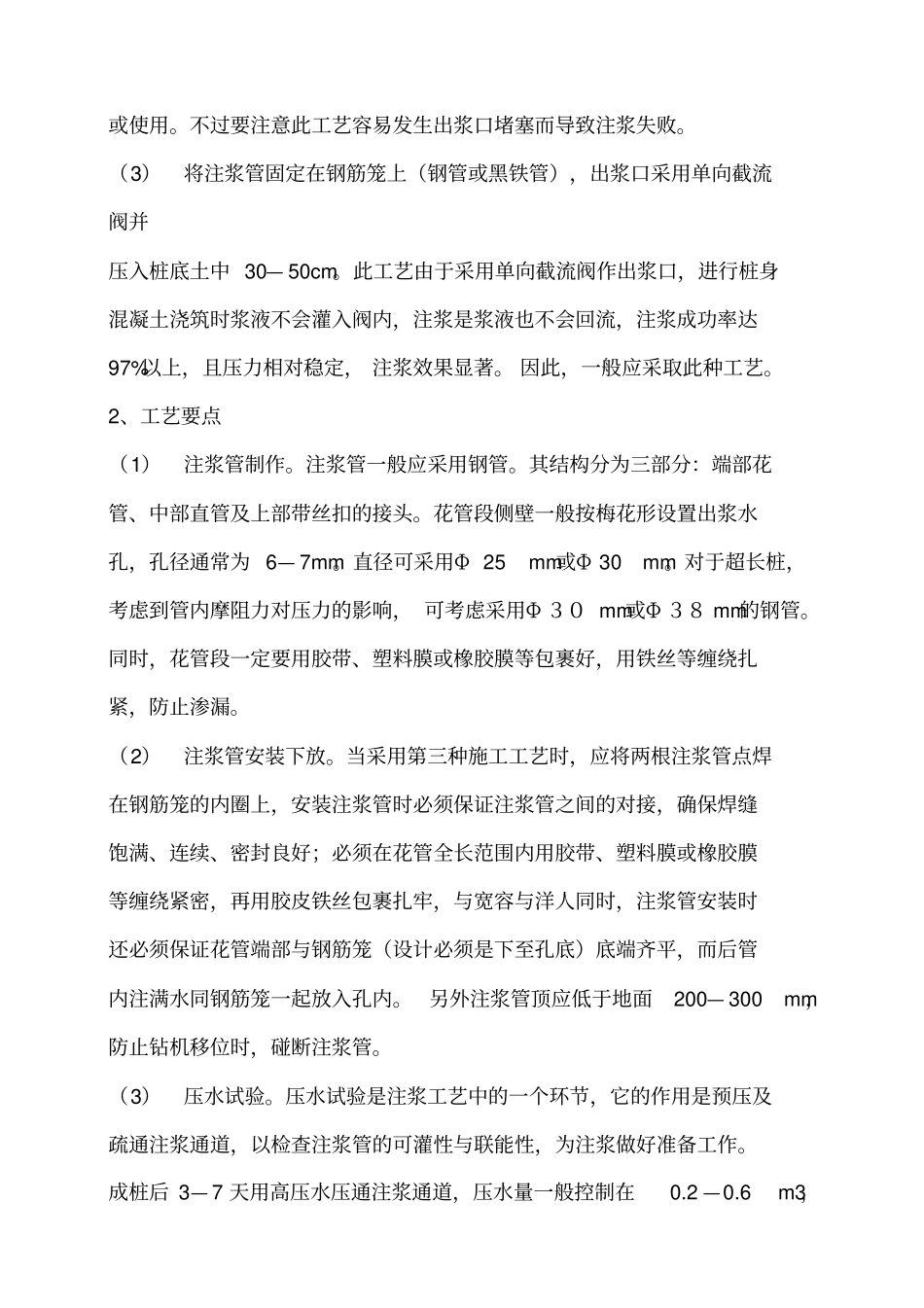

2、工艺要点(1)注浆管制作
注浆管一般应采用钢管

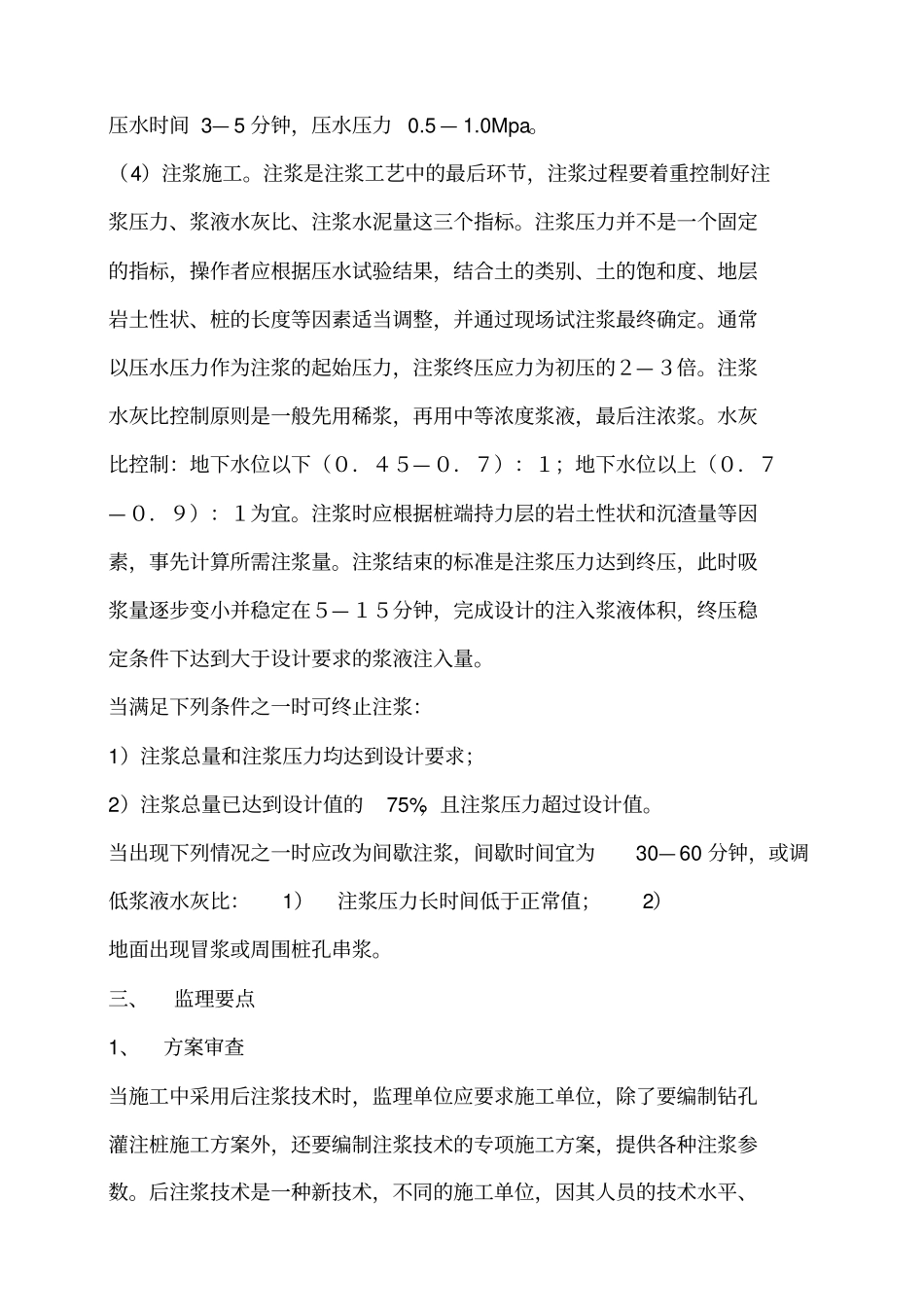

其结构分为三部分:端部花管、中部直管及上部带丝扣的接头
