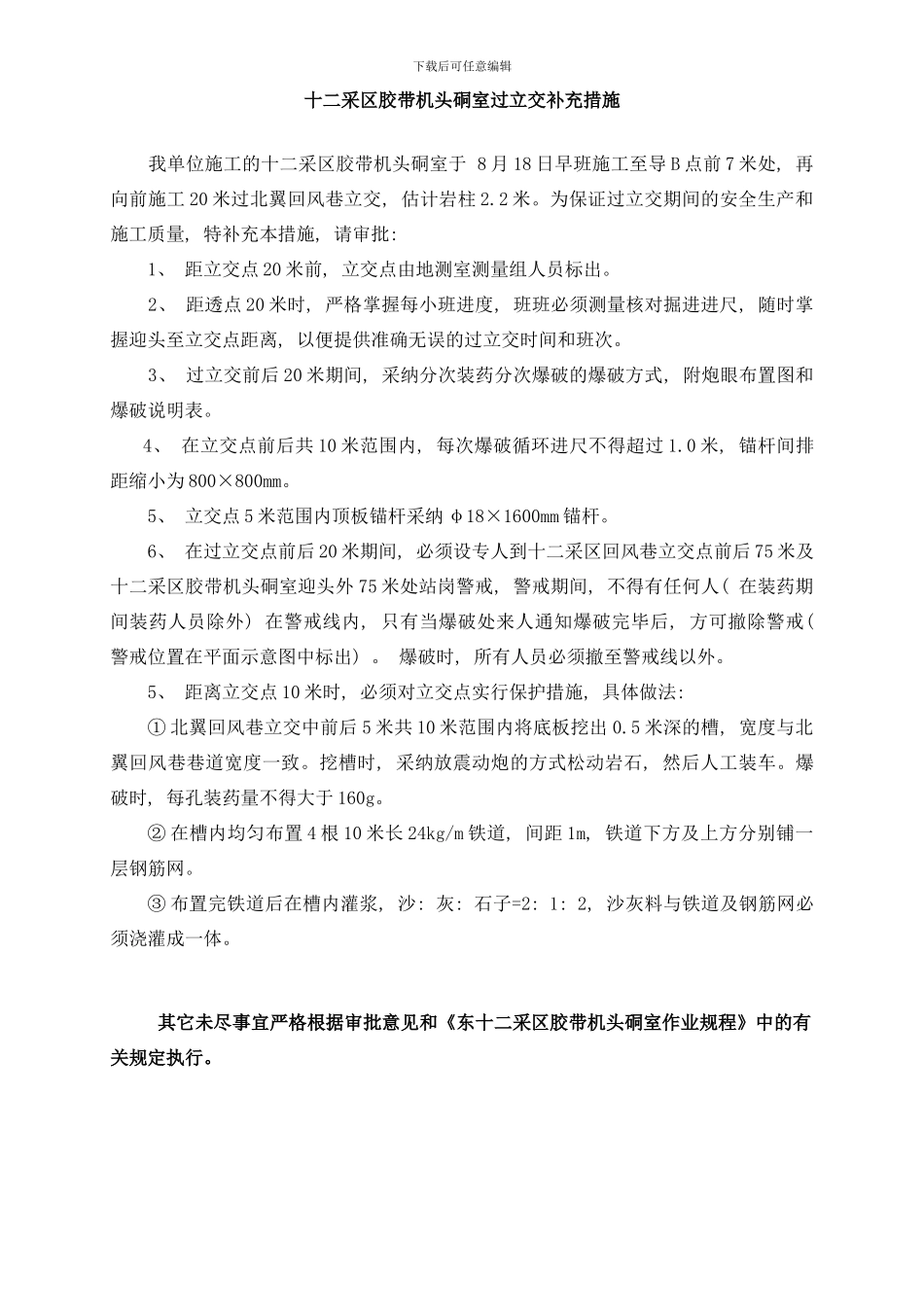

下载后可任意编辑十二采区胶带机头硐室过立交补充措施 我单位施工的十二采区胶带机头硐室于 8 月 18 日早班施工至导 B 点前 7 米处, 再向前施工 20 米过北翼回风巷立交, 估计岩柱 2
为保证过立交期间的安全生产和施工质量, 特补充本措施, 请审批: 1、 距立交点 20 米前, 立交点由地测室测量组人员标出
2、 距透点 20 米时, 严格掌握每小班进度, 班班必须测量核对掘进进尺, 随时掌握迎头至立交点距离, 以便提供准确无误的过立交时间和班次
3、 过立交前后 20 米期间, 采纳分次装药分次爆破的爆破方式, 附炮眼布置图和爆破说明表
4、 在立交点前后共 10 米范围内, 每次爆破循环进尺不得超过 1
0 米, 锚杆间排距缩小为 800×800mm
5、 立交点 5 米范围内顶板锚杆采纳 φ18×1600mm 锚杆
6、 在过立交点前后 20 米期间, 必须设专人到十二采区回风巷立交点前后 75 米及十二采区胶带机头硐室迎头外 75 米处站岗警戒, 警戒期间, 不得有任何人( 在装药期间装药人员除外) 在警戒线内, 只有当爆破处来人通知爆破完毕后, 方可撤除警戒( 警戒位置在平面示意图中标出)
爆破时, 所有人员必须撤至警戒线以外
5、 距离立交点 10 米时, 必须对立交点实行保护措施, 具体做法: ① 北翼回风巷立交中前后 5 米共 10 米范围内将底板挖出 0
5 米深的槽, 宽度与北翼回风巷巷道宽度一致
挖槽时, 采纳放震动炮的方式松动岩石, 然后人工装车
爆破时, 每孔装药量不得大于 160g
② 在槽内均匀布置 4 根 10 米长 24kg/m 铁道, 间距 1m, 铁道下方及上方分别铺一层钢筋网
③ 布置完铁道后在槽内灌浆, 沙: 灰: 石子=2: 1: 2, 沙灰料与铁道及钢筋网必须浇灌成一体
其它未尽事宜严格根据审批意
