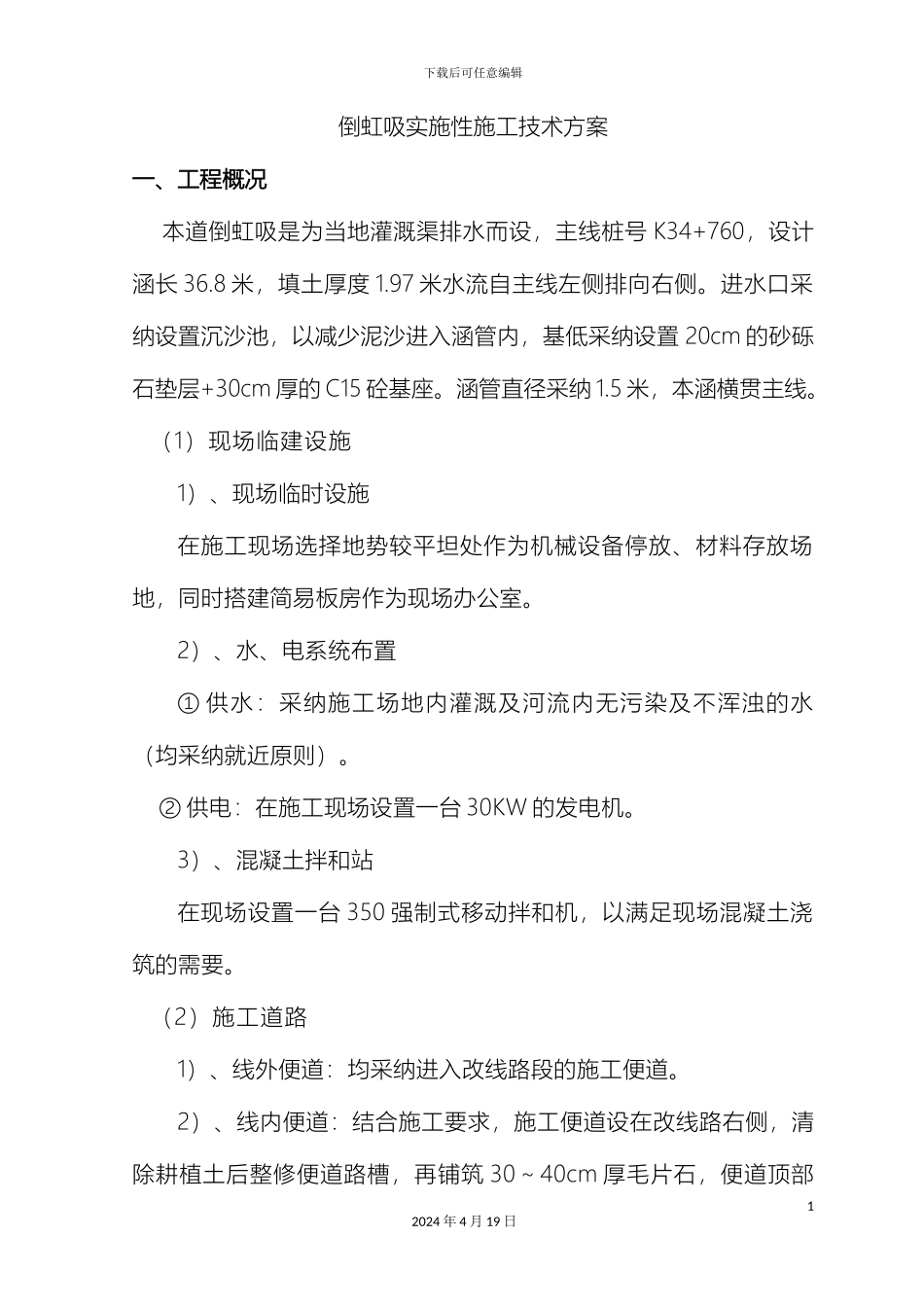

下载后可任意编辑倒虹吸管涵施工技术专项方案12024 年 4 月 19 日下载后可任意编辑倒虹吸实施性施工技术方案一、工程概况 本道倒虹吸是为当地灌溉渠排水而设,主线桩号 K34+760,设计涵长 36.8 米,填土厚度 1.97 米水流自主线左侧排向右侧。进水口采纳设置沉沙池,以减少泥沙进入涵管内,基低采纳设置 20cm 的砂砾石垫层+30cm 厚的 C15 砼基座。涵管直径采纳 1.5 米,本涵横贯主线。(1)现场临建设施1)、现场临时设施在施工现场选择地势较平坦处作为机械设备停放、材料存放场地,同时搭建简易板房作为现场办公室。2)、水、电系统布置① 供水:采纳施工场地内灌溉及河流内无污染及不浑浊的水(均采纳就近原则)。 ② 供电:在施工现场设置一台 30KW 的发电机。3)、混凝土拌和站在现场设置一台 350 强制式移动拌和机,以满足现场混凝土浇筑的需要。(2)施工道路1)、线外便道:均采纳进入改线路段的施工便道。2)、线内便道:结合施工要求,施工便道设在改线路右侧,清除耕植土后整修便道路槽,再铺筑 30~40cm 厚毛片石,便道顶部12024 年 4 月 19 日下载后可任意编辑铺筑 15cm 厚的碎石面层。(3)现场准备:1)本涵洞施工段相应人员组织安排均已到位、该涵洞施工段的协调工作己做好。2)该涵洞施工机械均良好且已配备已到位三、施工方案 1、基础施工 1)在开挖基础前,准确放出中线位置,并用十字栓桩,进行精确的位置、高程控制。2)基坑开挖一般采纳人工开挖,个别开挖深度较大的采纳挖掘机按放样边线,以设计坡比开挖,开挖至距基底标高 20~30cm 时停止用机械开挖,改用人工挖除剩余土方,而且要保证基底的施工宽度,夯实基坑底面。2、铺设垫层先将两端墙下基础砼浇筑到与垫层顶标高相等高处,然后用人工或人工配合机械的方式在基底铺设砂砾垫层,垫层采纳中、粗砂或级配碎石。垫层的含泥量一定要控制在《法律规范》定值内。垫层的厚度、宽度、标高、密实度,必须符合设计图纸的规定。3、浇注基础砼按规定配合比配制 C15 的混凝土,然后用混凝土罐车将混凝土送22024 年 4 月 19 日下载后可任意编辑至指定位置,摊铺振捣,最后人工整平,基础砼的厚度、宽度、标高必须符合设计图纸的规定。基础混凝土浇注时,顶面标高要比设计标高低 2-3cm 以便于管节安装调平。4、吊放涵管基础砼浇筑完成后,重新放出涵洞中心及边线,复测标高,规划出每节涵管的吊放位置和沉降缝位置,人工开凿沉降缝并...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

倒虹吸管涵施工技术专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
