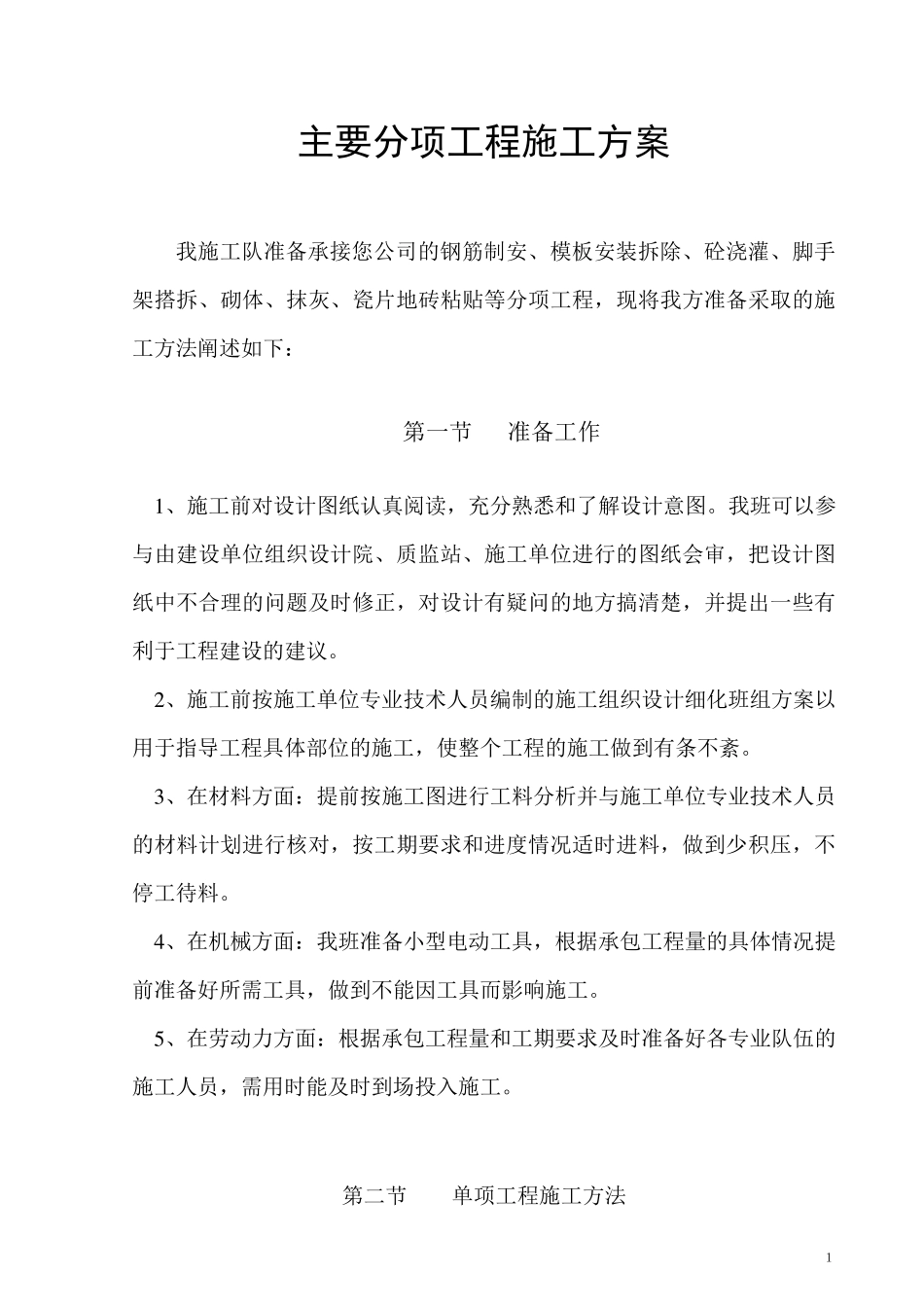

1 主要分项工程施工方案 我施工队准备承接您公司的钢筋制安、模板安装拆除、砼浇灌、脚手架搭拆、砌体、抹灰、瓷片地砖粘贴等分项工程,现将我方准备采取的施工方法阐述如下: 第一节 准备工作 1 、施工前对设计图纸认真阅读,充分熟悉和了解设计意图
我班可以参与由建设单位组织设计院、质监站、施工单位进行的图纸会审,把设计图纸中不合理的问题及时修正,对设计有疑问的地方搞清楚,并提出一些有利于工程建设的建议
2 、施工前按施工单位专业技术人员编制的施工组织设计细化班组方案以用于指导工程具体部位的施工,使整个工程的施工做到有条不紊
3 、在材料方面:提前按施工图进行工料分析并与施工单位专业技术人员的材料计划进行核对,按工期要求和进度情况适时进料,做到少积压,不停 工待 料
4 、在机 械 方面:我班准备小 型 电 动 工具,根 据 承包 工程量 的具体情况提前准备好 所 需 工具,做到不能 因 工具而 影 响 施工
5 、在劳 动 力 方面:根 据 承包 工程量 和工期要求及时准备好 各 专业队伍 的施工人员,需 用时能 及时到场 投 入 施工

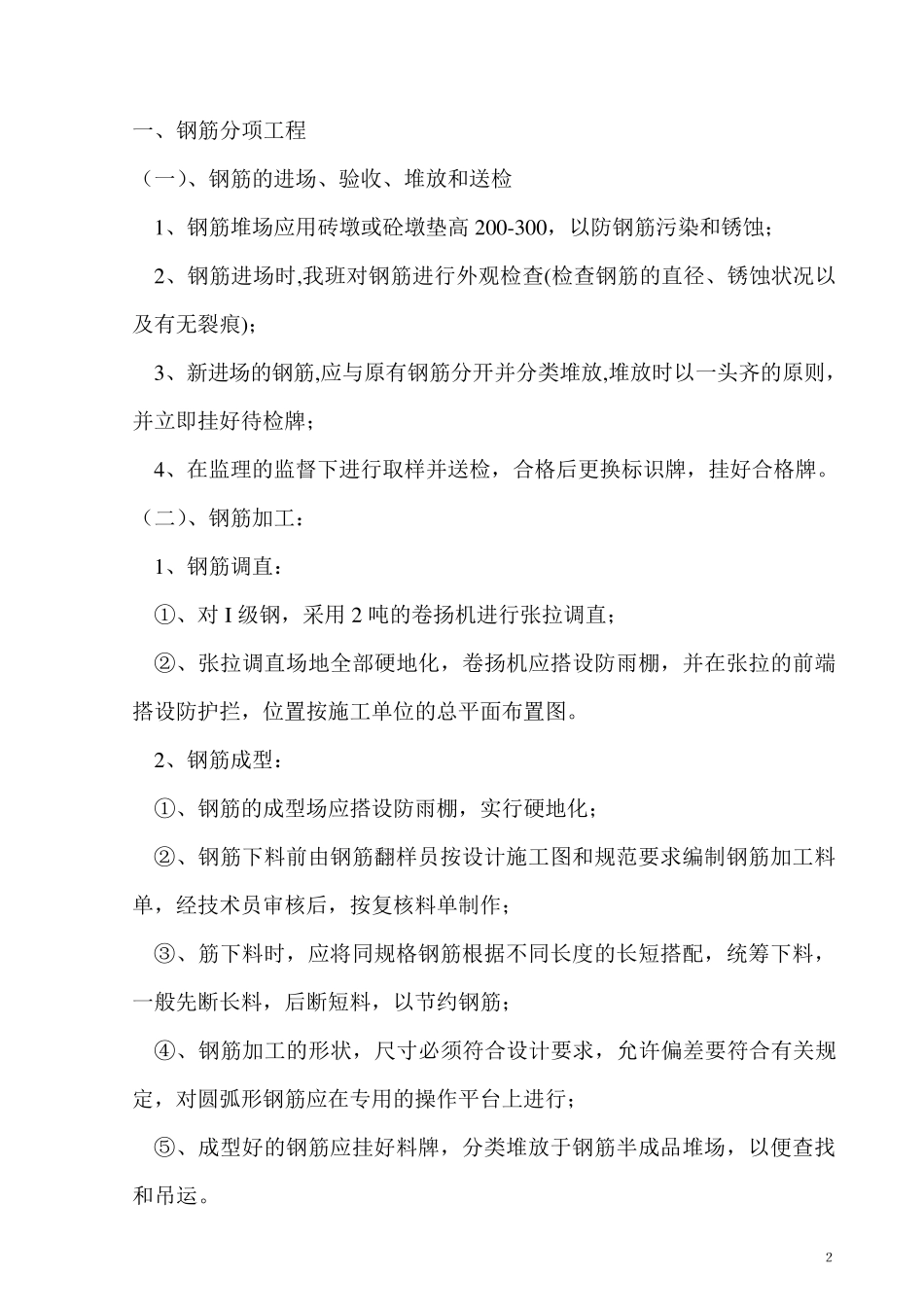

第二 节 单项工程施工方法 2 一、钢筋分项工程 (一)、钢筋的进场、验收、堆放和送检 1、钢筋堆场应用砖墩或砼墩垫高200-300,以防钢筋污染和锈蚀; 2、钢筋进场时,我班对钢筋进行外观检查(检查钢筋的直径、锈蚀状况以及有无裂痕); 3、新进场的钢筋,应与原有钢筋分开并分类堆放,堆放时以一头齐的原则,并立即挂好待检牌; 4、在监理的监督下进行取样并送检,合格后更换标识牌,挂好合格牌
(二)、钢筋加工: 1、钢筋调直: ①、对I级钢,采用2 吨的卷扬机进行张拉调直; ②、张拉调直场地全部硬地化,卷扬机应搭设防雨棚,并在张拉的前端搭设防护拦,位置按施工单位的总平面布置图

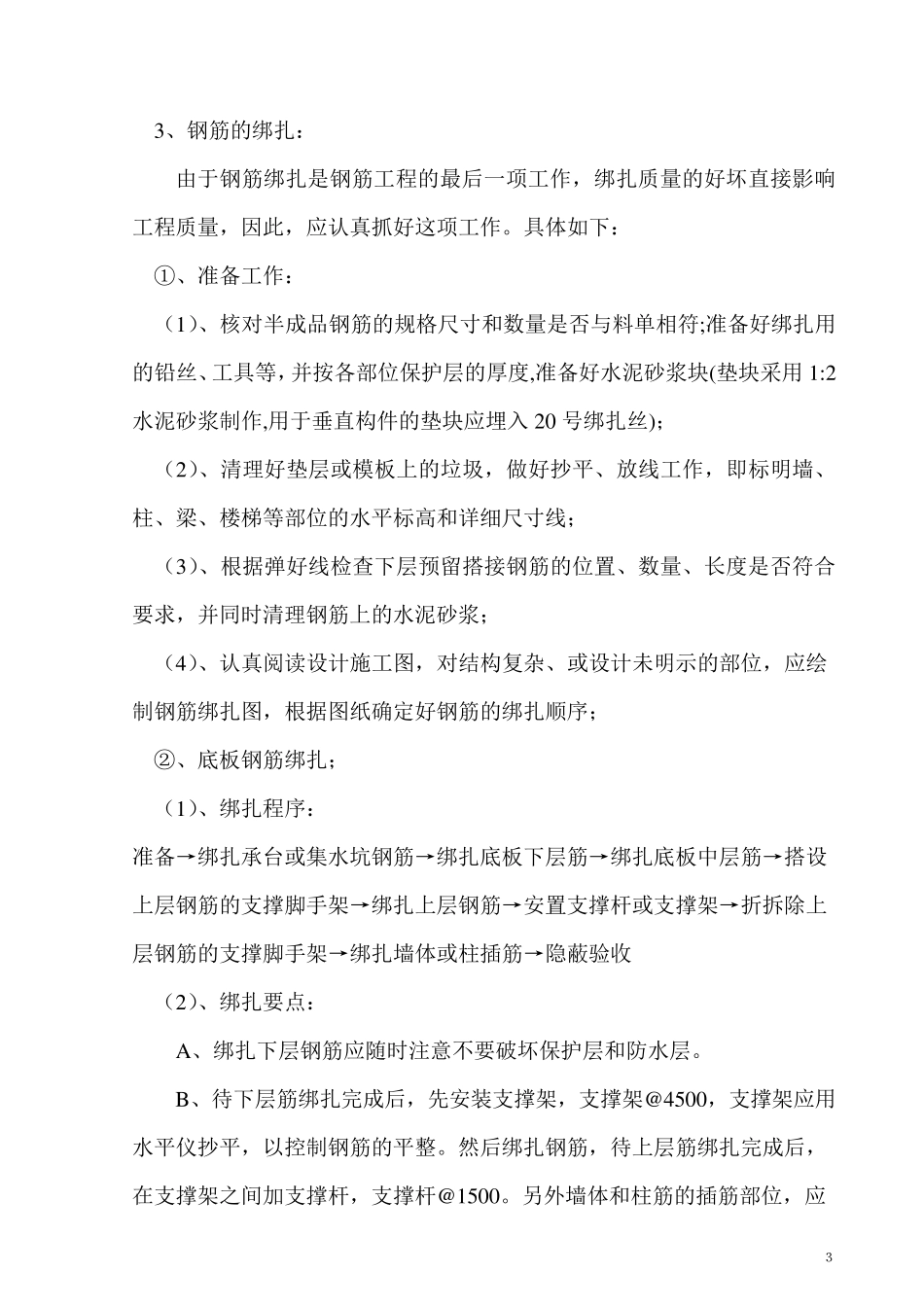

2、钢筋成型: ①、钢筋的成型场应搭设防雨棚,实行硬地化; ②
