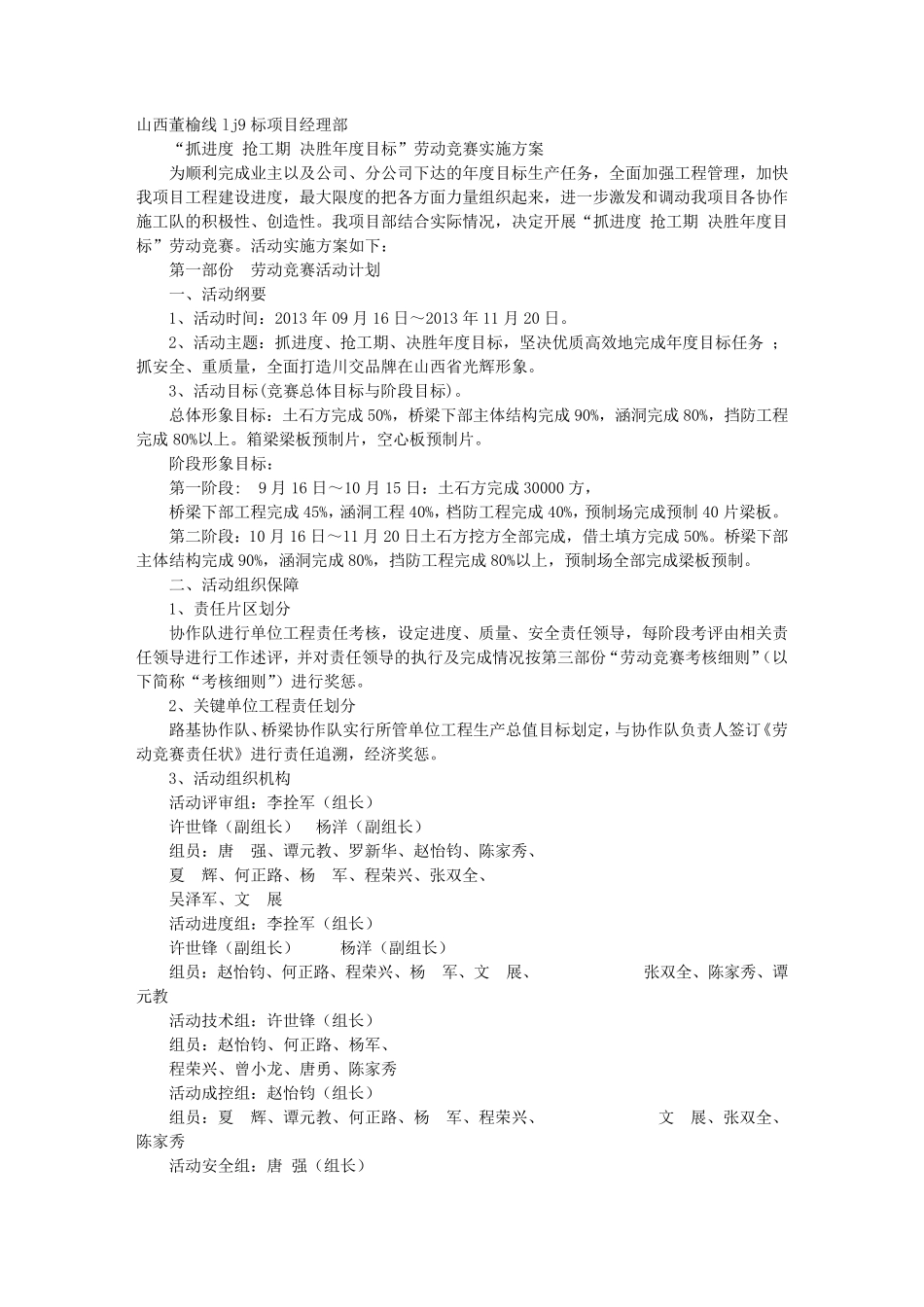

山西董榆线lj9 标项目经理部 “抓进度 抢工期 决胜年度目标”劳动竞赛实施方案 为顺利完成业主以及公司、分公司下达的年度目标生产任务,全面加强工程管理,加快我项目工程建设进度,最大限度的把各方面力量组织起来,进一步激发和调动我项目各协作施工队的积极性、创造性
我项目部结合实际情况,决定开展“抓进度 抢工期 决胜年度目标”劳动竞赛
活动实施方案如下: 第一部份 劳动竞赛活动计划 一、活动纲要 1、活动时间:2013 年 09 月 16 日~2013 年 11 月 20 日
2、活动主题:抓进度、抢工期、决胜年度目标,坚决优质高效地完成年度目标任务 ;抓安全、重质量,全面打造川交品牌在山西省光辉形象
3、活动目标(竞赛总体目标与阶段目标)

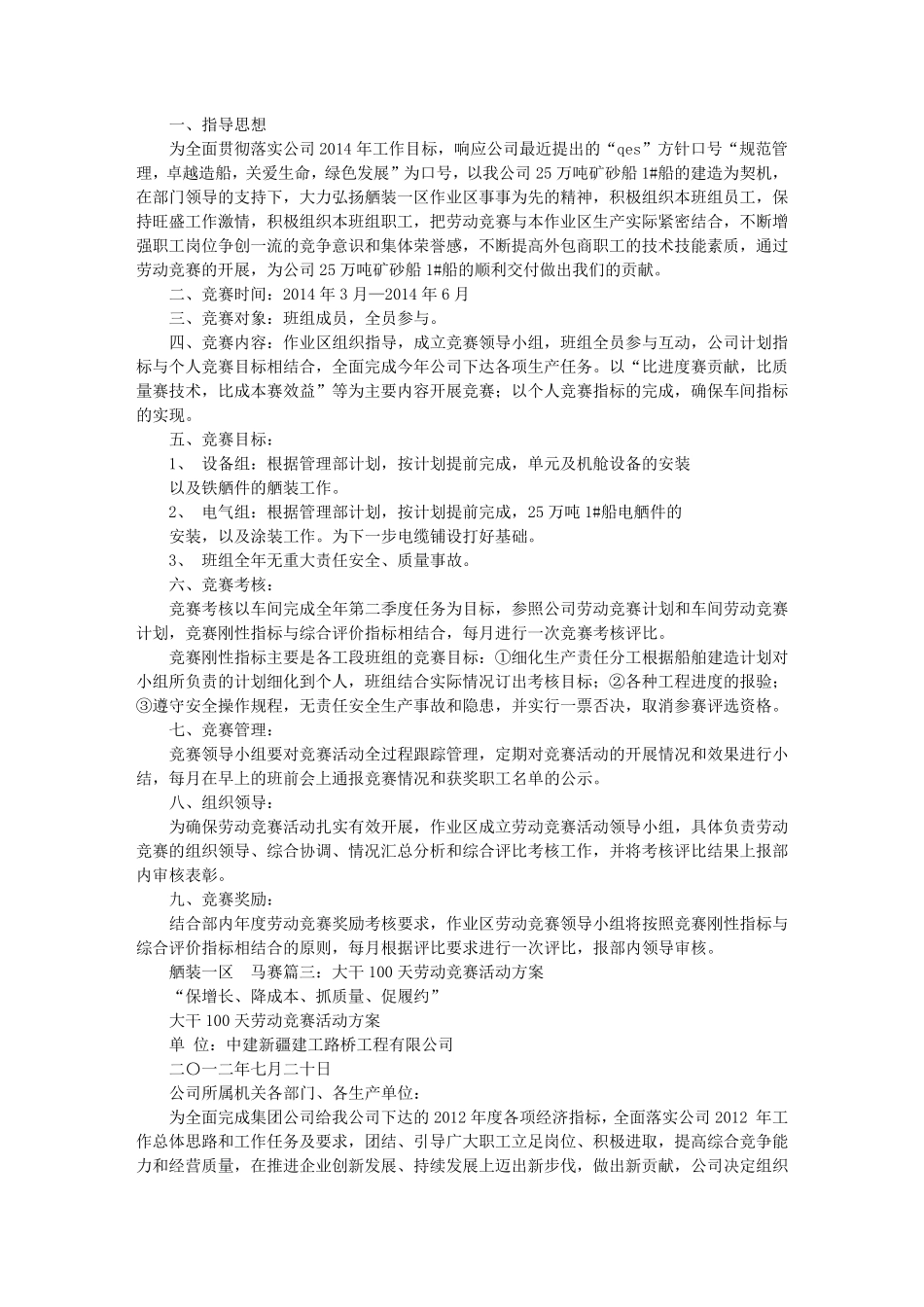

总体形象目标:土石方完成 50%,桥梁下部主体结构完成 90%,涵洞完成 80%,挡防工程完成 80%以上
箱梁梁板预制片,空心板预制片
阶段形象目标: 第一阶段: 9 月 16 日~10 月 15 日:土石方完成 30000 方, 桥梁下部工程完成 45%,涵洞工程 40%,档防工程完成 40%,预制场完成预制40 片梁板
第二阶段:10 月 16 日~11 月 20 日土石方挖方全部完成,借土填方完成 50%
桥梁下部主体结构完成 90%,涵洞完成 80%,挡防工程完成 80%以上,预制场全部完成梁板预制

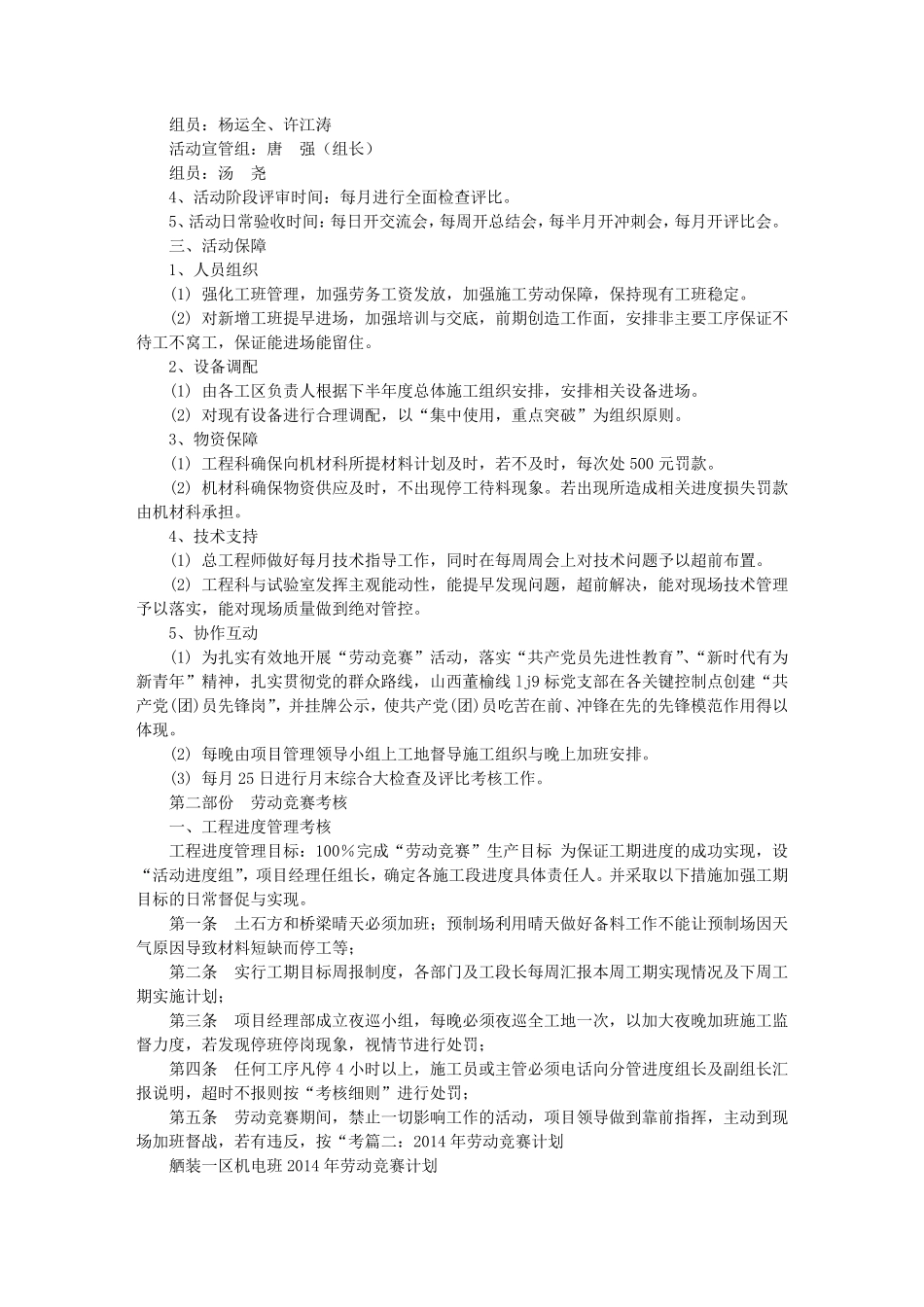

二、活动组织保障 1、责 任片区 划分 协作队进行 单 位 工程责 任考 核 ,设定进度、质量、安全责 任领 导 ,每 阶段考 评 由 相 关 责任领 导 进行 工作述 评 ,并 对 责 任领 导 的执 行 及完成情况按 第三 部份“劳动竞赛考 核 细 则 ”( 以下简 称 “考 核 细 则 ”) 进行 奖 惩
2、关 键 单 位 工程责 任划分 路 基 协作队、桥梁协作队实行 所 管单 位 工程生产总值 目标划定,与
