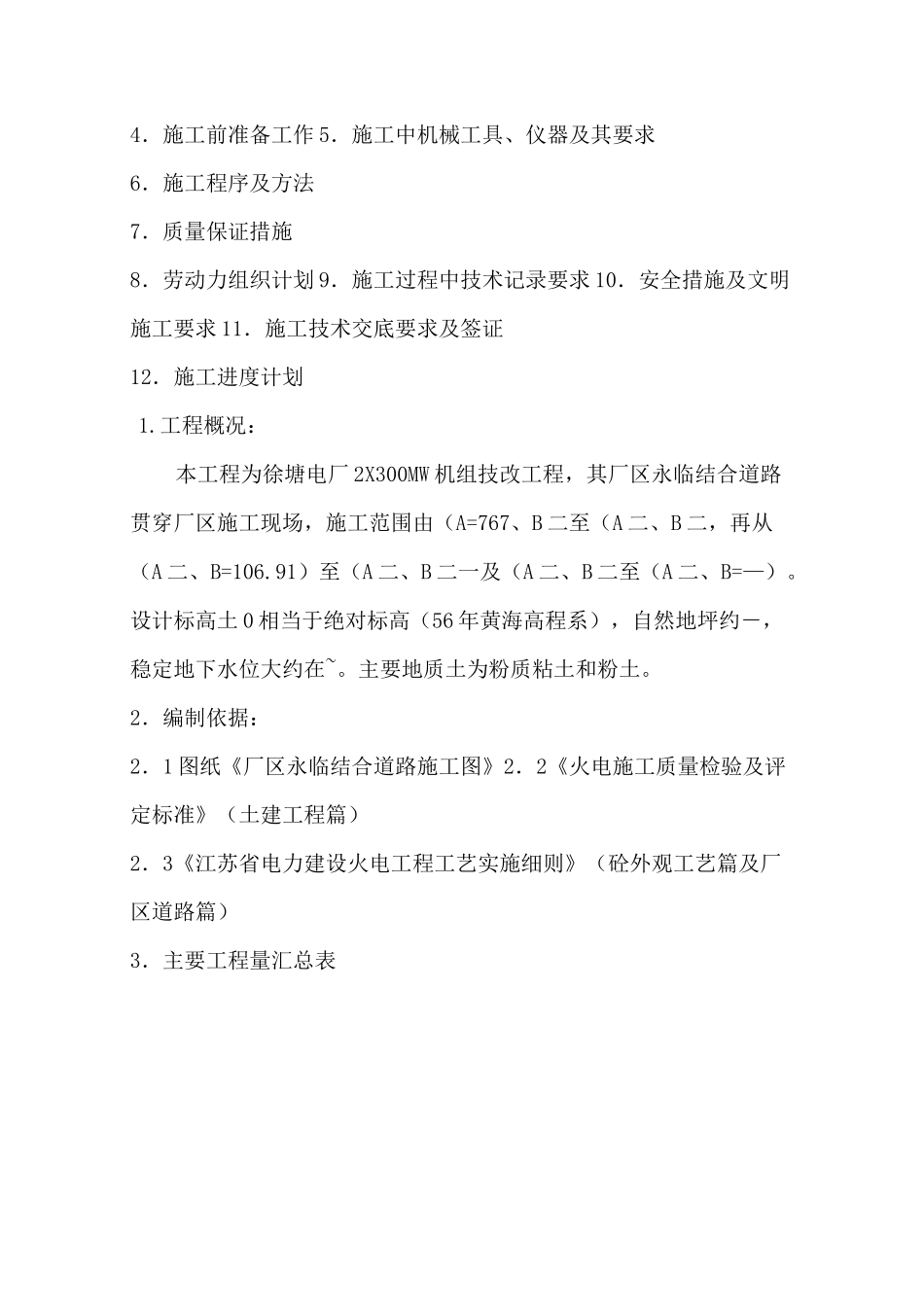

编写费易生日期:审定:批准:第一作业指导书编号:113工程名称:江苏徐塘发电有限责任公司 2X300MW 技改工程作业项目名称:厂区永临结合道路编制单位:江苏省电力建设第一工程公司徐塘分公司日期:审核:王家斌日期:日期:出版日期1.工程概况2.编制依据3.主要工程量汇总4.施工前准备工作 5.施工中机械工具、仪器及其要求6.施工程序及方法7.质量保证措施8.劳动力组织计划 9.施工过程中技术记录要求 10.安全措施及文明施工要求 11.施工技术交底要求及签证12.施工进度计划1
工程概况:本工程为徐塘电厂 2X300MW 机组技改工程,其厂区永临结合道路贯穿厂区施工现场,施工范围由(A=767、B 二至(A 二、B 二,再从(A 二、B=106
91)至(A 二、B 二一及(A 二、B 二至(A 二、B=—)
设计标高土 0 相当于绝对标高(56 年黄海高程系),自然地坪约-,稳定地下水位大约在~
主要地质土为粉质粘土和粉土

2.编制依据:2.1 图纸《厂区永临结合道路施工图》2.2《火电施工质量检验及评定标准》(土建工程篇)2.3《江苏省电力建设火电工程工艺实施细则》(砼外观工艺篇及厂区道路篇)3.主要工程量汇总表序号名称单位数量1C30 砼m325602块石m316403碎石m34104石油沥青m385模板m34004.施工前准备工作4.1 现场“三通一平”,图纸及相关资料到位
4.2 参加施工人员要求及资质
4.2.1 要求劳动力组织充分,参加施工人员体质良好
4.2.2 具有基本的施工技能和较强的安全意识,要求接受过三级安全教育并且考试合格
4.2.3 要求全员有较强的敬业精神和组织纪律性
5.施工中机械工具仪器及其要求5.1 投入施工所需仪器必须经检验无误后方可使用,由专职管理员负责监管,有清楚的标识、标志,并且要定期检查校验
5.2 机械工具仪器汇总表:序号规格
