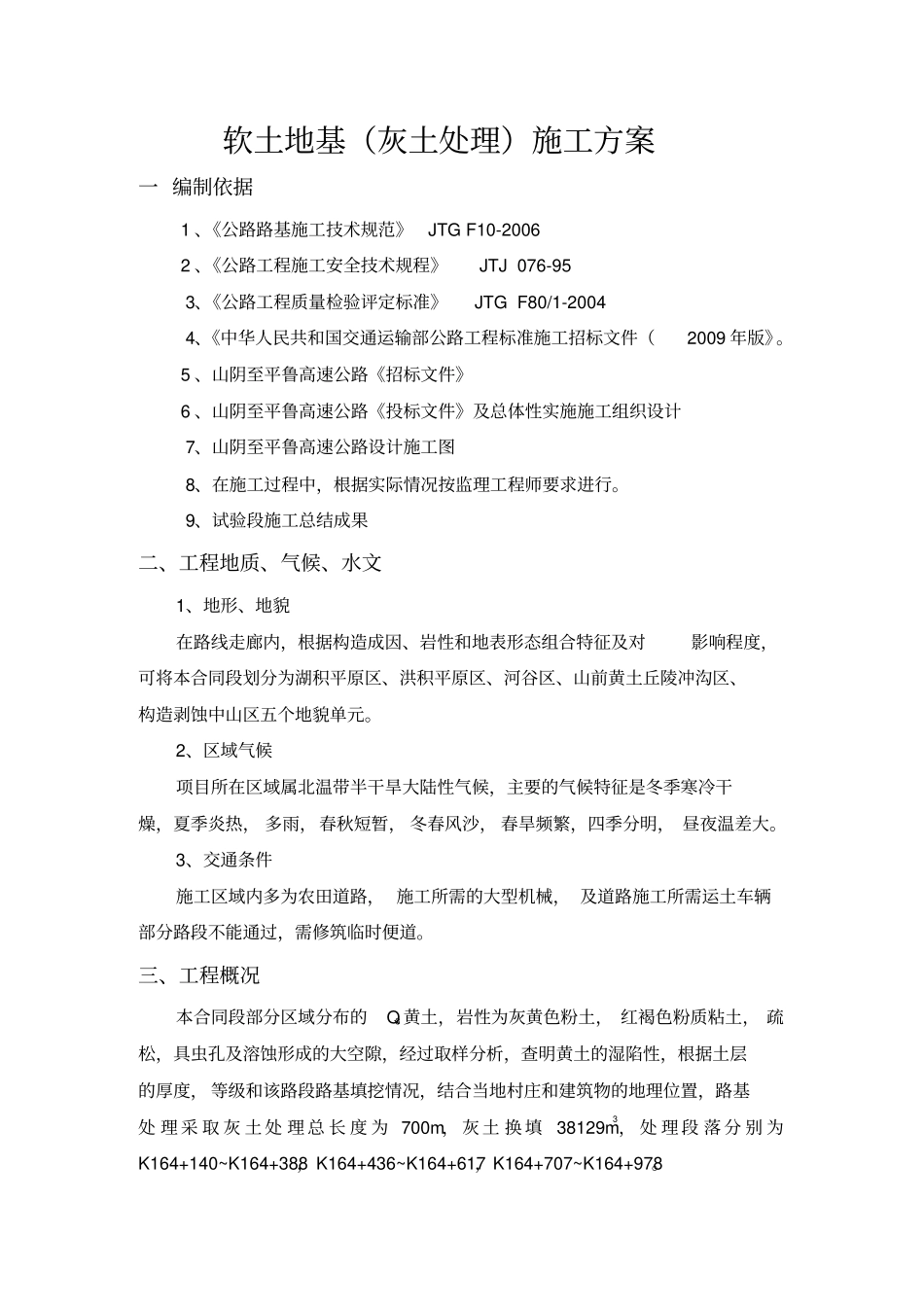

软土地基(灰土处理)施工方案一 编制依据 1 、《公路路基施工技术规范》JTG F10-2006 2 、《公路工程施工安全技术规程》 JTJ 076-953、《公路工程质量检验评定标准》 JTG F80/1-20044、《中华人民共和国交通运输部公路工程标准施工招标文件(2009 年版》
5 、山阴至平鲁高速公路《招标文件》 6 、山阴至平鲁高速公路《投标文件》及总体性实施施工组织设计7、山阴至平鲁高速公路设计施工图8、在施工过程中,根据实际情况按监理工程师要求进行
9、试验段施工总结成果二、工程地质、气候、水文1、地形、地貌在路线走廊内,根据构造成因、岩性和地表形态组合特征及对影响程度,可将本合同段划分为湖积平原区、洪积平原区、河谷区、山前黄土丘陵冲沟区、构造剥蚀中山区五个地貌单元
2、区域气候项目所在区域属北温带半干旱大陆性气候,主要的气候特征是冬季寒冷干燥,夏季炎热, 多雨,春秋短暂, 冬春风沙, 春旱频繁,四季分明, 昼夜温差大
3、交通条件施工区域内多为农田道路, 施工所需的大型机械, 及道路施工所需运土车辆部分路段不能通过,需修筑临时便道
三、工程概况本合同段部分区域分布的Q3 黄土,岩性为灰黄色粉土, 红褐色粉质粘土, 疏松,具虫孔及溶蚀形成的大空隙,经过取样分析,查明黄土的湿陷性,根据土层的厚度, 等级和该路段路基填挖情况,结合当地村庄和建筑物的地理位置,路基处 理 采 取 灰 土 处 理 总 长 度 为 700m, 灰 土 换 填38129m3, 处 理 段 落 分 别 为K164+140~K164+388,K164+436~K164+617,K164+707~K164+978
四、组织机构人员组织机构图五、施工方案和工艺技术措施A

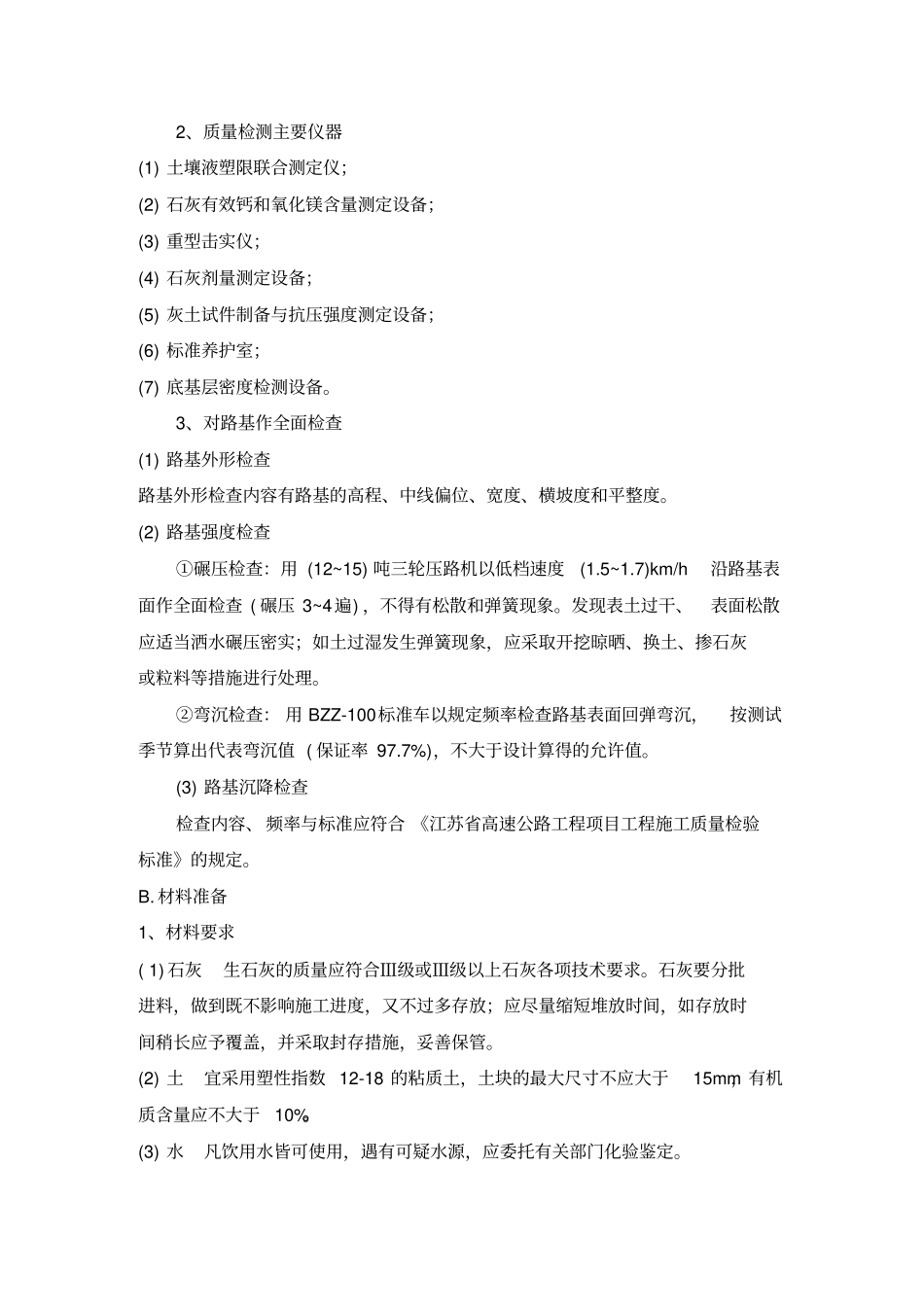

准备工作1、配备齐全的施工机具和配件,做好开工前的保养、试机工作,并保证在施工期间一般不发生有碍施工进度和质量的故障
