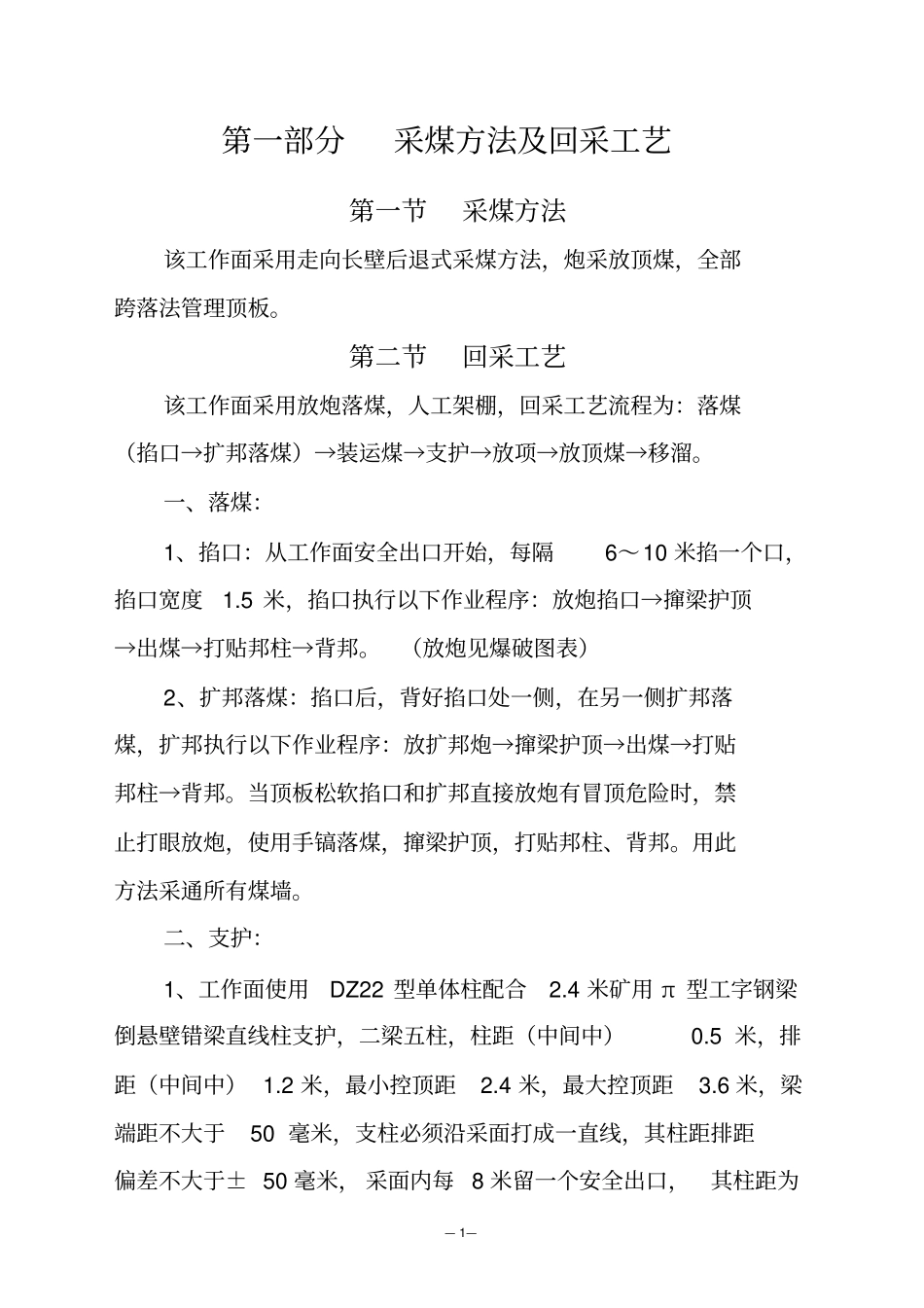

白水文化煤业有限公司采煤工作面作业规程工作面名称 : 编制: 矿长: 总工程师: 施工负责人 : 编制日期: 年月日— 1—第一部分采煤方法及回采工艺第一节采煤方法该工作面采用走向长壁后退式采煤方法,炮采放顶煤,全部跨落法管理顶板
第二节回采工艺该工作面采用放炮落煤,人工架棚,回采工艺流程为:落煤(掐口→扩邦落煤)→装运煤→支护→放项→放顶煤→移溜
一、落煤:1、掐口:从工作面安全出口开始,每隔6~10 米掐一个口,掐口宽度1
5 米,掐口执行以下作业程序:放炮掐口→撺梁护顶→出煤→打贴邦柱→背邦
(放炮见爆破图表)2、扩邦落煤:掐口后,背好掐口处一侧,在另一侧扩邦落煤,扩邦执行以下作业程序:放扩邦炮→撺梁护顶→出煤→打贴邦柱→背邦
当顶板松软掐口和扩邦直接放炮有冒顶危险时,禁止打眼放炮,使用手镐落煤,撺梁护顶,打贴邦柱、背邦
用此方法采通所有煤墙
二、支护:1、工作面使用DZ22 型单体柱配合2
4 米矿用 π 型工字钢梁倒悬壁错梁直线柱支护,二梁五柱,柱距(中间中)0
5 米,排距(中间中) 1
2 米,最小控顶距2
4 米,最大控顶距3
6 米,梁端距不大于50 毫米,支柱必须沿采面打成一直线,其柱距排距偏差不大于± 50 毫米, 采面内每 8 米留一个安全出口,其柱距为— 2—0

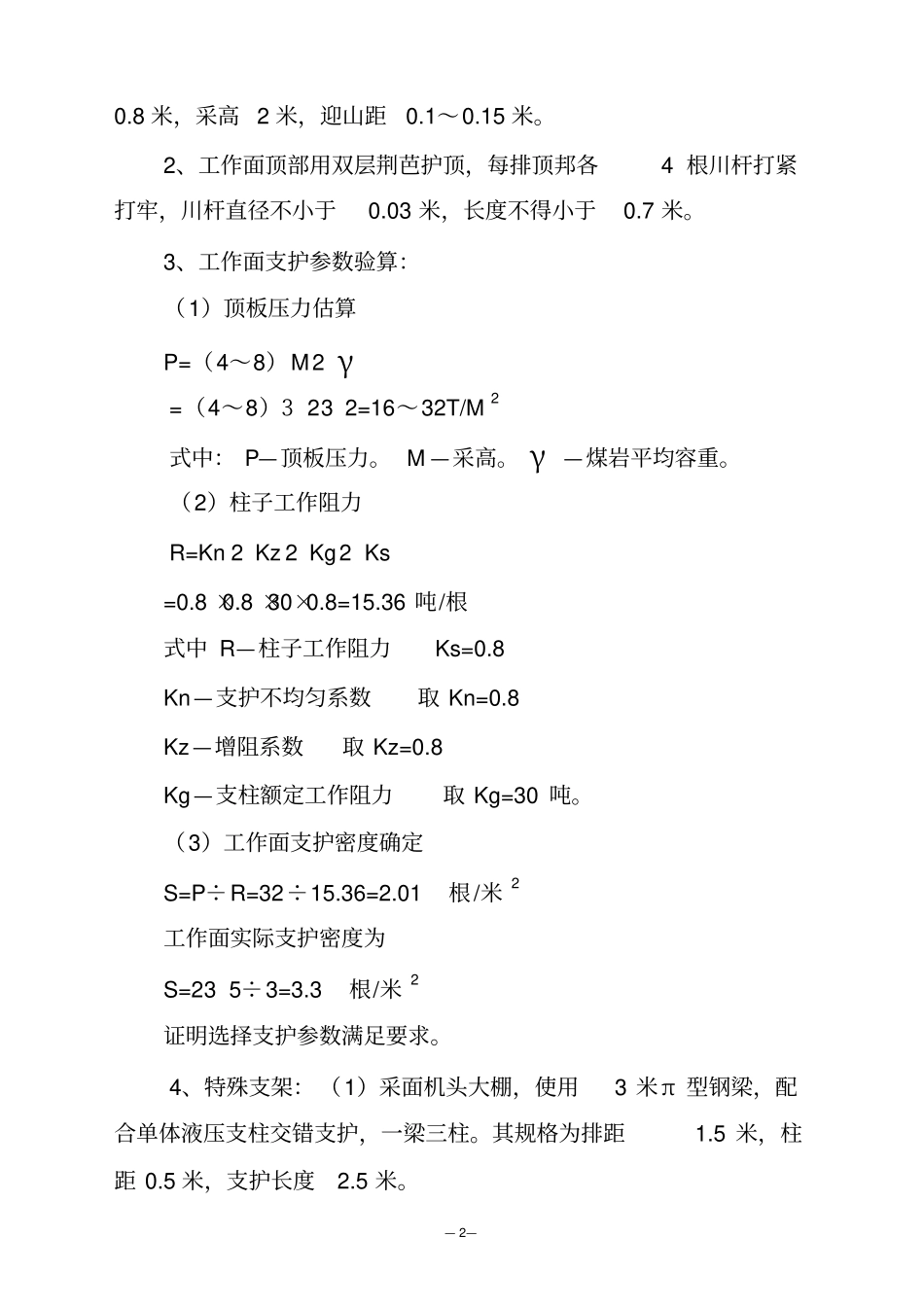

8 米,采高 2 米,迎山距0
2、工作面顶部用双层荆芭护顶,每排顶邦各4 根川杆打紧打牢,川杆直径不小于0
03 米,长度不得小于0
3、工作面支护参数验算:(1)顶板压力估算P=(4~8)M2 γ=(4~8)3 23 2=16~32T/M2式中: P—顶板压力
γ —煤岩平均容重
(2)柱子工作阻力R=Kn 2 Kz 2 Kg2 Ks =0
8 ×30×0
36 吨/根式中 R—柱子工作阻力Ks=0
8 Kn—支护不均匀系数
