一、工程概况工程名称建设规模建设单位设计单位施工单位地理位置周边环境主 要 工 作内容施工周期冲洗、试压概况本热力站工程为新建项目,总供热面积506898㎡,总热负荷 39260kW
站内设 9个系统,包括住宅地板采暖,配套公建空调、泳池加热以及生活热水系统
采暖系统二次侧定压方式为补水变频定压,中、高区生活热水水源为站外变频加压给水,低区生活热水水源为市政给水
热力站位于地下 3层,站内有换热机组 6组,容积式换热器 3组,均属于压力容器
站内、外主要供热管道总长度约为2500米
设备、管道按站内、外和供回水的特征,共划分为 53个分系统
根据相应国家规范、设计、热力集团以及监理交底要求,站内外所有管道安装完毕后均需进行分段强度试验、管道冲洗工作,管道分段试压、冲洗合格后才能与设备相连接,进行系统严密性试验
冲洗、试压合格后才能进行后续的接头防腐、管道保温工序
目前站内、外所有设备、管线均按施工图纸要求定位安装完毕
可以开展设备、管道冲洗、试压相关工作

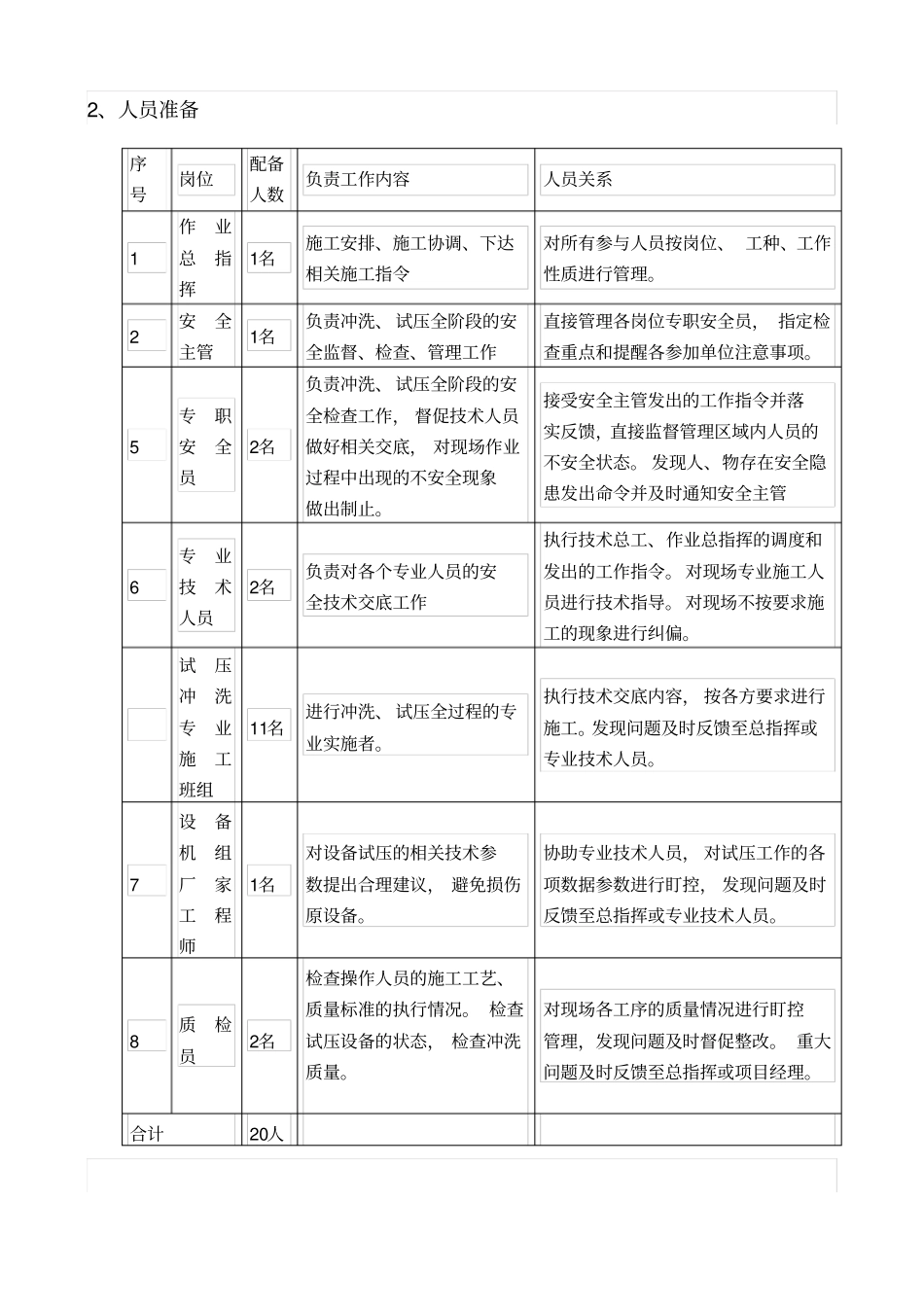

二、编制依据《城镇供热管网工程施工及验收规范》CJJ 28-2014 《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2002 热力站工程热机 施工图施工组织设计三、冲洗、试压工作准备(一)组建机构1、组织机构框图项目经理安全主管作业总指挥试 压冲 洗专 业施 工班组现 场专 职安 全员现 场安 全巡检现 场专 业技 术人员设 备厂 家专 业工 程师质 量检 查员2、人员准备序号岗位配备人数负责工作内容人员关系1 作业总指挥1名施工安排、施工协调、下达相关施工指令对所有参与人员按岗位、 工种、工作性质进行管理
2 安全主管1名负责冲洗、 试压全阶段的安全监督、检查、管理工作直接管理各岗位专职安全员, 指定检查重点和提醒各参加单位注意事项
5 专职安全员2名负责冲洗、 试压全阶段的安全检查工作, 督促技术人员做好
