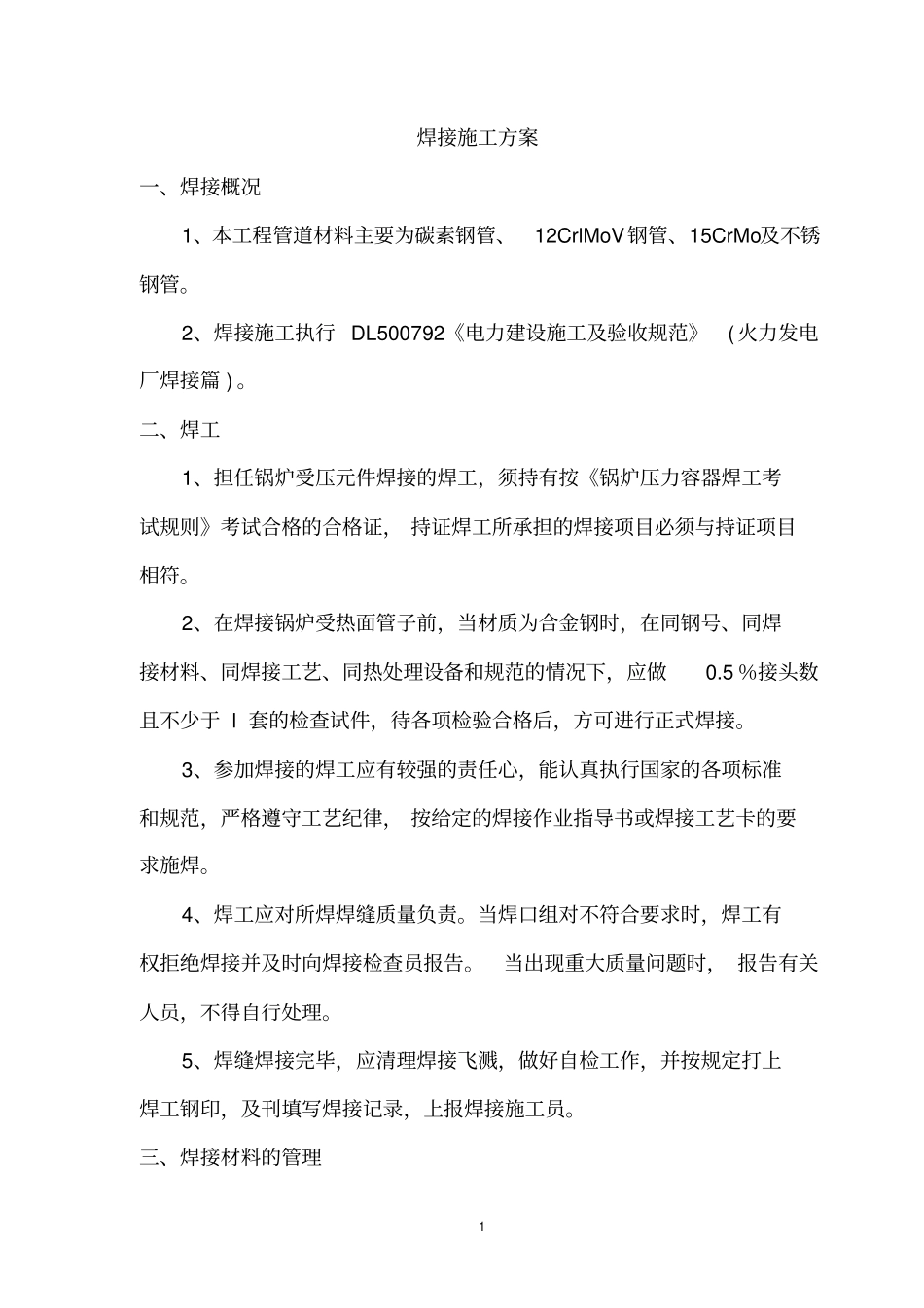

1 焊接施工方案一、焊接概况1、本工程管道材料主要为碳素钢管、12CrlMoV钢管、15CrMo及不锈钢管
2、焊接施工执行 DL5007 92《电力建设施工及验收规范》(火力发电厂焊接篇 )
二、焊工1、担任锅炉受压元件焊接的焊工,须持有按《锅炉压力容器焊工考试规则》考试合格的合格证, 持证焊工所承担的焊接项目必须与持证项目相符
2、在焊接锅炉受热面管子前,当材质为合金钢时,在同钢号、同焊接材料、同焊接工艺、同热处理设备和规范的情况下,应做0
5 %接头数且不少于 l 套的检查试件,待各项检验合格后,方可进行正式焊接
3、参加焊接的焊工应有较强的责任心,能认真执行国家的各项标准和规范,严格遵守工艺纪律, 按给定的焊接作业指导书或焊接工艺卡的要求施焊
4、焊工应对所焊焊缝质量负责
当焊口组对不符合要求时,焊工有权拒绝焊接并及时向焊接检查员报告
当出现重大质量问题时, 报告有关人员,不得自行处理
5、焊缝焊接完毕,应清理焊接飞溅,做好自检工作,并按规定打上焊工钢印,及刊填写焊接记录,上报焊接施工员
三、焊接材料的管理2 l 、采用的焊接材料应符合设计文件规定
焊接材料及焊接用的各种气体必须有质量证明书或合格证,并符合国家有关标准的规定, 本工程中使用的焊条应符合GB5117《碳钢焊条》、GB5l18— 95《低合金钢焊条》的规定;焊丝应符合GB1300《焊接用钢丝》的要求
标准规定或对焊材质量有怀疑时,应进行抽查试验,待试验合格后方刮可使用
2、施工现场专门设置焊材室, 井由专职人员负责焊材的管理、验收、烘干、贮存、发放、回收等工作
焊材室须安装除湿设备,以防焊材受潮( 温度宜在 5℃以上,相对湿度应小于60%)
3、焊条按规定的温度烘焙,烘焙时每只烘箱每次只能烘一种牌号的焊条

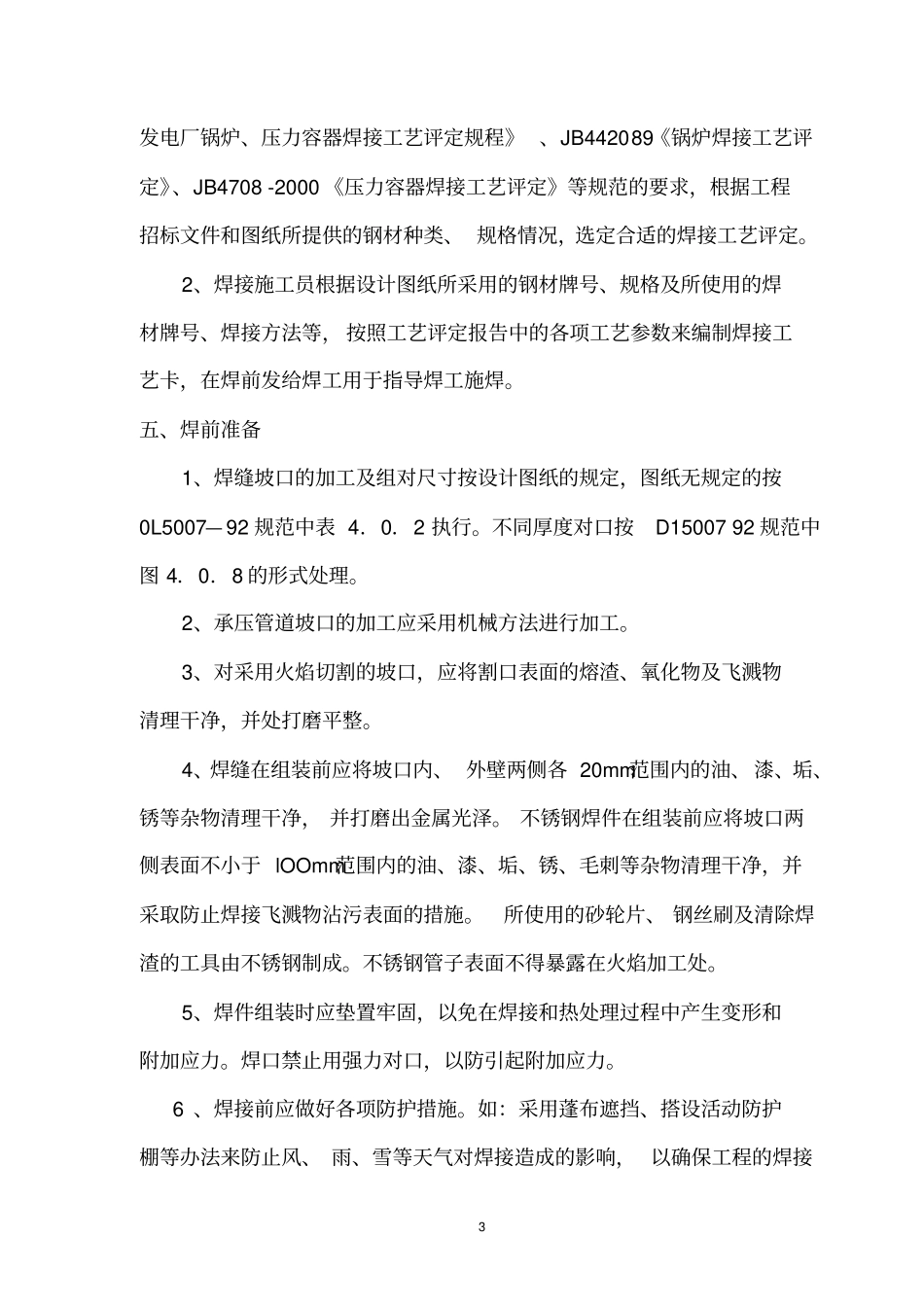

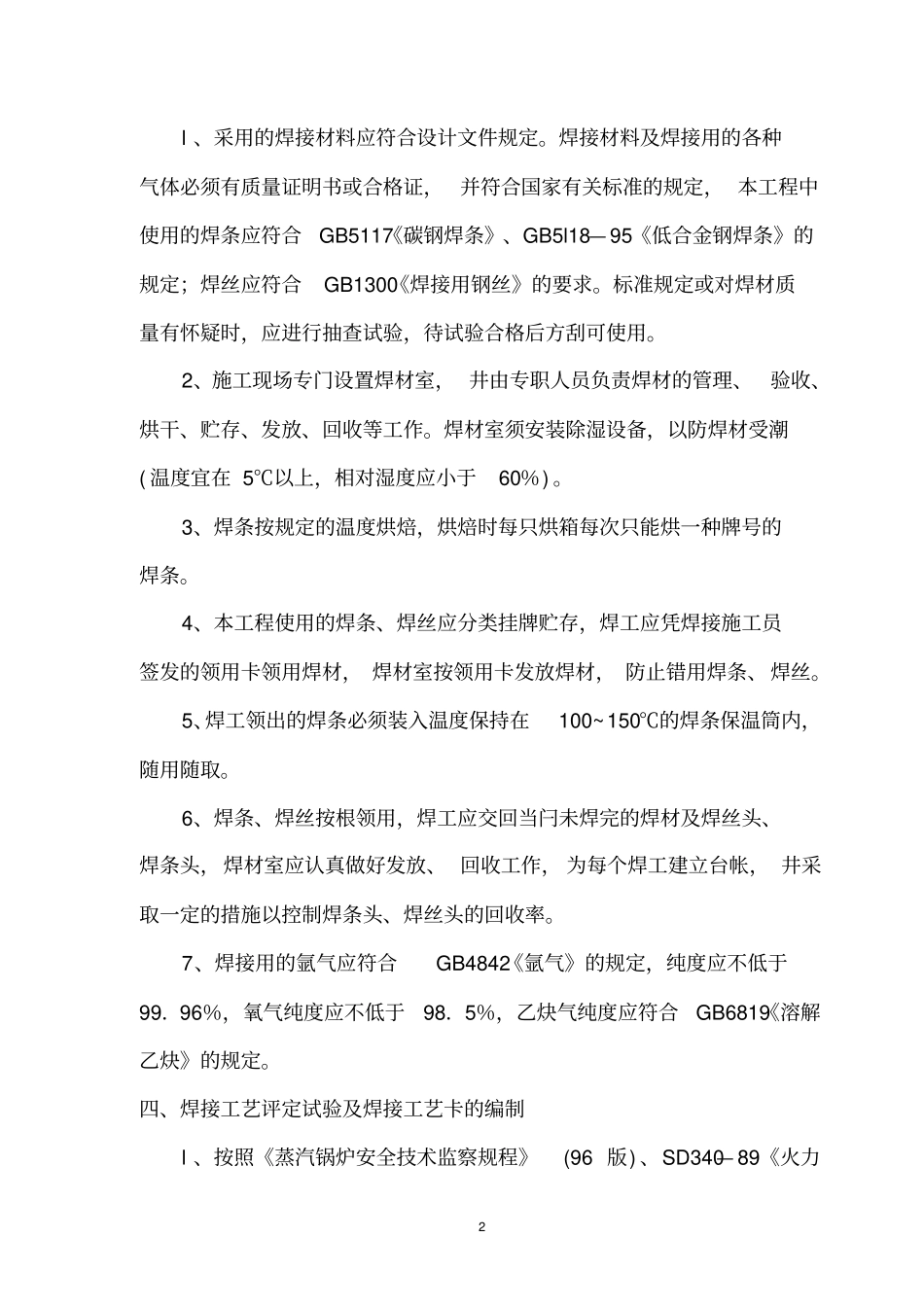

4、本工程使用的焊条、焊丝应分类挂牌贮存,焊工应凭焊接施工员签发的领用卡领用焊材, 焊材室按领
