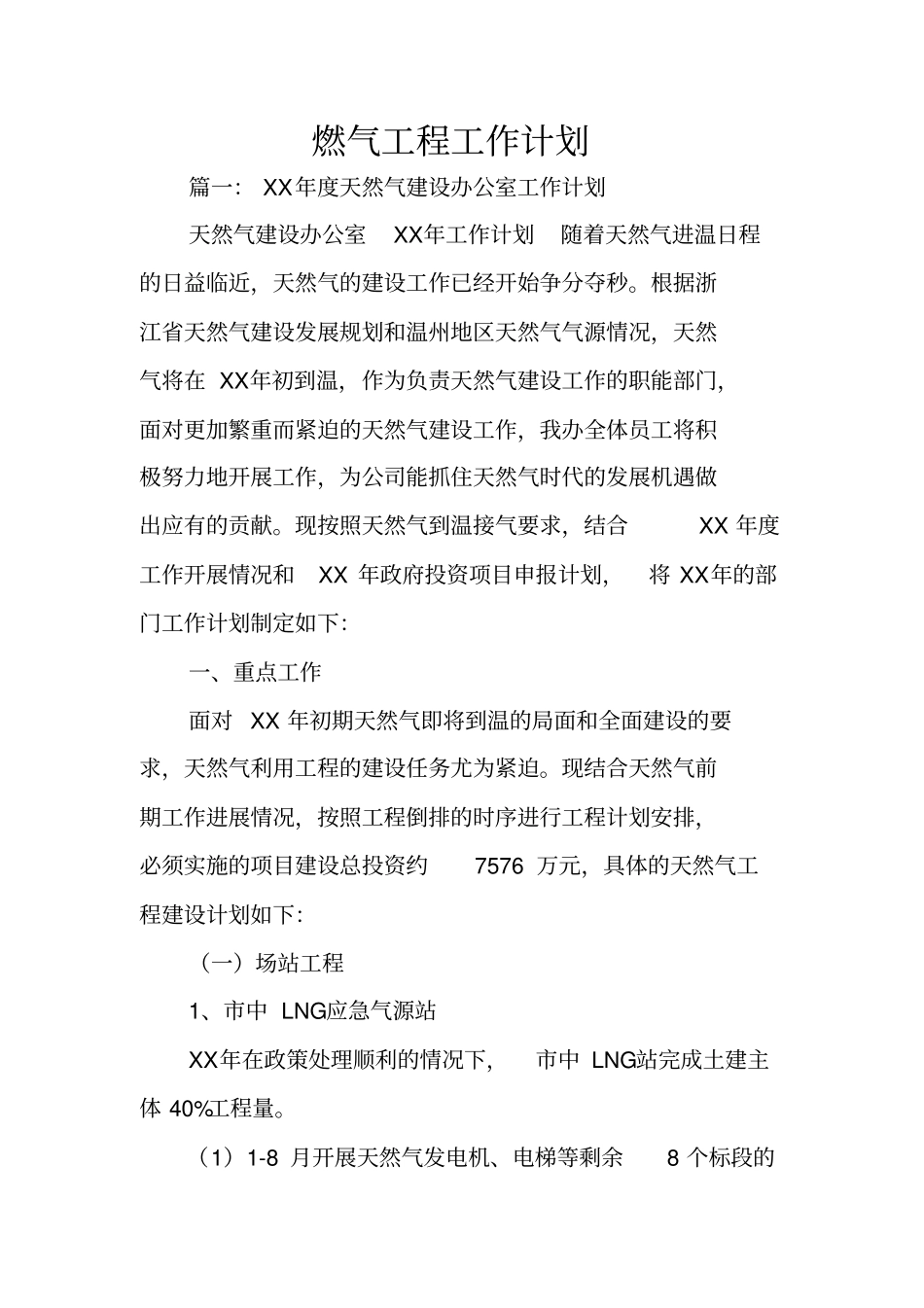

燃气工程工作计划篇一: XX年度天然气建设办公室工作计划天然气建设办公室XX年工作计划随着天然气进温日程的日益临近,天然气的建设工作已经开始争分夺秒
根据浙江省天然气建设发展规划和温州地区天然气气源情况,天然气将在 XX年初到温,作为负责天然气建设工作的职能部门,面对更加繁重而紧迫的天然气建设工作,我办全体员工将积极努力地开展工作,为公司能抓住天然气时代的发展机遇做出应有的贡献
现按照天然气到温接气要求,结合XX 年度工作开展情况和 XX 年政府投资项目申报计划,将 XX年的部门工作计划制定如下:一、重点工作面对 XX 年初期天然气即将到温的局面和全面建设的要求,天然气利用工程的建设任务尤为紧迫
现结合天然气前期工作进展情况,按照工程倒排的时序进行工程计划安排,必须实施的项目建设总投资约7576 万元,具体的天然气工程建设计划如下:(一)场站工程1、市中 LNG应急气源站XX年在政策处理顺利的情况下,市中 LNG站完成土建主体 40%工程量

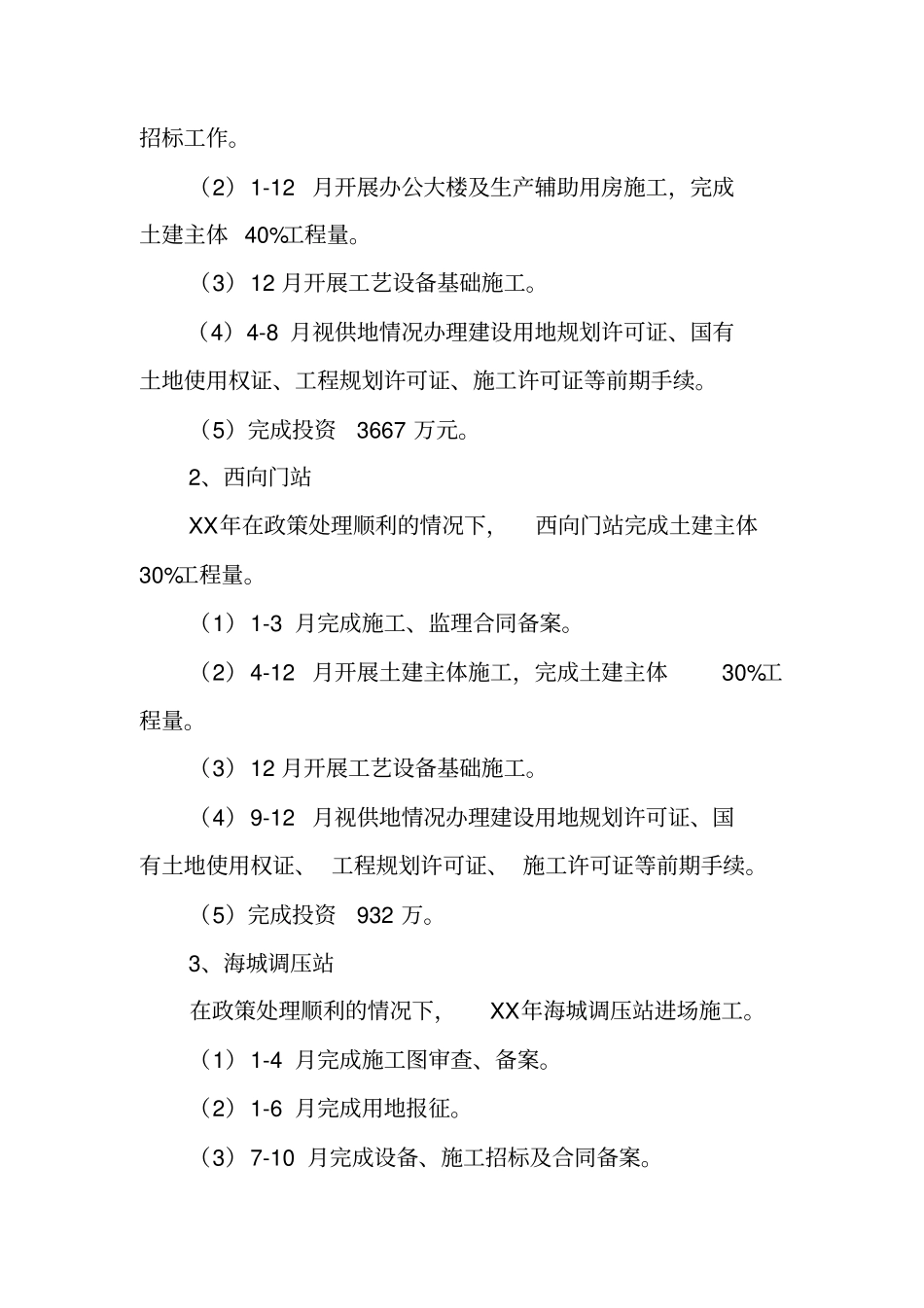

(1)1-8 月开展天然气发电机、电梯等剩余8 个标段的招标工作
(2)1-12 月开展办公大楼及生产辅助用房施工,完成土建主体 40%工程量
(3)12 月开展工艺设备基础施工
(4)4-8 月视供地情况办理建设用地规划许可证、国有土地使用权证、工程规划许可证、施工许可证等前期手续
(5)完成投资3667 万元
2、西向门站XX年在政策处理顺利的情况下,西向门站完成土建主体30%工程量
(1)1-3 月完成施工、监理合同备案
(2)4-12 月开展土建主体施工,完成土建主体30%工程量
(3)12 月开展工艺设备基础施工
(4)9-12 月视供地情况办理建设用地规划许可证、国有土地使用权证、 工程规划许可证、 施工许可证等前期手续
(5)完成投资932 万
3、海城调压站在政策处理顺利的情况下,XX年海城调压站进场施工

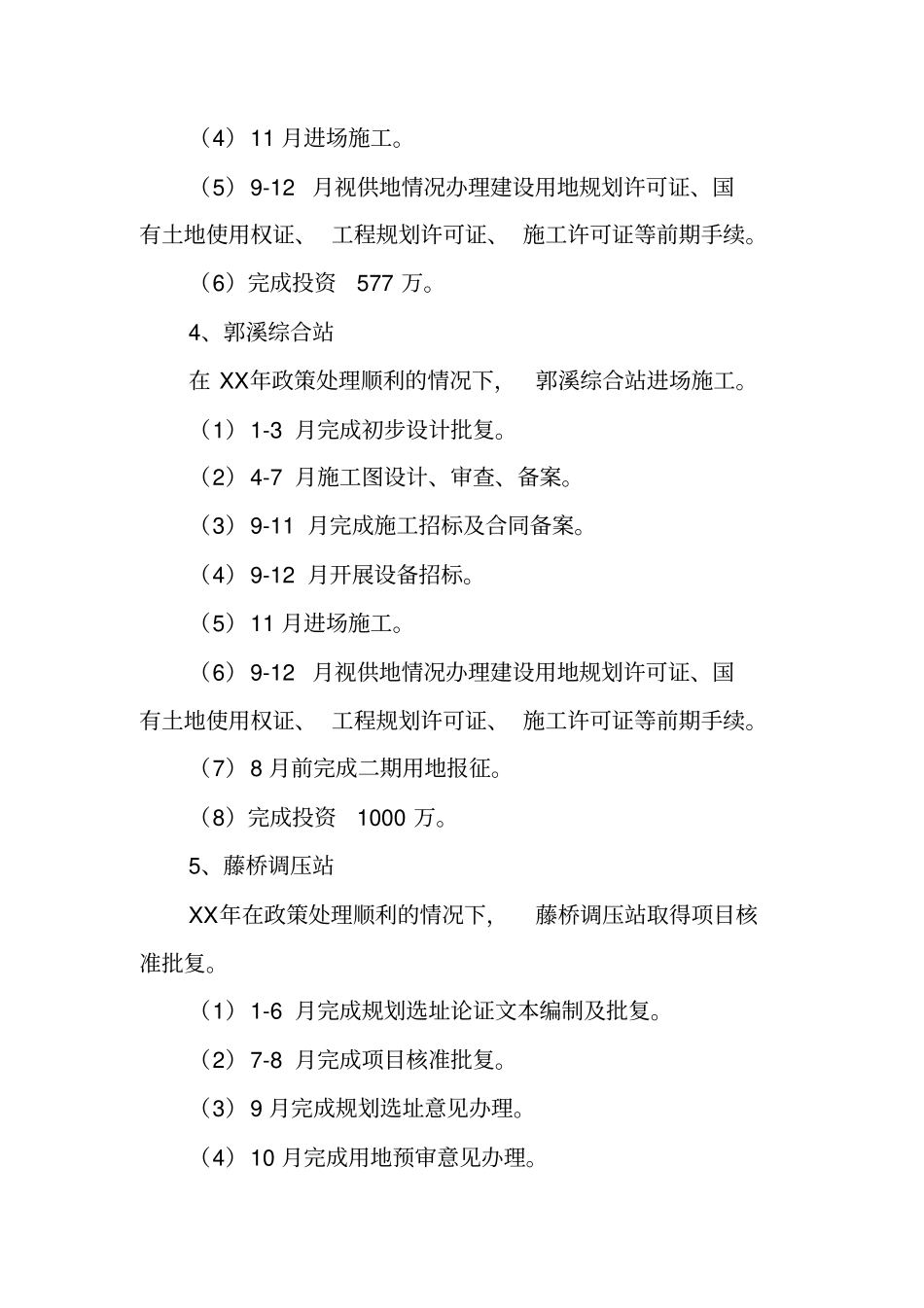

(1)1-4
