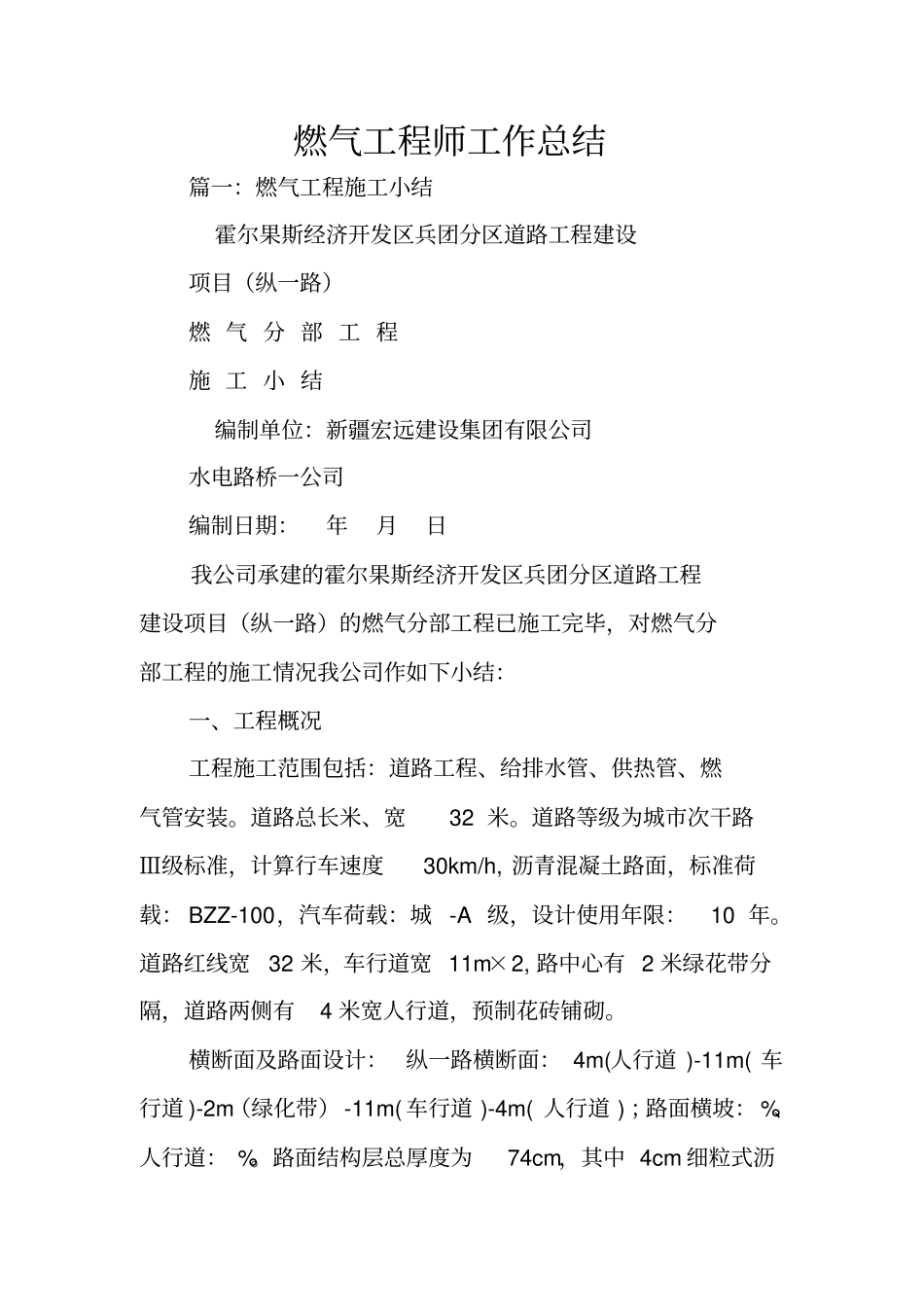

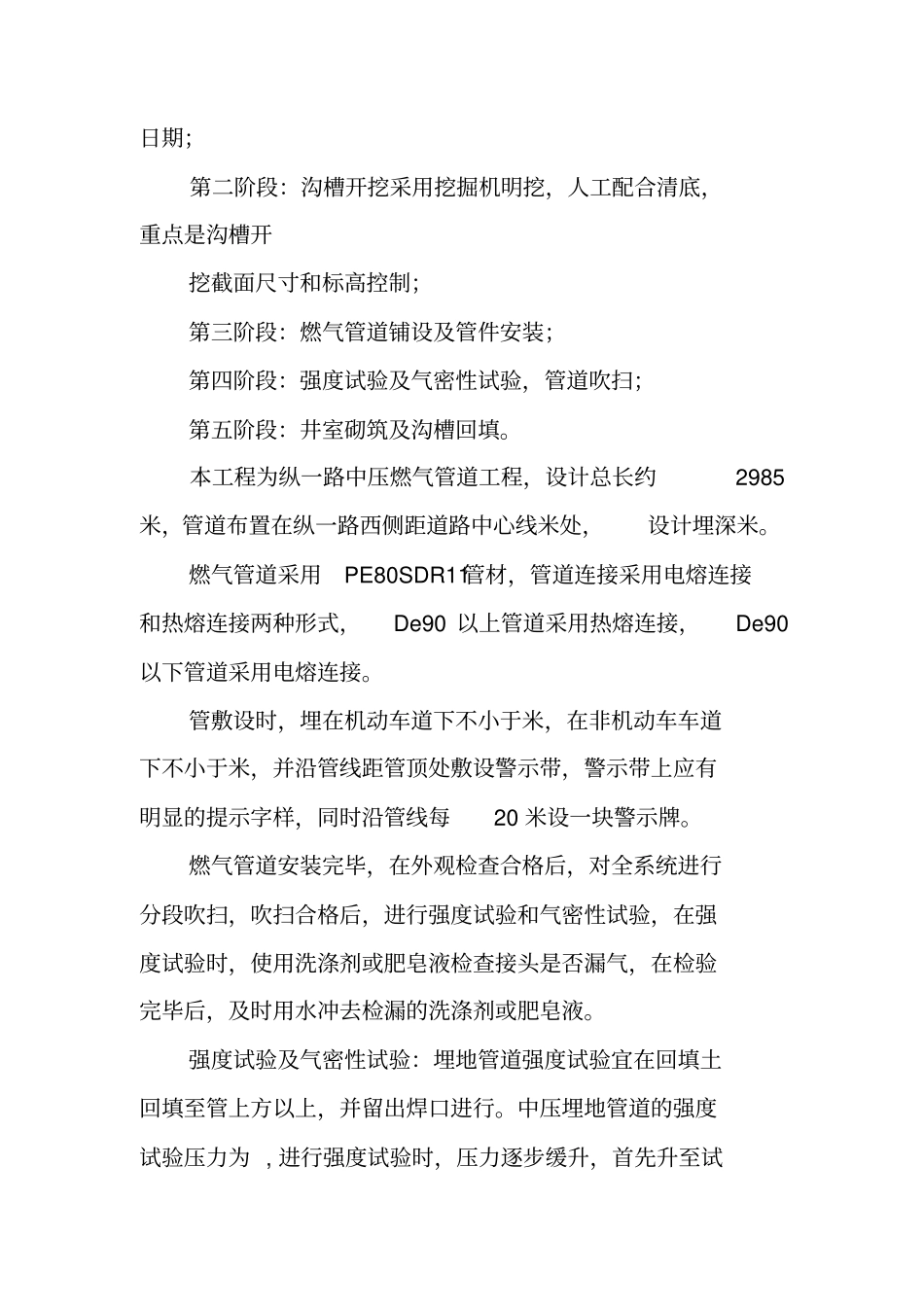

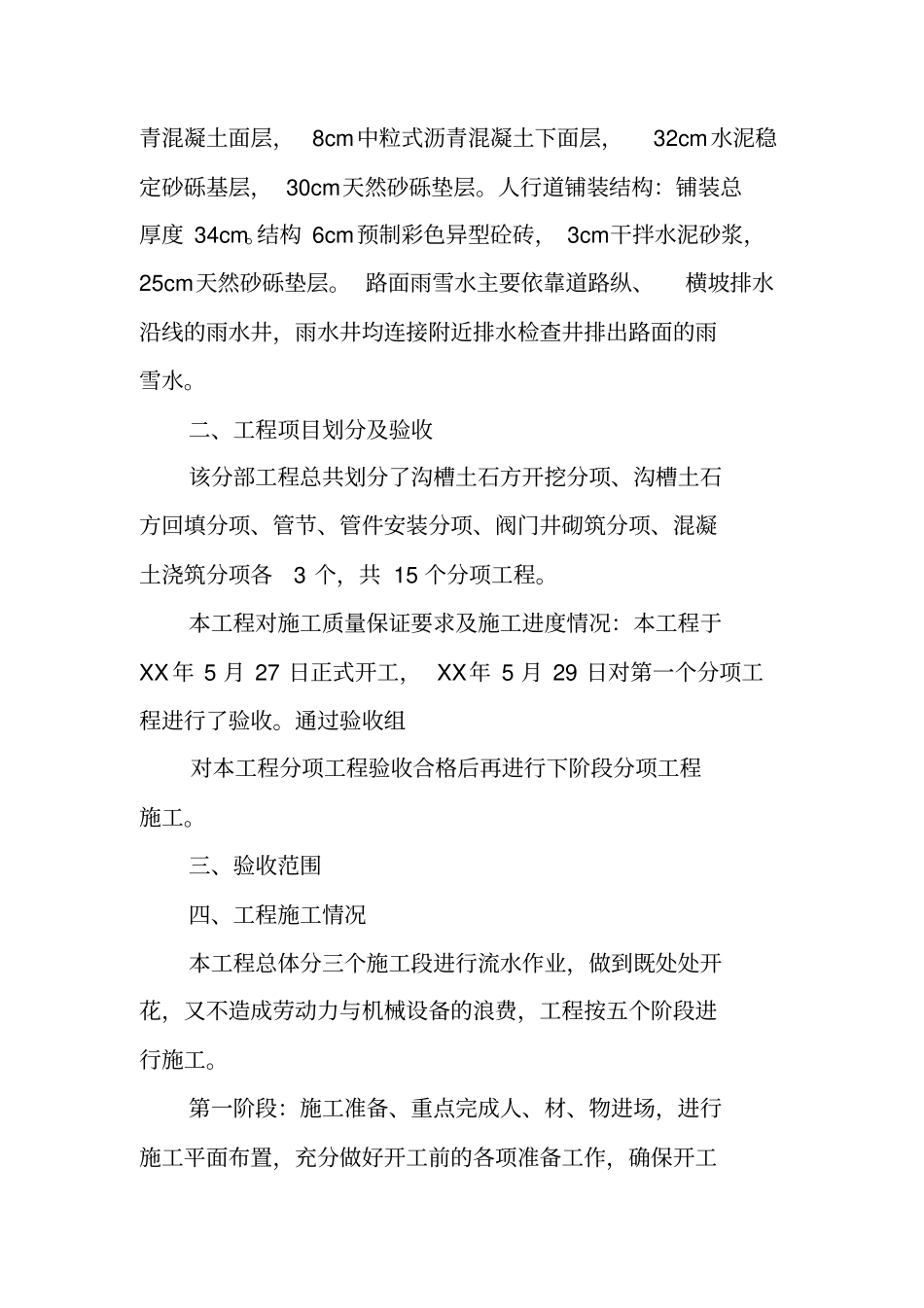

燃气工程师工作总结篇一:燃气工程施工小结霍尔果斯经济开发区兵团分区道路工程建设项目(纵一路)燃 气 分 部 工 程施 工 小 结编制单位:新疆宏远建设集团有限公司水电路桥一公司编制日期:年月日我公司承建的霍尔果斯经济开发区兵团分区道路工程建设项目(纵一路)的燃气分部工程已施工完毕,对燃气分部工程的施工情况我公司作如下小结:一、工程概况工程施工范围包括:道路工程、给排水管、供热管、燃气管安装。道路总长米、宽32 米。道路等级为城市次干路Ⅲ级标准,计算行车速度30km/h, 沥青混凝土路面,标准荷载: BZZ-100,汽车荷载:城 -A 级,设计使用年限:10 年。道路红线宽32 米,车行道宽 11m×2, 路中心有 2 米绿花带分隔,道路两侧有4 米宽人行道,预制花砖铺砌。横断面及路面设计: 纵一路横断面: 4m(人行道 )-11m( 车行道 )-2m(绿化带) -11m( 车行道 )-4m( 人行道 ) ;路面横坡: %、人行道: %。路面结构层总厚度为74cm,其中 4cm 细粒式沥青混凝土面层, 8cm中粒式沥青混凝土下面层,32cm水泥稳定砂砾基层, 30cm天然砂砾垫层。人行道铺装结构:铺装总厚度 34cm。结构 6cm预制彩色异型砼砖, 3cm干拌水泥砂浆,25cm天然砂砾垫层。 路面雨雪水主要依靠道路纵、横坡排水沿线的雨水井,雨水井均连接附近排水检查井排出路面的雨雪水。二、工程项目划分及验收该分部工程总共划分了沟槽土石方开挖分项、沟槽土石方回填分项、管节、管件安装分项、阀门井砌筑分项、混凝土浇筑分项各3 个,共 15 个分项工程。本工程对施工质量保证要求及施工进度情况:本工程于XX年 5 月 27 日正式开工, XX年 5 月 29 日对第一个分项工程进行了验收。通过验收组对本工程分项工程验收合格后再进行下阶段分项工程施工。三、验收范围四、工程施工情况本工程总体分三个施工段进行流水作业,做到既处处开花,又不造成劳动力与机械设备的浪费,工程按五个阶段进行施工。第一阶段:施工准备、重点完成人、材、物进场,进行施工平面布置,充分做好开工前的各项准备工作,确保开工日期;第二阶段:沟槽开挖采用挖掘机明挖,人工配合清底,重点是沟槽开挖截面尺寸和标高控制;第三阶段:燃气管道铺设及管件安装;第四阶段:强度试验及气密性试验,管道吹扫;第五阶段:井室砌筑及沟槽回填。本工程为纵一路中压燃气管道工程,设计总长约2985米,管道布置在纵一路西侧距道路中心线米处,设计埋深米。燃气...
