内墙抹灰施工工艺样本

内墙抹灰施工工艺样本_第1页
1/4
内墙抹灰施工工艺样本_第2页
2/4
内墙抹灰施工工艺样本_第3页
3/4

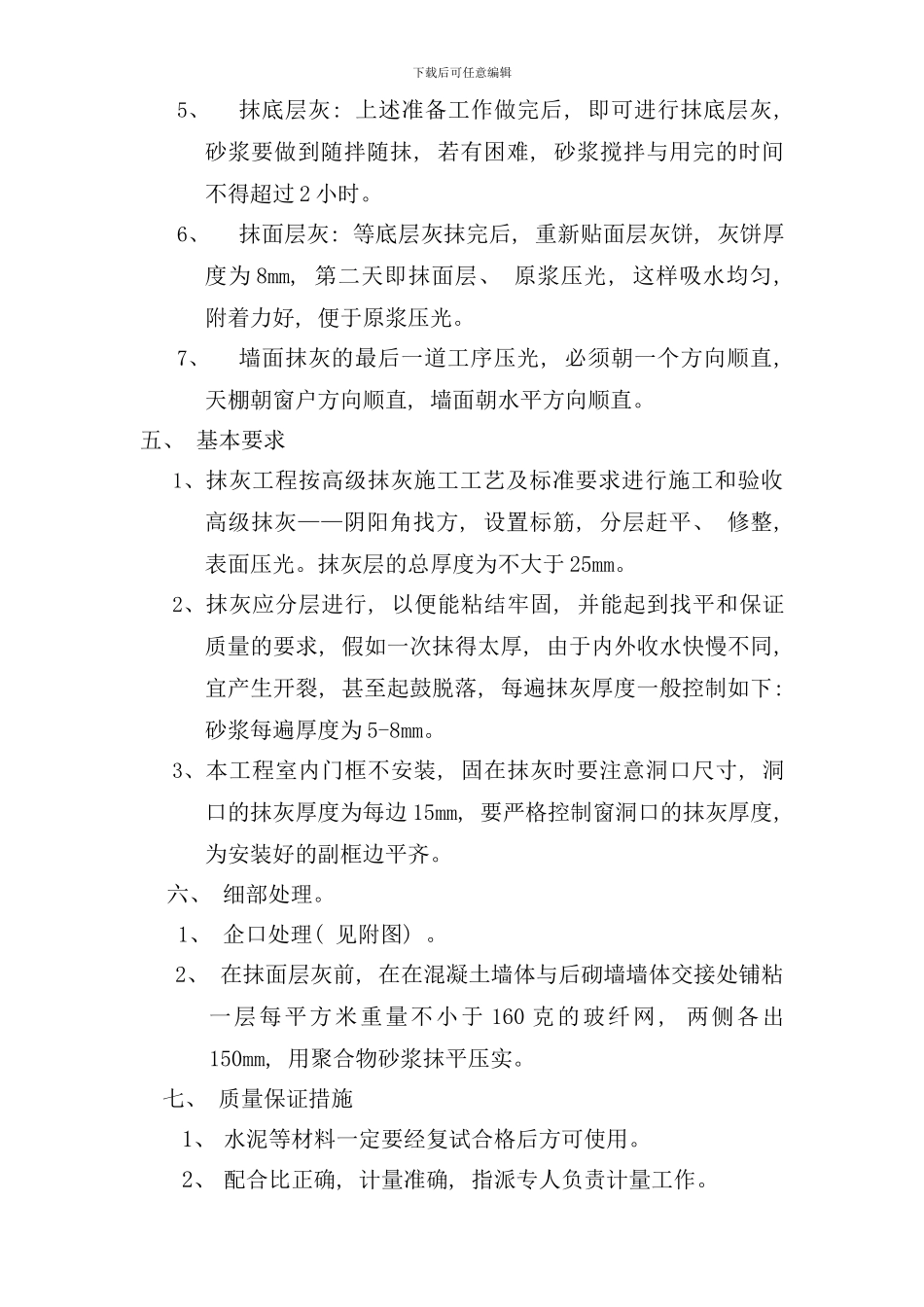

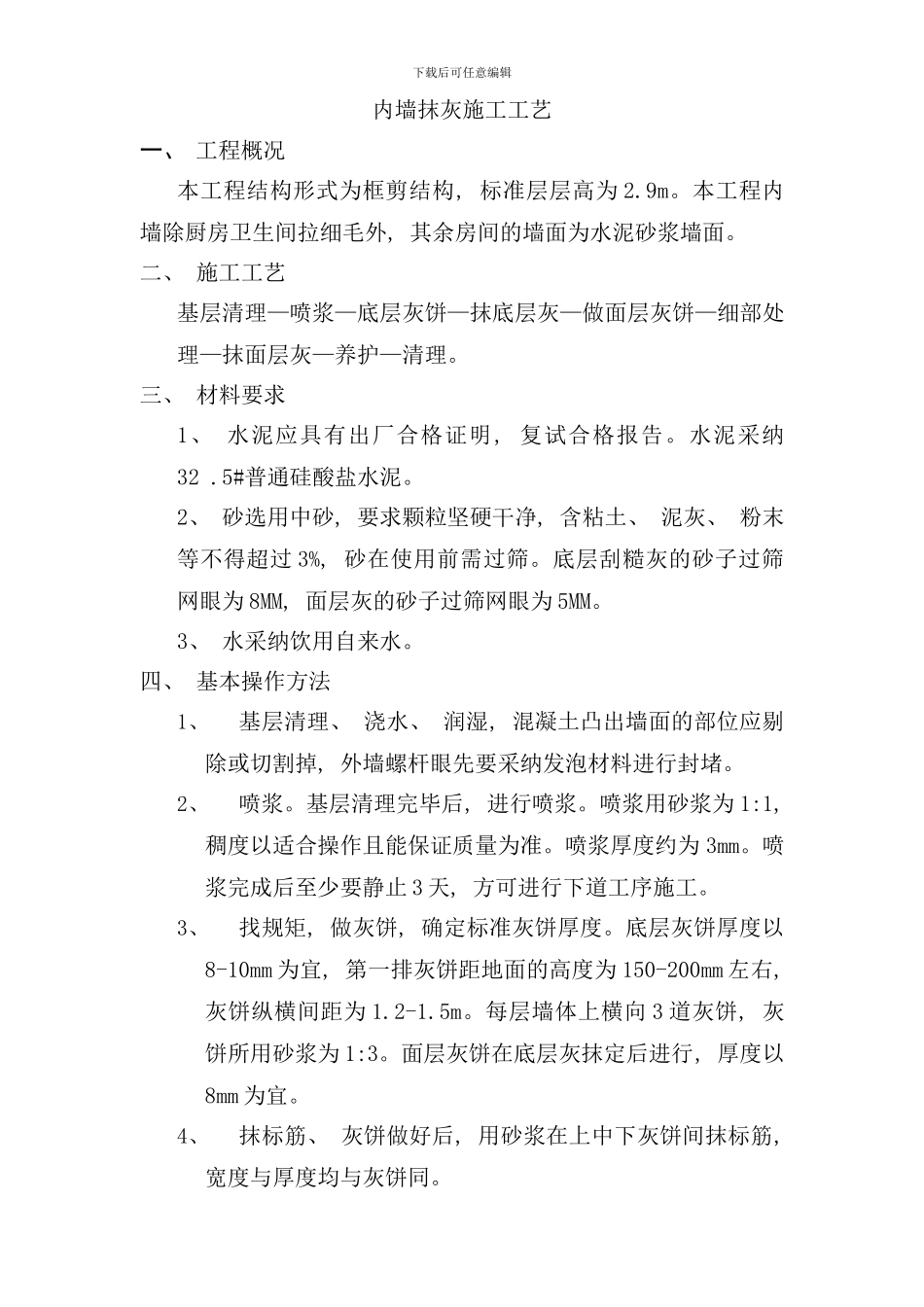

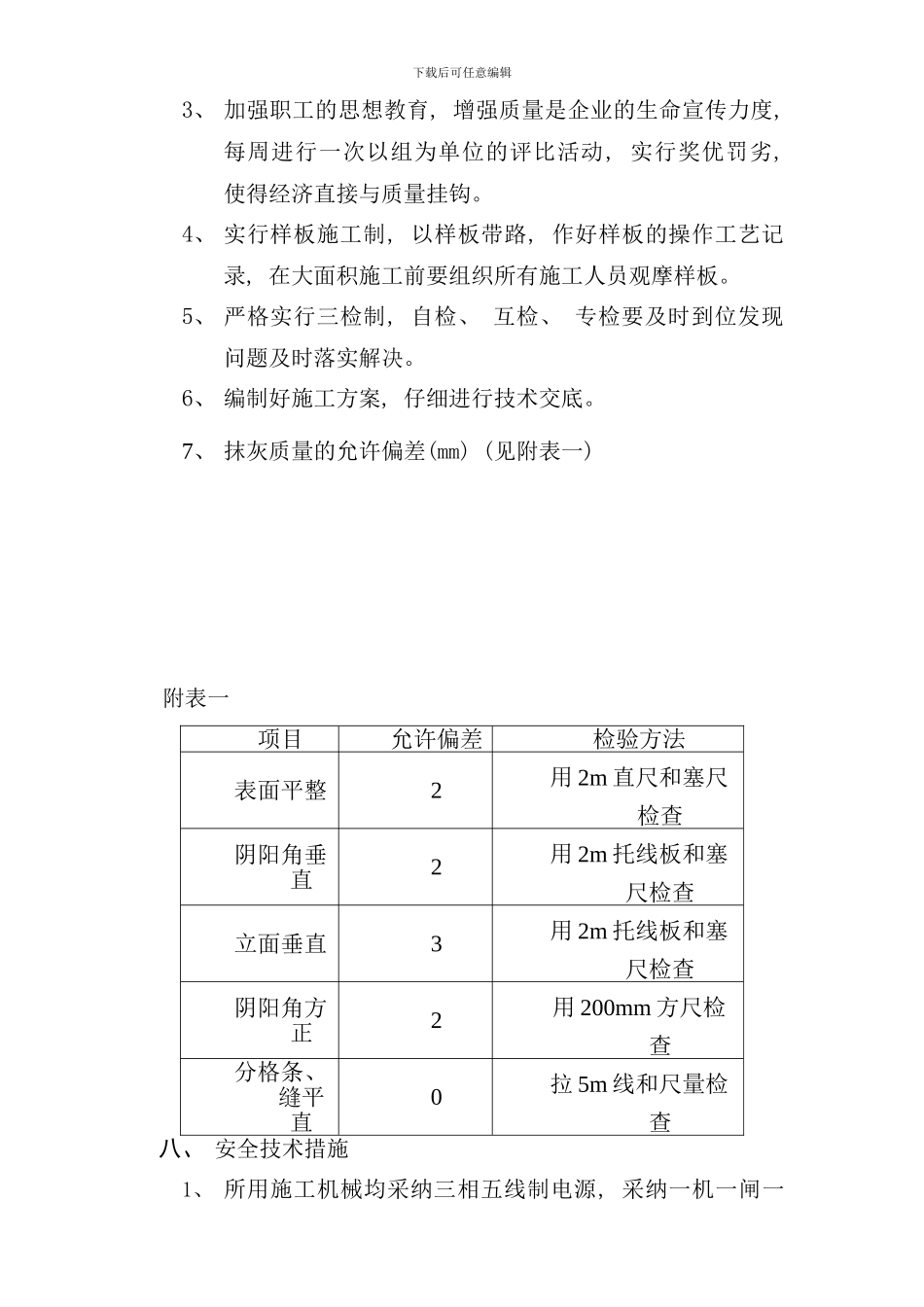

下载后可任意编辑内墙抹灰施工工艺一、 工程概况本工程结构形式为框剪结构, 标准层层高为 2.9m。本工程内墙除厨房卫生间拉细毛外, 其余房间的墙面为水泥砂浆墙面。二、 施工工艺基层清理—喷浆—底层灰饼—抹底层灰—做面层灰饼—细部处理—抹面层灰—养护—清理。三、 材料要求1、 水泥应具有出厂合格证明, 复试合格报告。水泥采纳32 .5#普通硅酸盐水泥。2、 砂选用中砂, 要求颗粒坚硬干净, 含粘土、 泥灰、 粉末等不得超过 3%, 砂在使用前需过筛。底层刮糙灰的砂子过筛网眼为 8MM, 面层灰的砂子过筛网眼为 5MM。3、 水采纳饮用自来水。四、 基本操作方法1、基层清理、 浇水、 润湿, 混凝土凸出墙面的部位应剔除或切割掉, 外墙螺杆眼先要采纳发泡材料进行封堵。2、喷浆。基层清理完毕后, 进行喷浆。喷浆用砂浆为 1:1, 稠度以适合操作且能保证质量为准。喷浆厚度约为 3mm。喷浆完成后至少要静止 3 天, 方可进行下道工序施工。3、找规矩, 做灰饼, 确定标准灰饼厚度。底层灰饼厚度以8-10mm 为宜, 第一排灰饼距地面的高度为 150-200mm 左右, 灰饼纵横间距为 1.2-1.5m。每层墙体上横向 3 道灰饼, 灰饼所用砂浆为 1:3。面层灰饼在底层灰抹定后进行, 厚度以8mm 为宜。4、抹标筋、 灰饼做好后, 用砂浆在上中下灰饼间抹标筋, 宽度与厚度均与灰饼同。下载后可任意编辑5、抹底层灰: 上述准备工作做完后, 即可进行抹底层灰, 砂浆要做到随拌随抹, 若有困难, 砂浆搅拌与用完的时间不得超过 2 小时。6、抹面层灰: 等底层灰抹完后, 重新贴面层灰饼, 灰饼厚度为 8mm, 第二天即抹面层、 原浆压光, 这样吸水均匀, 附着力好, 便于原浆压光。7、墙面抹灰的最后一道工序压光, 必须朝一个方向顺直, 天棚朝窗户方向顺直, 墙面朝水平方向顺直。五、 基本要求1、抹灰工程按高级抹灰施工工艺及标准要求进行施工和验收高级抹灰——阴阳角找方, 设置标筋, 分层赶平、 修整, 表面压光。抹灰层的总厚度为不大于 25mm。2、抹灰应分层进行, 以便能粘结牢固, 并能起到找平和保证质量的要求, 假如一次抹得太厚, 由于内外收水快慢不同, 宜产生开裂, 甚至起鼓脱落, 每遍抹灰厚度一般控制如下: 砂浆每遍厚度为 5-8mm。3、本工程室内门框不安装, 固在抹灰时要注意洞口尺寸, 洞口的抹灰厚度为每边 15mm, 要严格控制窗洞口的抹灰厚度, 为安装好的副框边平齐。。六、 细部处理。 1、 企口处理(...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

内墙抹灰施工工艺样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
