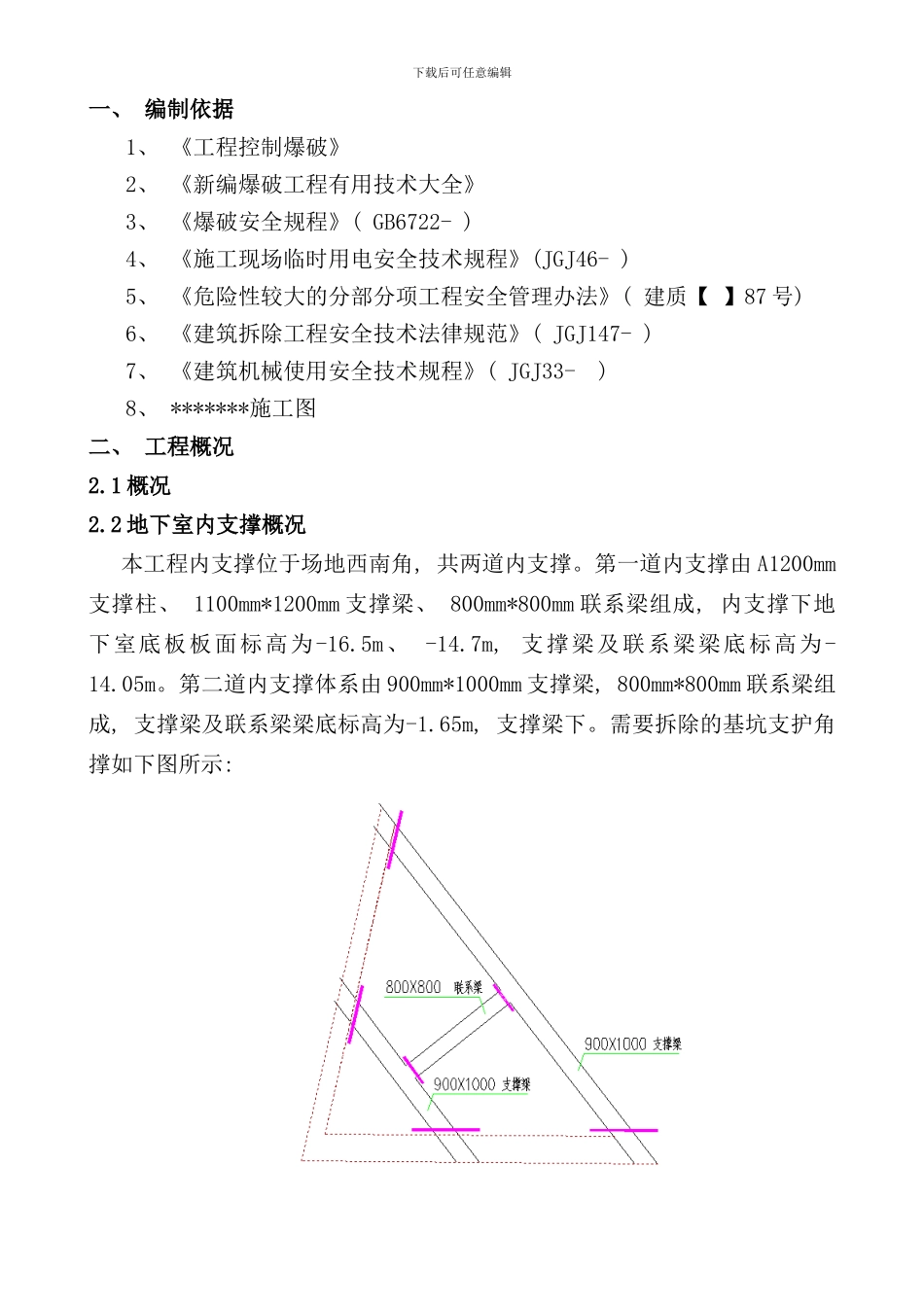

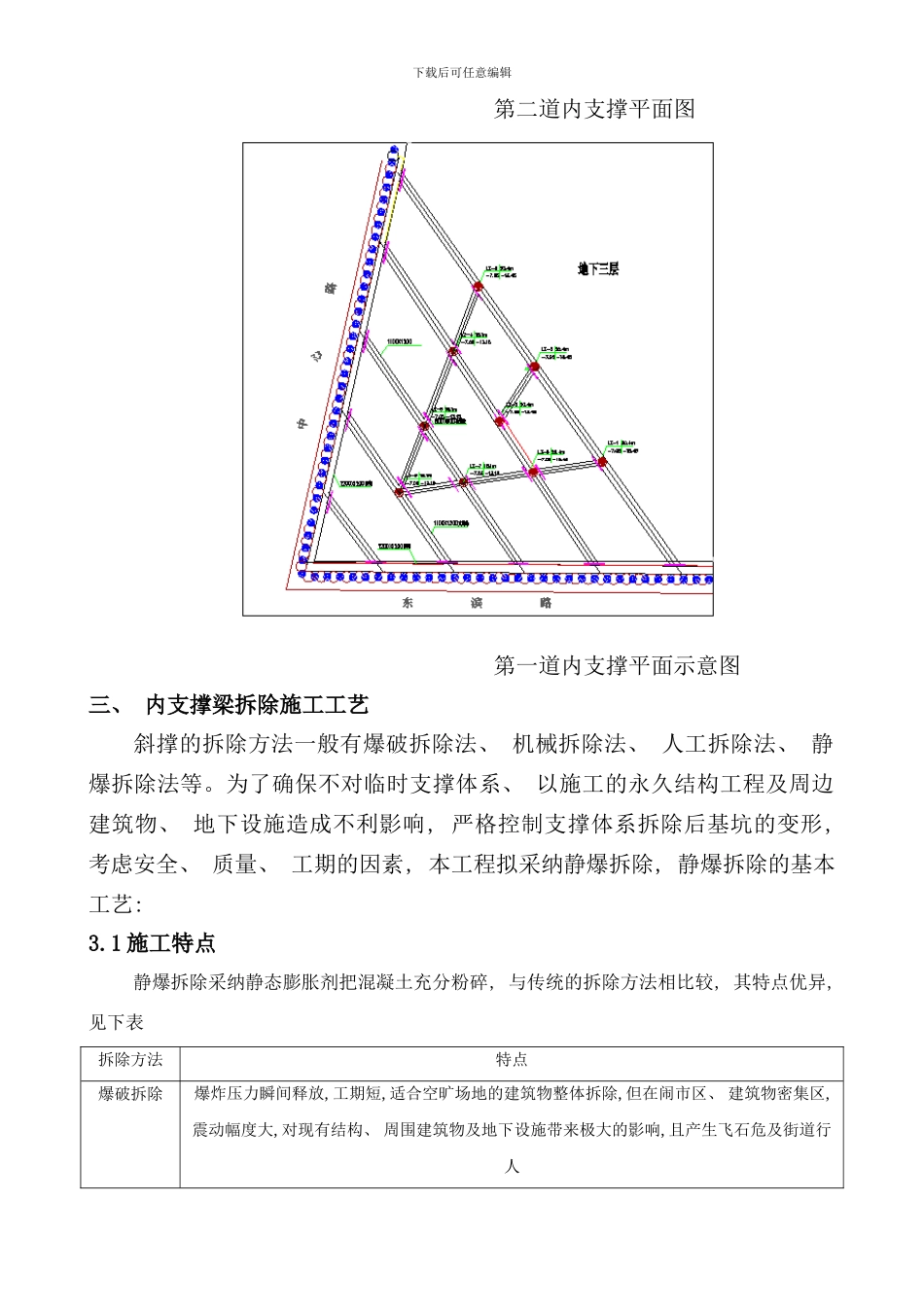

下载后可任意编辑目 录一、 编制依据....................................................1二、 工程概况....................................................12.1 概况........................................................12.2 地下室内支撑概况............................................2三、 内支撑梁拆除施工工艺........................................33.1 施工特点....................................................33.2 施工工艺原理................................................33.3 施工工艺及操作要点..........................................3四、 主要材料与设备..............................................54.1 材料........................................................54.2 主要施工机具: ..............................................54.3 拆除支撑梁劳动力及机械设备的部署............................5五、 质量控制要点................................................6六、 拆撑过程中基坑监测..........................................6七、 应急预案....................................................7下载后可任意编辑一、 编制依据1、 《工程控制爆破》2、 《新编爆破工程有用技术大全》3、 《爆破安全规程》( GB6722- ) 4、 《施工现场临时用电安全技术规程》(JGJ46- )5、 《危险性较大的分部分项工程安全管理办法》( 建质【 】87 号) 6、 《建筑拆除工程安全技术法律规范》( JGJ147- ) 7、 《建筑机械使用安全技术规程》( JGJ33- ) 8、 *******施工图二、 工程概况2.1 概况2.2 地下室内支撑概况本工程内支撑位于场地西南角, 共两道内支撑。第一道内支撑由 A1200mm支撑柱、 1100mm*1200mm 支撑梁、 800mm*800mm 联系梁组成, 内支撑下地下室底板板面标高为-16.5m、 -14.7m, 支撑梁及联系梁梁底标高为-14.05m。第二道内支撑体系由 900mm*1000mm 支撑梁, 800mm*800mm 联系梁组成, 支撑梁及联系梁梁底标高为-1.65m, 支撑梁下。需要拆除的基坑支护角撑如下图所示: 下载后可任意编辑第二道内支撑平面图第一道内支撑平面示意图三、 内支撑梁拆除施工工艺斜撑的拆除方法一般有爆破拆除法、 机械拆除法、 人工拆除法、 静爆拆除法等。为了确保不对临时支撑体系、 以施工的永久结构工程及周边建筑物、 地下设...
