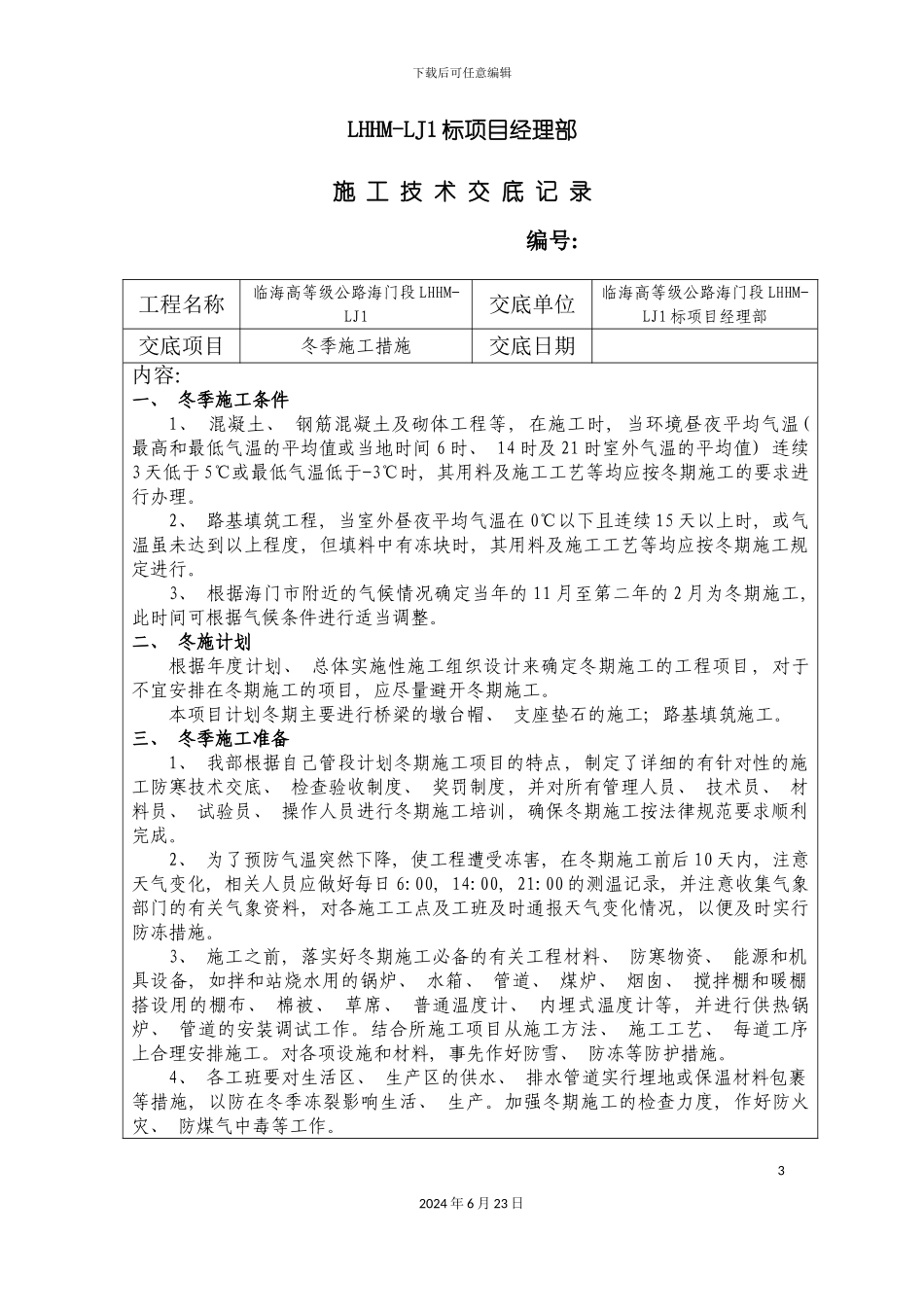

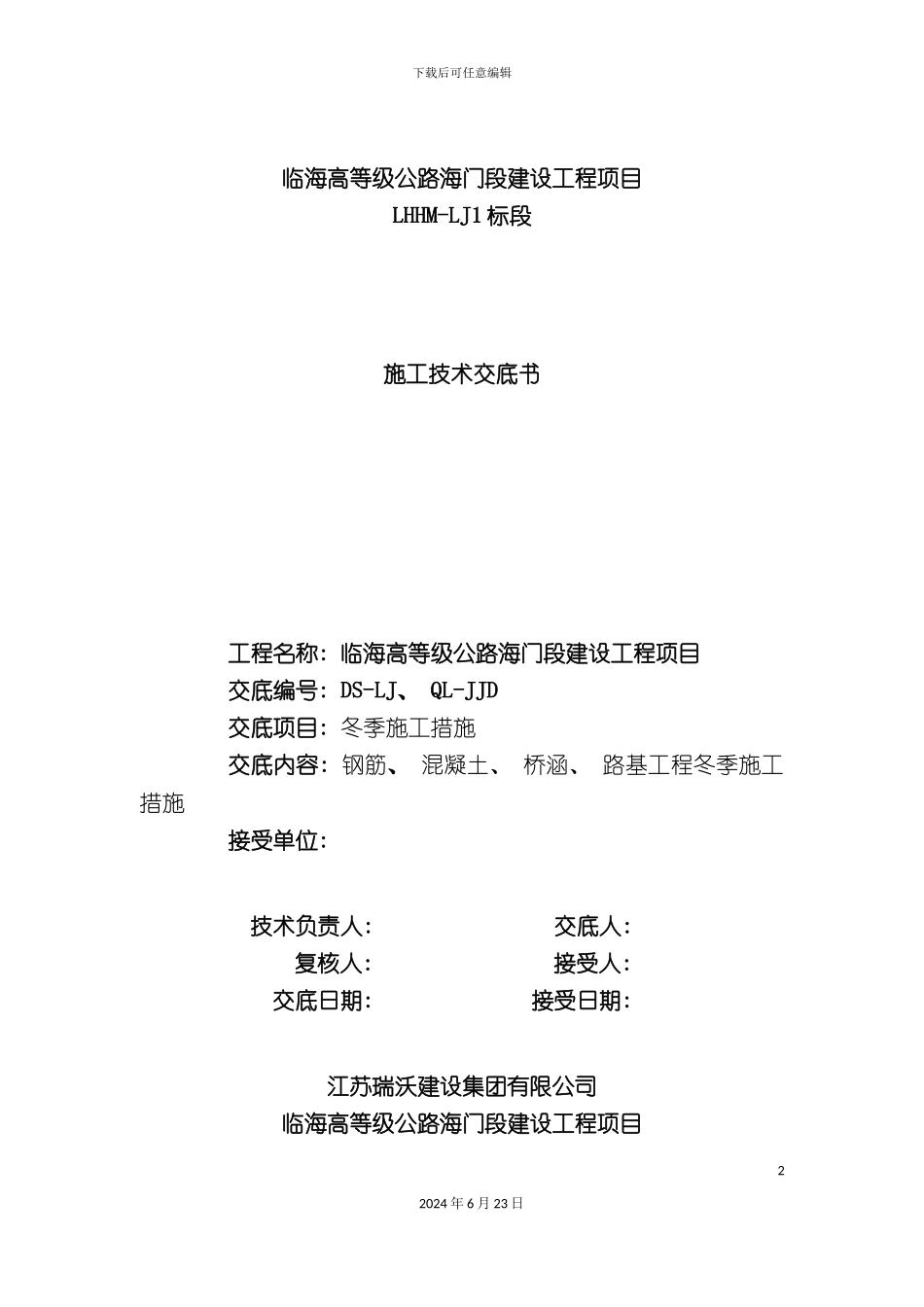

下载后可任意编辑冬季施工技术交底全12024 年 6 月 23 日下载后可任意编辑临海高等级公路海门段建设工程项目LHHM-LJ1 标段施工技术交底书工程名称: 临海高等级公路海门段建设工程项目交底编号: DS-LJ、 QL-JJD交底项目: 冬季施工措施交底内容: 钢筋、 混凝土、 桥涵、 路基工程冬季施工措施接受单位: 技术负责人: 交底人: 复核人: 接受人: 交底日期: 接受日期: 江苏瑞沃建设集团有限公司临海高等级公路海门段建设工程项目22024 年 6 月 23 日下载后可任意编辑LHHM-LJ1 标项目经理部施 工 技 术 交 底 记 录 编号: 工程名称临海高等级公路海门段 LHHM-LJ1交底单位临海高等级公路海门段 LHHM-LJ1 标项目经理部交底项目冬季施工措施交底日期内容: 一、 冬季施工条件1、 混凝土、 钢筋混凝土及砌体工程等, 在施工时, 当环境昼夜平均气温( 最高和最低气温的平均值或当地时间 6 时、 14 时及 21 时室外气温的平均值) 连续3 天低于 5℃或最低气温低于-3℃时, 其用料及施工工艺等均应按冬期施工的要求进行办理
2、 路基填筑工程, 当室外昼夜平均气温在 0℃以下且连续 15 天以上时, 或气温虽未达到以上程度, 但填料中有冻块时, 其用料及施工工艺等均应按冬期施工规定进行
3、 根据海门市附近的气候情况确定当年的 11 月至第二年的 2 月为冬期施工, 此时间可根据气候条件进行适当调整
二、 冬施计划根据年度计划、 总体实施性施工组织设计来确定冬期施工的工程项目, 对于不宜安排在冬期施工的项目, 应尽量避开冬期施工
本项目计划冬期主要进行桥梁的墩台帽、 支座垫石的施工; 路基填筑施工
三、 冬季施工准备1、 我部根据自己管段计划冬期施工项目的特点, 制定了详细的有针对性的施工防寒技术交底、 检查验收制度、 奖罚制度,
